下载后可任意编辑混凝土预制构件施工质量控制探讨东莞金鲤码头工程项目经理部 杨辉码头混凝土预制构件的制作是整个工程的重点和难点,也是关键工序,而混凝土预制构件的质量又是整个工程的重中之重
混凝土预制构件制作的主要工序可以分为模板制作、钢筋加工绑扎、模板安装、混凝土浇注、拆模、混凝土养护及转运,因此,质量控制可以从这几个方面着手
现就混凝土预制构件施工过程中所遇到的问题及实行的措施进行重点阐述
一、模板制作本工程采纳的是钢模板,主要从模板的精度、刚度这两方面来控制其质量模板的刚度是影响其精度的主要原因,因为模板的周转使用,难免产生变形,因此只有加强模板的刚度才能确保其耐久性、精确性,但从成本控制方面考虑,在满足现场施工要求的前提下,模板的用料是越节约越好
下面就以横梁为例,从模板的制作方面进行重点讲述

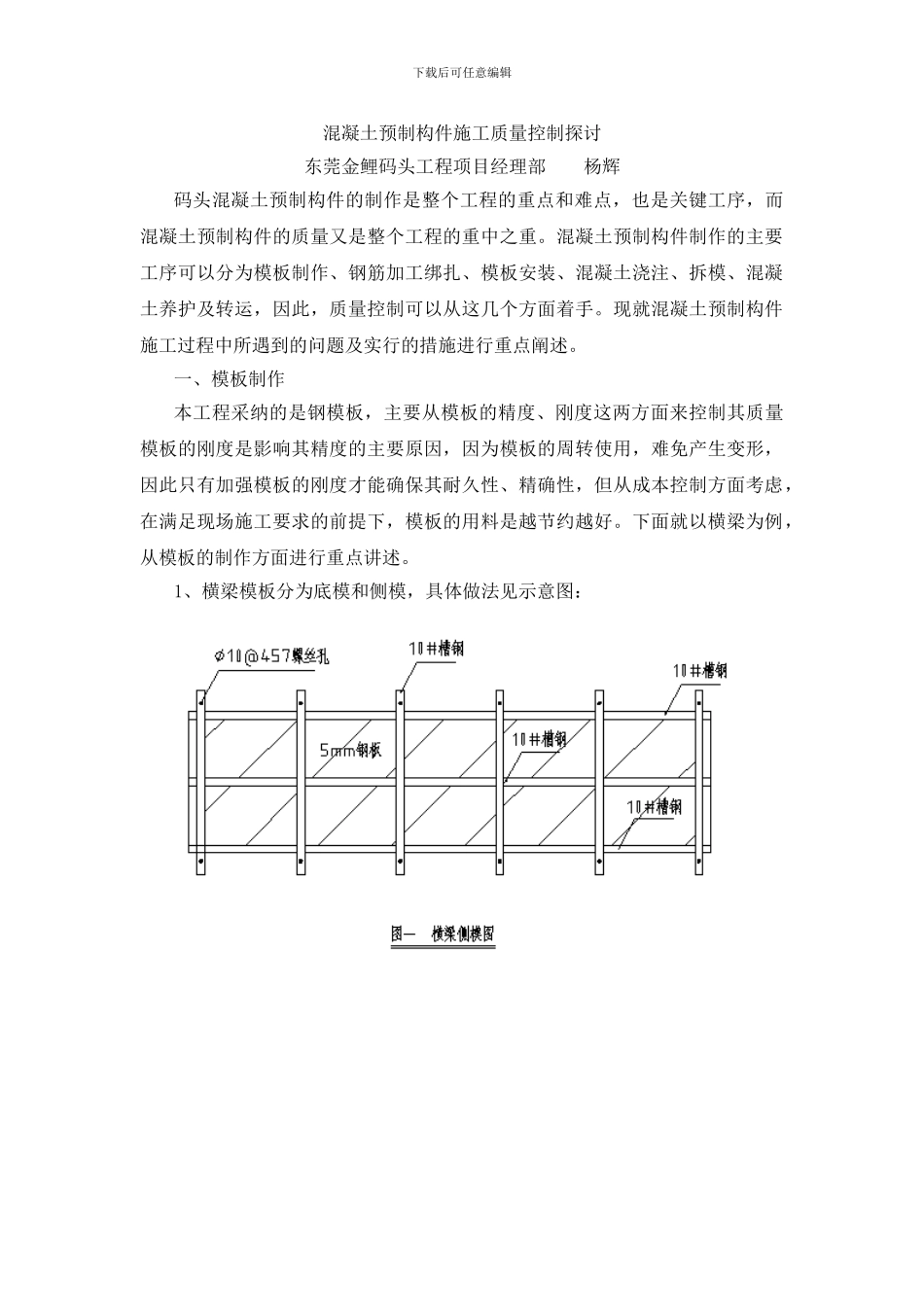

1、横梁模板分为底模和侧模,具体做法见示意图: 下载后可任意编辑2、材料的选用横梁的侧模和底模均由 5mm 的钢板和 10#的槽钢焊接而成,在选取材料之前首先要进行应力和挠度计算,1) 应力计算a、选取 5mm 钢板作为底板材料,在均布荷载作用下,底板受力计算公式如下:q= q1+q2=(F1+F2)/S式中:q1=F1/S,q2= F2/S下载后可任意编辑F1为底板自重产生的应力(N);F2为钢筋混凝土自重对底板的作用力(N);S 为底板面积(㎡)
以 HL1为例:F1=7
85×103Kg/m3×0
005m×3
4m×10N/Kg=1868
3NF2=(396
4Kg+2387
6Kg/m3×0
4m)×10N/Kg=100566
76m2由此可得:q= q1+q2=(F1+F2)/S=102434
76 m2=21519

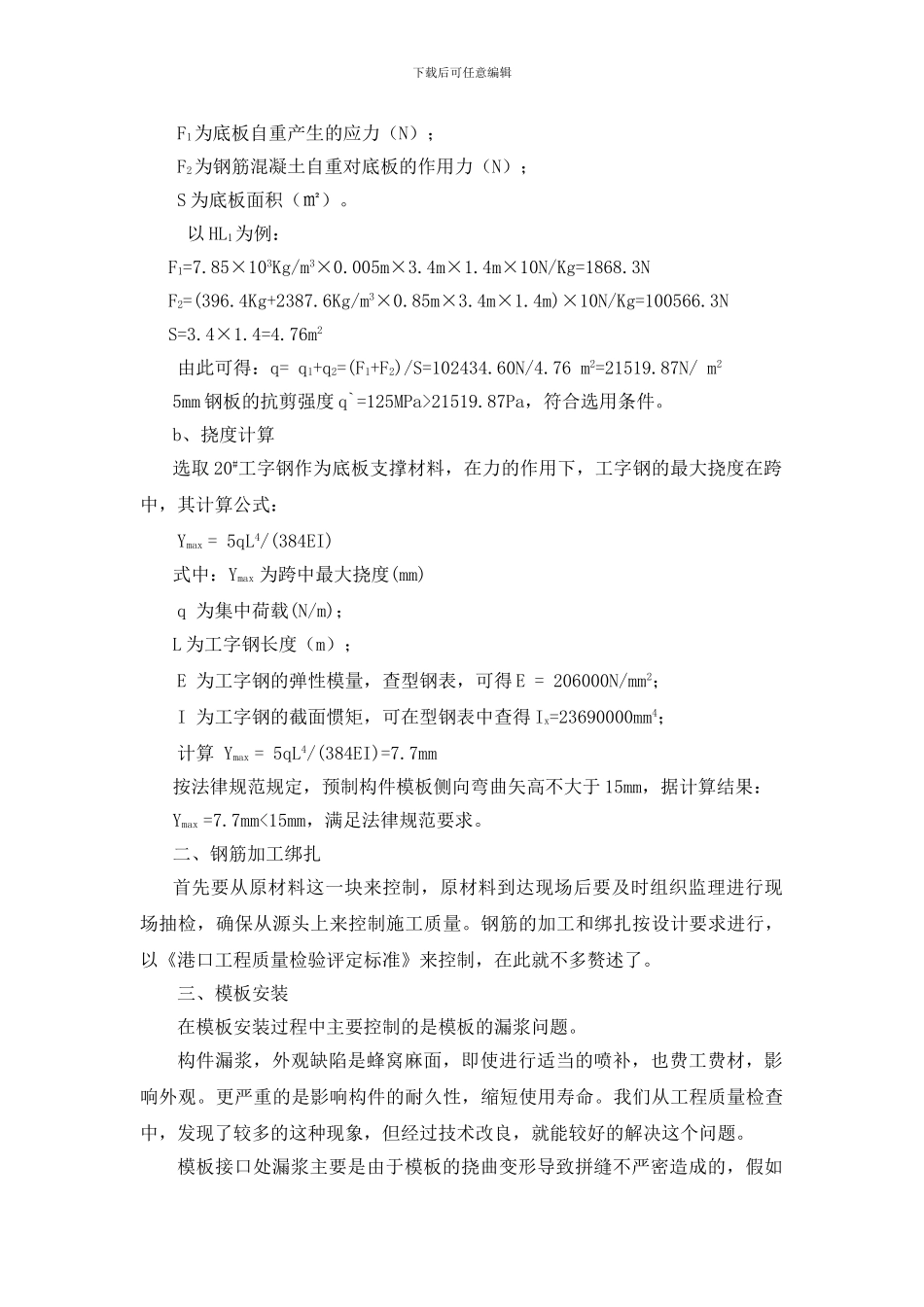

87N/ m25mm 钢板的抗剪强度 q`=125MPa>21519
