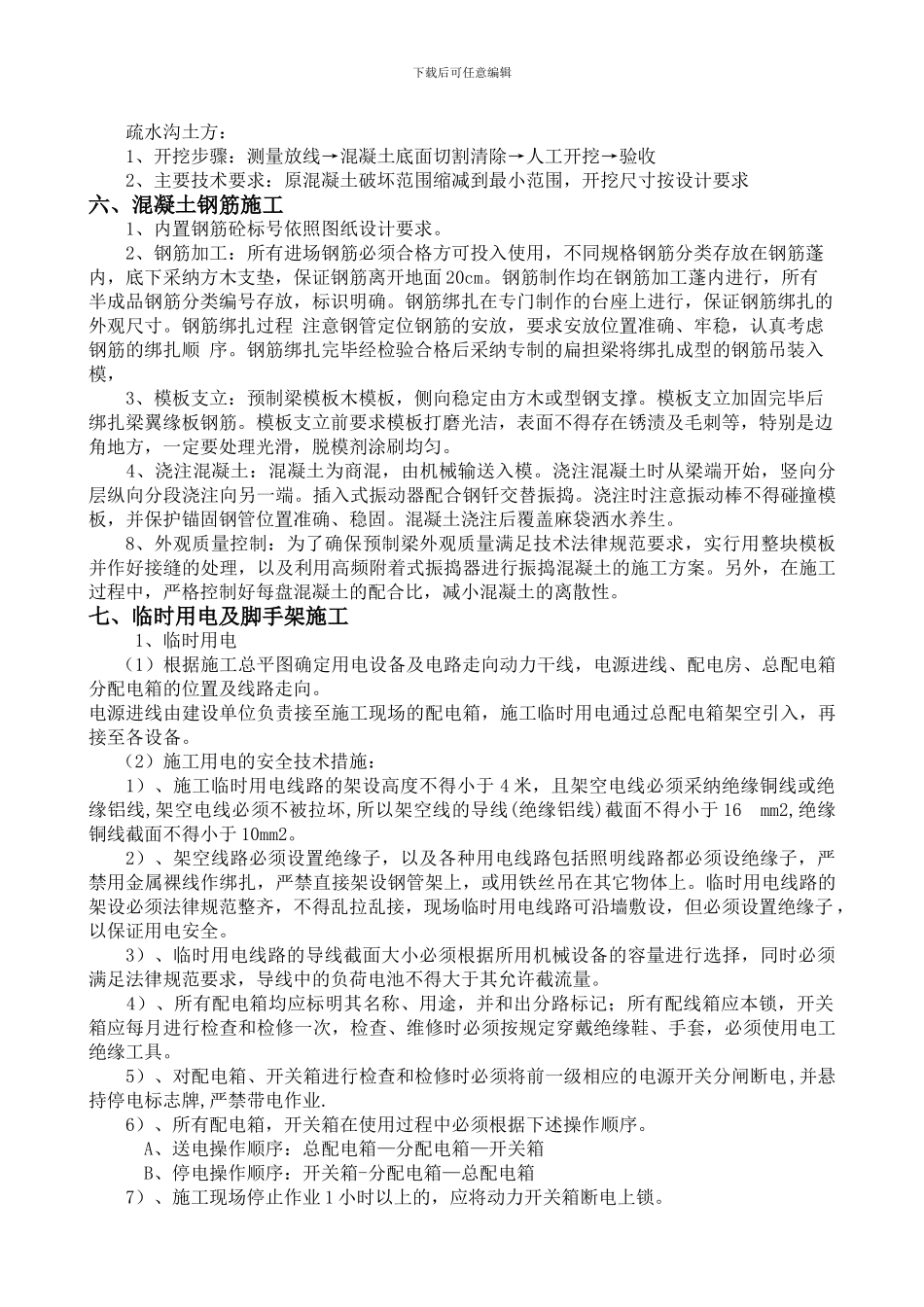

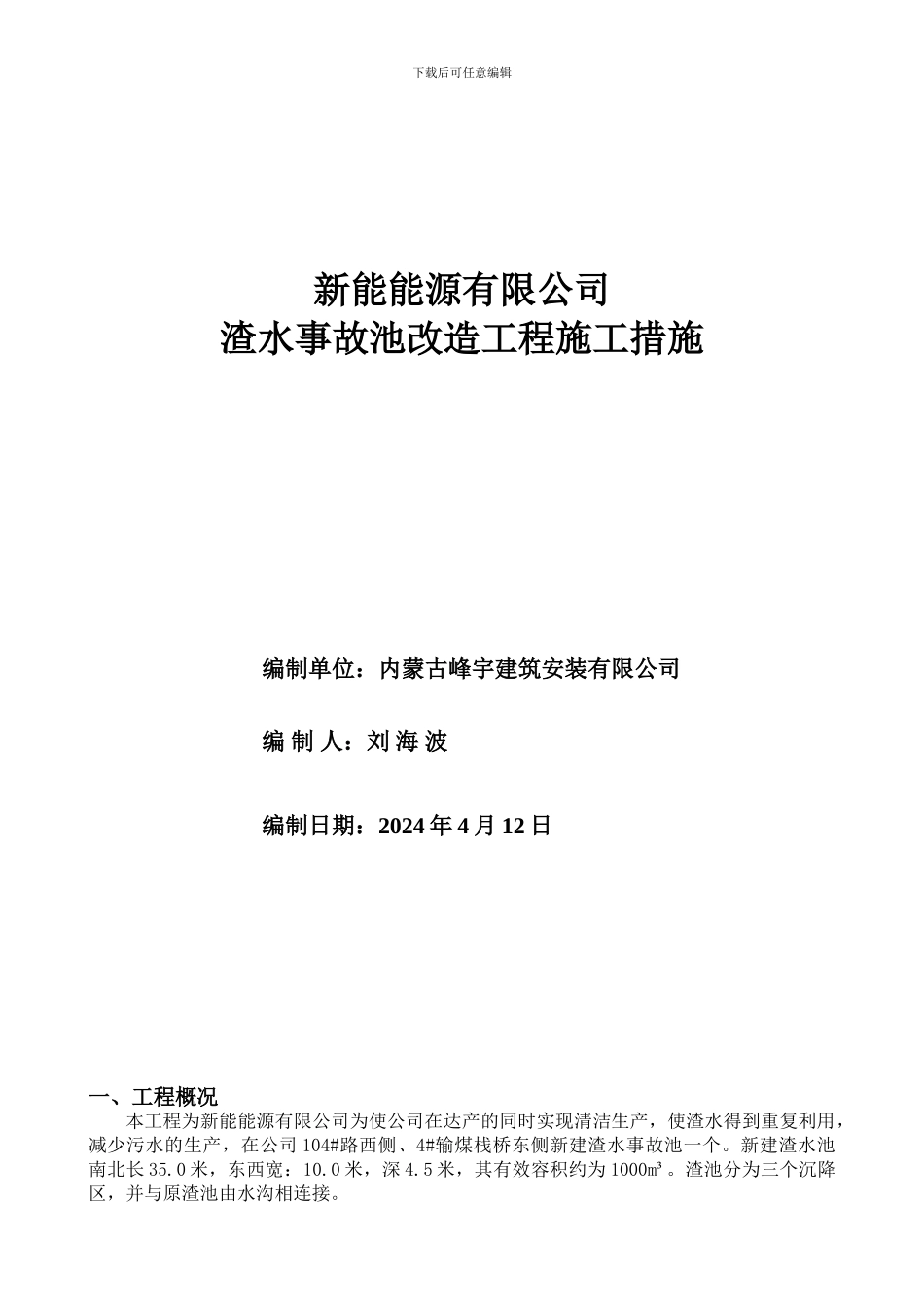

下载后可任意编辑新能能源有限公司渣水事故池改造工程施工措施编制单位:内蒙古峰宇建筑安装有限公司编 制 人:刘 海 波编制日期:2024 年 4 月 12 日一、工程概况 本工程为新能能源有限公司为使公司在达产的同时实现清洁生产,使渣水得到重复利用,减少污水的生产,在公司 104#路西侧、4#输煤栈桥东侧新建渣水事故池一个。新建渣水池南北长 35.0 米,东西宽:10.0 米,深 4.5 米,其有效容积约为 1000m³。渣池分为三个沉降区,并与原渣池由水沟相连接。下载后可任意编辑二、人员组织及主要机具设备安装现场钢筋场现场负责人1场长1技术员4技术负责人1工长3兼职安全员1兼职安全员1钢筋1模板负责人2技术工人4架子工6普通工人4技术工人6普通工人20主要机具吊装2钢筋切断机2 台主要机具钢筋弯曲机2 台汽车吊 25t1 台沟通电焊机 14kw3 台插入式振岛器3 台混凝土吊斗2 个挖掘机2 台汽车吊 25t1 台工程运输车8 台沟通电焊机 14kw5 台三、施工流程施工现场放线→渣水池线外降水施工→渣水池及疏水沟土方开挖→原材料入场→模板钢筋制作→砼浇筑施工→挡土墙施工→泵房施工→脚手架及临时用电拆除并清理施工现场施工工期为 60 个工作日四、降水施工1、沿新渣池东西两侧各设降水井 4 个,示意图如下图:2、在土方开挖 3 日前进行降水,施工过程中不间断降水。3、整体施工完毕后拆除五、土方开挖渣池土方:1、开挖步骤:测量放线→机械分层开挖→人工清基→验收2、主要技术要求:机械开挖分层厚度一般不超过 2 米,开挖坡度按设计要求,开挖至设计高程前 30cm 左右采纳人工开挖清基 3、多余土方运输至业主指定地点下载后可任意编辑疏水沟土方:1、开挖步骤:测量放线→混凝土底面切割清除→人工开挖→验收2、主要技术要求:原混凝土破坏范围缩减到最小范围,开挖尺寸按设计要求六、混凝土钢筋施工1、内置钢筋砼标号依照图纸设计要求。2、钢筋加工:所有进场钢筋必须合格方可投入使用,不同规格钢筋分类存放在钢筋蓬内,底下采纳方木支垫,保证钢筋离开地面 20cm。钢筋制作均在钢筋加工蓬内进行,所有半成品钢筋分类编号存放,标识明确。钢筋绑扎在专门制作的台座上进行,保证钢筋绑扎的外观尺寸。钢筋绑扎过程 注意钢管定位钢筋的安放,要求安放位置准确、牢稳,认真考虑钢筋的绑扎顺 序。钢筋绑扎完毕经检验合格后采纳专制的扁担梁将绑扎成型的钢筋吊装入模, 3、模板支立:预制梁模板木模板,侧向稳定由方木...
