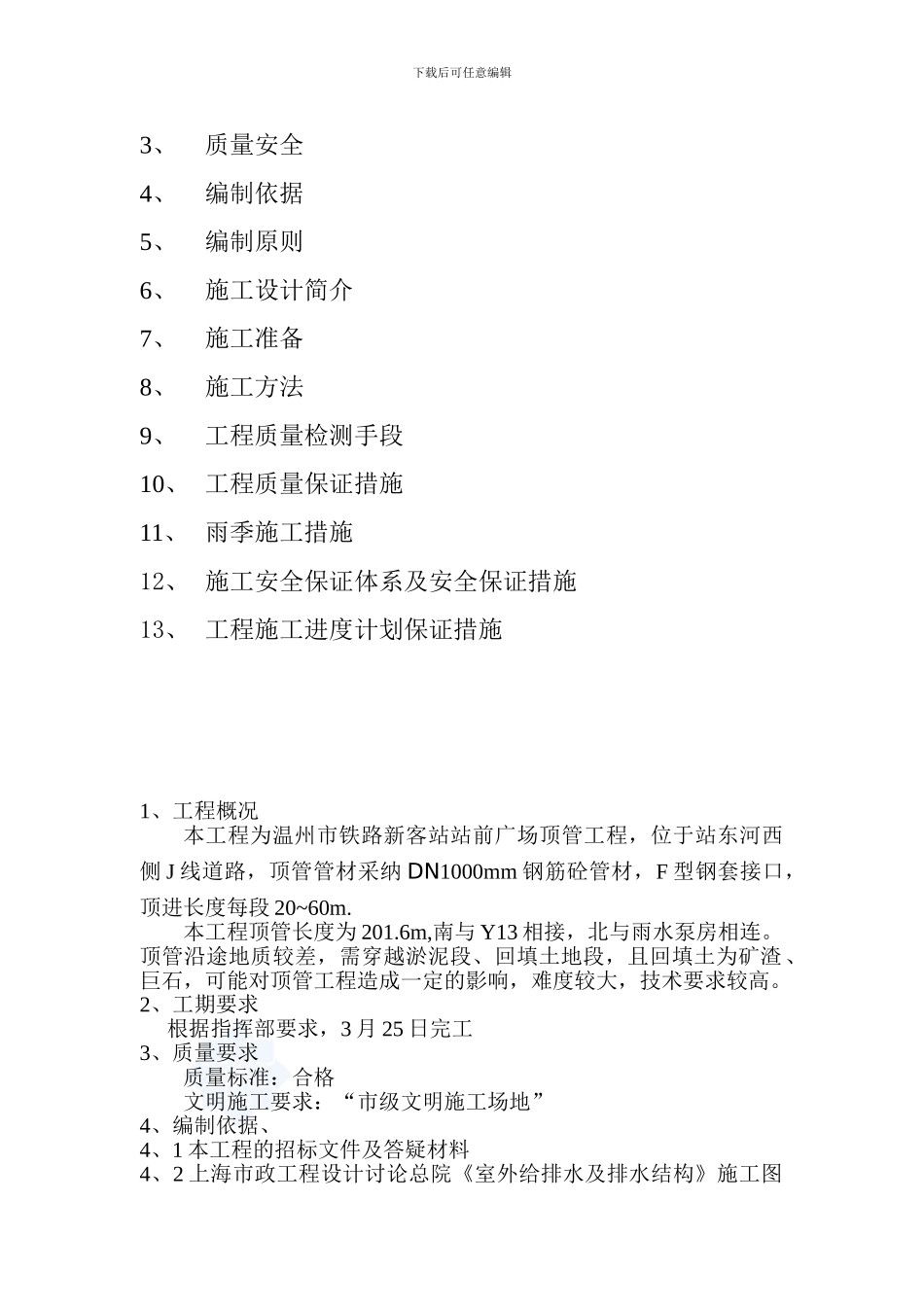

下载后可任意编辑温州市铁路新客站站前广场沉井、顶管施工专项施工方案编制单位:浙江旭新建设有限公司温州市铁路新客站站前广场项目部编制人:审核人:目 录1、工程概况2、工期要求下载后可任意编辑3、质量安全4、编制依据5、编制原则6、施工设计简介7、施工准备8、施工方法9、工程质量检测手段10、 工程质量保证措施11、 雨季施工措施12、 施工安全保证体系及安全保证措施13、 工程施工进度计划保证措施1、工程概况本工程为温州市铁路新客站站前广场顶管工程,位于站东河西侧 J 线道路,顶管管材采纳 DN1000mm 钢筋砼管材,F 型钢套接口,顶进长度每段 20~60m
本工程顶管长度为 201
6m,南与 Y13 相接,北与雨水泵房相连
顶管沿途地质较差,需穿越淤泥段、回填土地段,且回填土为矿渣、巨石,可能对顶管工程造成一定的影响,难度较大,技术要求较高
2、工期要求 根据指挥部要求,3 月 25 日完工3、质量要求质量标准:合格文明施工要求:“市级文明施工场地”4、编制依据、4、1 本工程的招标文件及答疑材料 4、2 上海市政工程设计讨论总院《室外给排水及排水结构》施工图下载后可任意编辑纸 4、3«给水排水管道工程施工及验收法律规范(GB50268-97)»4、4 国家有关技术法律规范5、编制原则5、1 响应招标文件,严格遵循招标书规定的内容和设计文件的要求,严格执行技术法律规范,并适当采纳新材料、新工艺
5、2 在确保工期、质量和市级文明施工场地的前提下,全面优化施工组织,合理安排劳力和设备,保证各项工程在切实可靠的基础上按计划实施
5、3 严格遵守施工法律规范和操作规程,遵循国家及有关部门关于质量安全生产规定,确保施工质量和施工安全
5、4 努力提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度

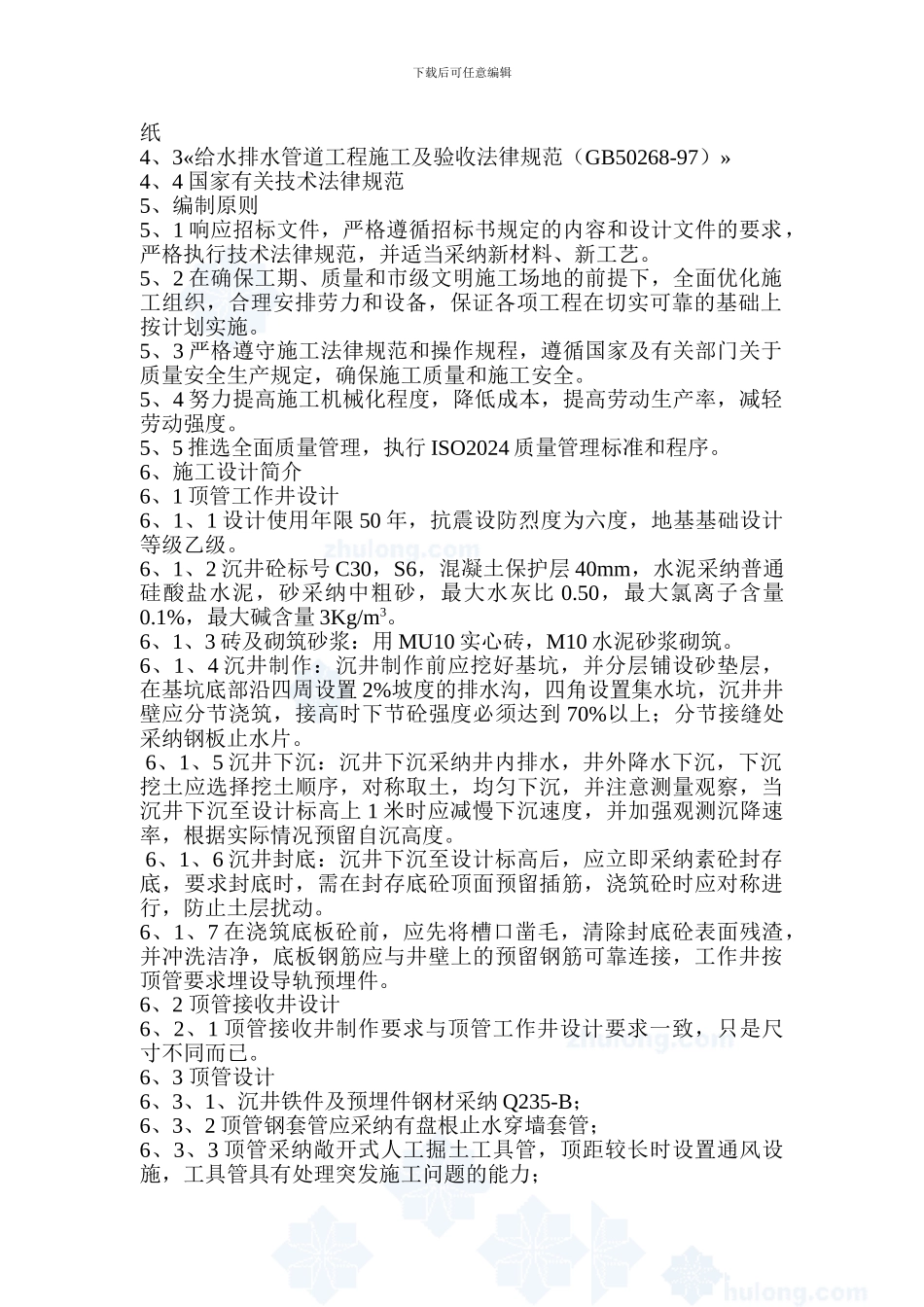

5、5 推选全面质量管理,执行 ISO2024 质量管理标准和程序
