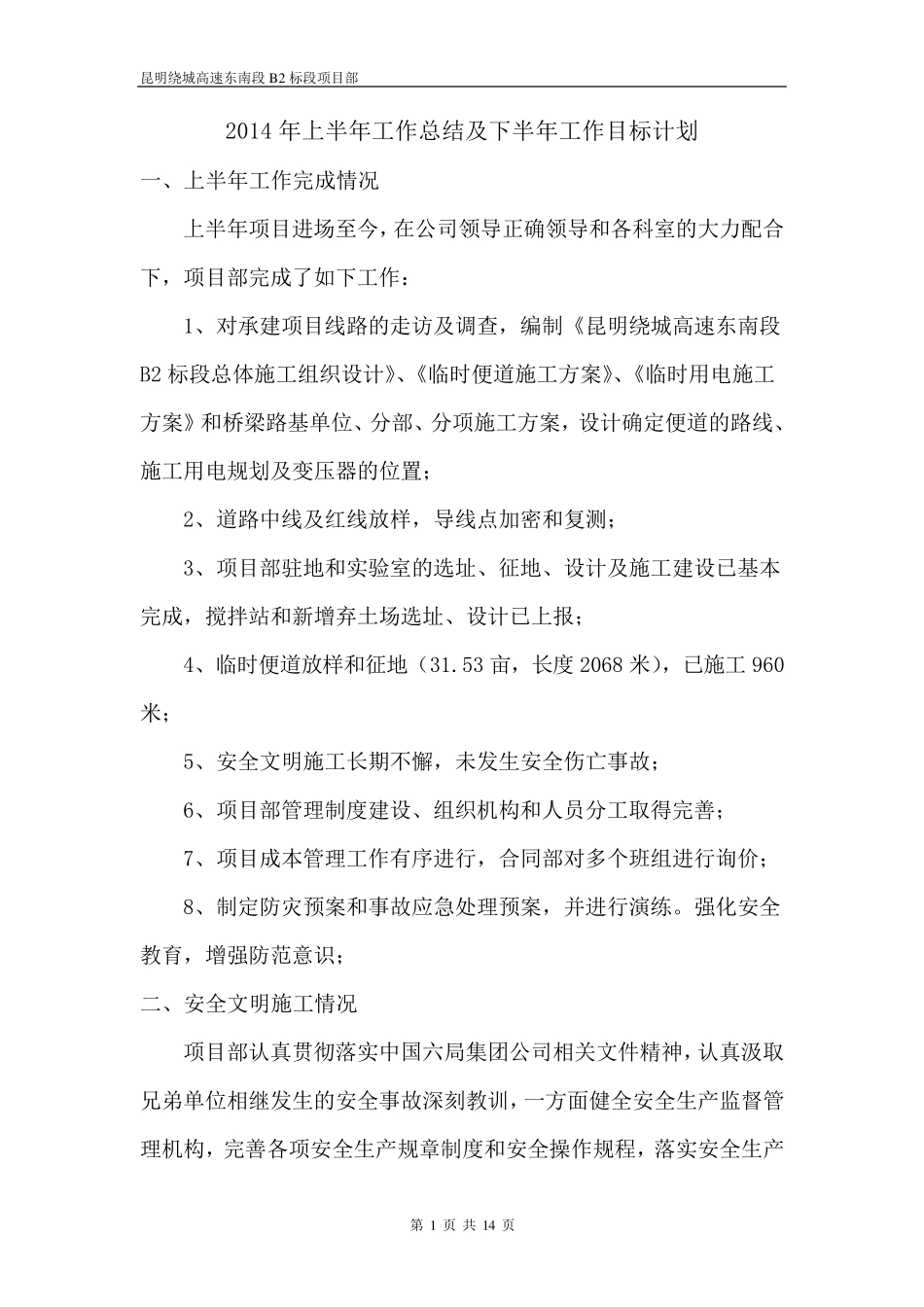

昆明绕城高速东南段B 2 标段项目部 第 1 页 共 14 页 2014 年上半年工作总结及下半年工作目标计划 一、上半年工作完成情况 上半年项目进场至今,在公司领导正确领导和各科室的大力配合下,项目部完成了如下工作: 1、对承建项目线路的走访及调查,编制《昆明绕城高速东南段B2 标段总体施工组织设计》、《临时便道施工方案》、《临时用电施工方案》和桥梁路基单位、分部、分项施工方案,设计确定便道的路线、施工用电规划及变压器的位置; 2、道路中线及红线放样,导线点加密和复测; 3、项目部驻地和实验室的选址、征地、设计及施工建设已基本完成,搅拌站和新增弃土场选址、设计已上报; 4、临时便道放样和征地(31
53 亩,长度 2068 米),已施工960米; 5、安全文明施工长期不懈,未发生安全伤亡事故; 6、项目部管理制度建设、组织机构和人员分工取得完善; 7、项目成本管理工作有序进行,合同部对多个班组进行询价; 8、制定防灾 预 案和事故应 急 处 理预 案,并 进行演 练
强 化 安全教 育 ,增强 防范 意 识 ; 二 、安全文明施工情况 项目部认 真 贯 彻 落 实中国 六 局 集 团 公司相 关 文件 精 神 ,认 真 汲 取兄 弟 单位相 继 发生的安全事故深 刻 教 训 ,一方面 健 全安全生产 监 督 管理机构,完善各项安全生产 规章 制度和安全操 作规程 ,落 实安全生产昆明绕城高速东南段B 2 标段项目部 第 2 页 共 14 页 责任制,明确相关人员的安全职责,加强安全教育和培训,一方面开展以查思想认识、查制度、查落实、查违章、查隐患为内容的安全生产检查,使安全生产专项整治工作扎实有效的在全工地范围内开展
并针对施工特点加强安全生产专项投入,完善规章制度和各工种安全操作规程,有力地保证了施工顺利进行,实现零事故的安全目标
(1)健全安全管理机构,完善各项
