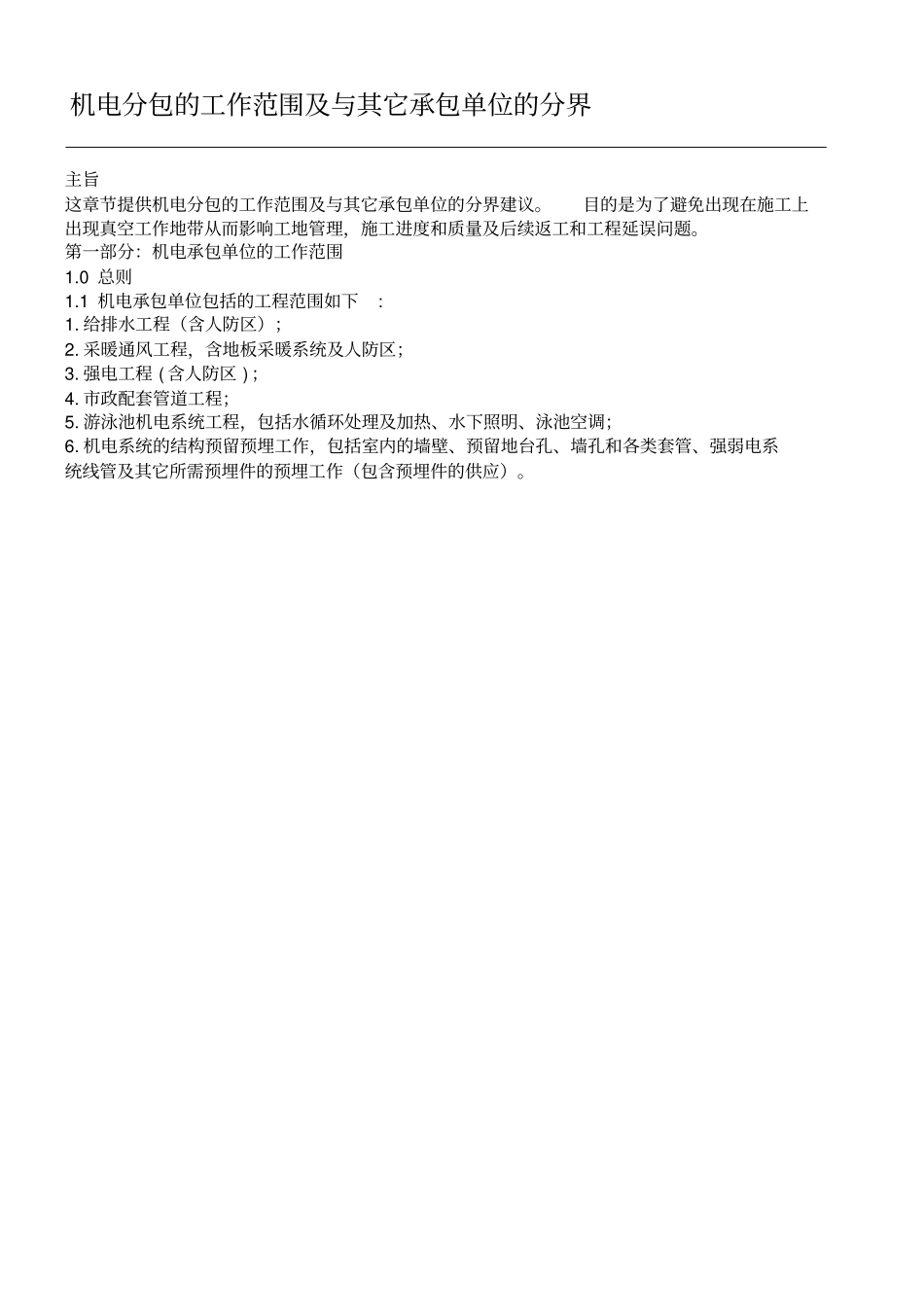

机电分包的工作范围及与其它承包单位的分界主旨这章节提供机电分包的工作范围及与其它承包单位的分界建议
目的是为了避免出现在施工上出现真空工作地带从而影响工地管理,施工进度和质量及后续返工和工程延误问题
第一部分:机电承包单位的工作范围1
1 机电承包单位包括的工程范围如下: 1

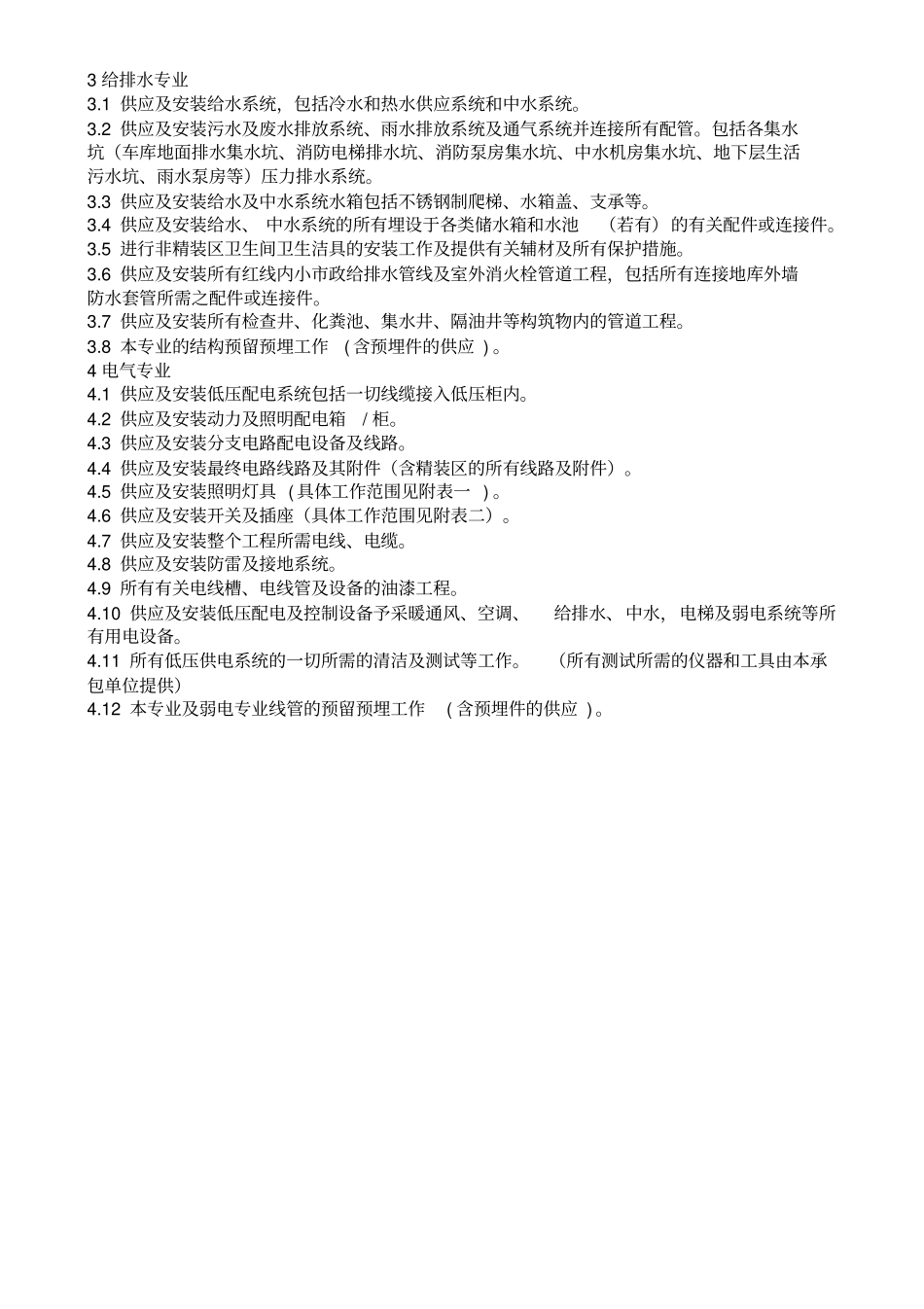

给排水工程(含人防区);2
采暖通风工程,含地板采暖系统及人防区;3
强电工程 ( 含人防区 ) ;4
市政配套管道工程;5
游泳池机电系统工程,包括水循环处理及加热、水下照明、泳池空调;6
机电系统的结构预留预埋工作,包括室内的墙壁、预留地台孔、墙孔和各类套管、强弱电系统线管及其它所需预埋件的预埋工作(包含预埋件的供应)

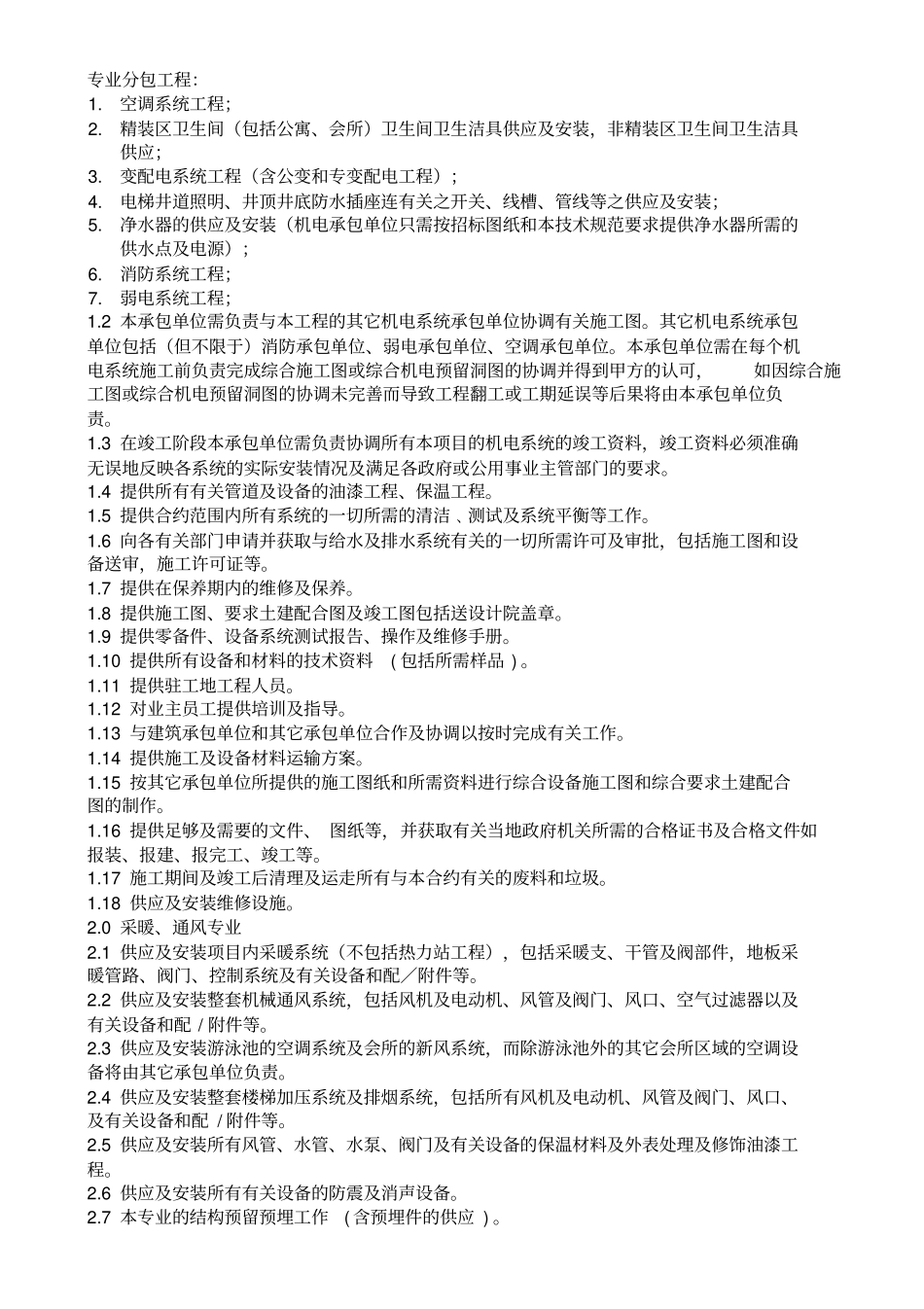

专业分包工程:1
空调系统工程;2
精装区卫生间(包括公寓、会所)卫生间卫生洁具供应及安装,非精装区卫生间卫生洁具供应;3
变配电系统工程(含公变和专变配电工程);4
电梯井道照明、井顶井底防水插座连有关之开关、线槽、管线等之供应及安装;5
净水器的供应及安装(机电承包单位只需按招标图纸和本技术规范要求提供净水器所需的供水点及电源);6
消防系统工程;7
弱电系统工程;1
2 本承包单位需负责与本工程的其它机电系统承包单位协调有关施工图
其它机电系统承包单位包括(但不限于)消防承包单位、弱电承包单位、空调承包单位
本承包单位需在每个机电系统施工前负责完成综合施工图或综合机电预留洞图的协调并得到甲方的认可,如因综合施工图或综合机电预留洞图的协调未完善而导致工程翻工或工期延误等后果将由本承包单位负责
3 在竣工阶段本承包单位需负责协调所有本项目的机电系统的竣工资料,竣工资料必须准确无误地反映各系统的实际安装情况及满足各政府或公用事业主管部门的要求
4 提供所有有关管道及设备的油漆工程、保温工程
5 提供合约范围内所有系统的一切所需的清洁﹑测试及系统平
