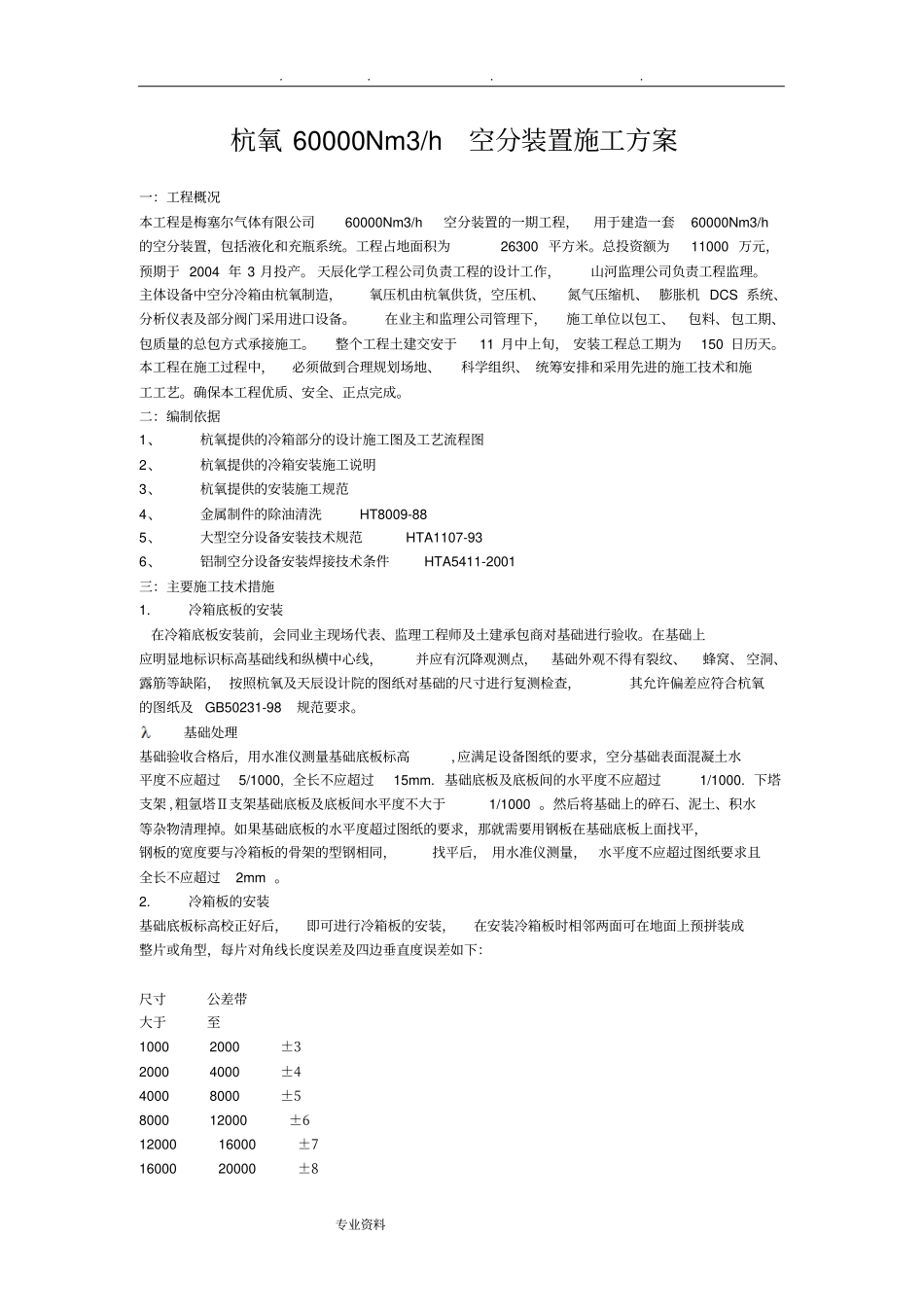

. . . . 专业资料杭氧 60000Nm3/h空分装置施工方案一:工程概况本工程是梅塞尔气体有限公司60000Nm3/h空分装置的一期工程,用于建造一套60000Nm3/h的空分装置,包括液化和充瓶系统。工程占地面积为26300 平方米。总投资额为11000 万元,预期于 2004 年 3 月投产。 天辰化学工程公司负责工程的设计工作,山河监理公司负责工程监理。主体设备中空分冷箱由杭氧制造,氧压机由杭氧供货,空压机、氮气压缩机、 膨胀机 DCS 系统、分析仪表及部分阀门采用进口设备。在业主和监理公司管理下,施工单位以包工、包料、包工期、包质量的总包方式承接施工。整个工程土建交安于11 月中上旬, 安装工程总工期为150 日历天。本工程在施工过程中,必须做到合理规划场地、科学组织、 统筹安排和采用先进的施工技术和施工工艺。确保本工程优质、安全、正点完成。二:编制依据1、杭氧提供的冷箱部分的设计施工图及工艺流程图2、杭氧提供的冷箱安装施工说明3、杭氧提供的安装施工规范4、金属制件的除油清洗HT8009-88 5、大型空分设备安装技术规范HTA1107-93 6、铝制空分设备安装焊接技术条件HTA5411-2001 三:主要施工技术措施1. 冷箱底板的安装在冷箱底板安装前,会同业主现场代表、监理工程师及土建承包商对基础进行验收。在基础上应明显地标识标高基础线和纵横中心线,并应有沉降观测点,基础外观不得有裂纹、蜂窝、 空洞、露筋等缺陷, 按照杭氧及天辰设计院的图纸对基础的尺寸进行复测检查,其允许偏差应符合杭氧的图纸及GB50231-98规范要求。基础处理基础验收合格后,用水准仪测量基础底板标高, 应满足设备图纸的要求,空分基础表面混凝土水平度不应超过5/1000, 全长不应超过15mm. 基础底板及底板间的水平度不应超过1/1000. 下塔支架 , 粗氩塔Ⅱ支架基础底板及底板间水平度不大于1/1000 。然后将基础上的碎石、泥土、积水等杂物清理掉。如果基础底板的水平度超过图纸的要求,那就需要用钢板在基础底板上面找平,钢板的宽度要与冷箱板的骨架的型钢相同,找平后, 用水准仪测量,水平度不应超过图纸要求且全长不应超过2mm 。2. 冷箱板的安装基础底板标高校正好后,即可进行冷箱板的安装,在安装冷箱板时相邻两面可在地面上预拼装成整片或角型,每片对角线长度误差及四边垂直度误差如下:尺寸公差带大于至1000 2000 ±32000 4000 ±44000 8000 ±58000 12000 ±612000 16000 ±716000 20000 ±8. . . . 专业资料...
