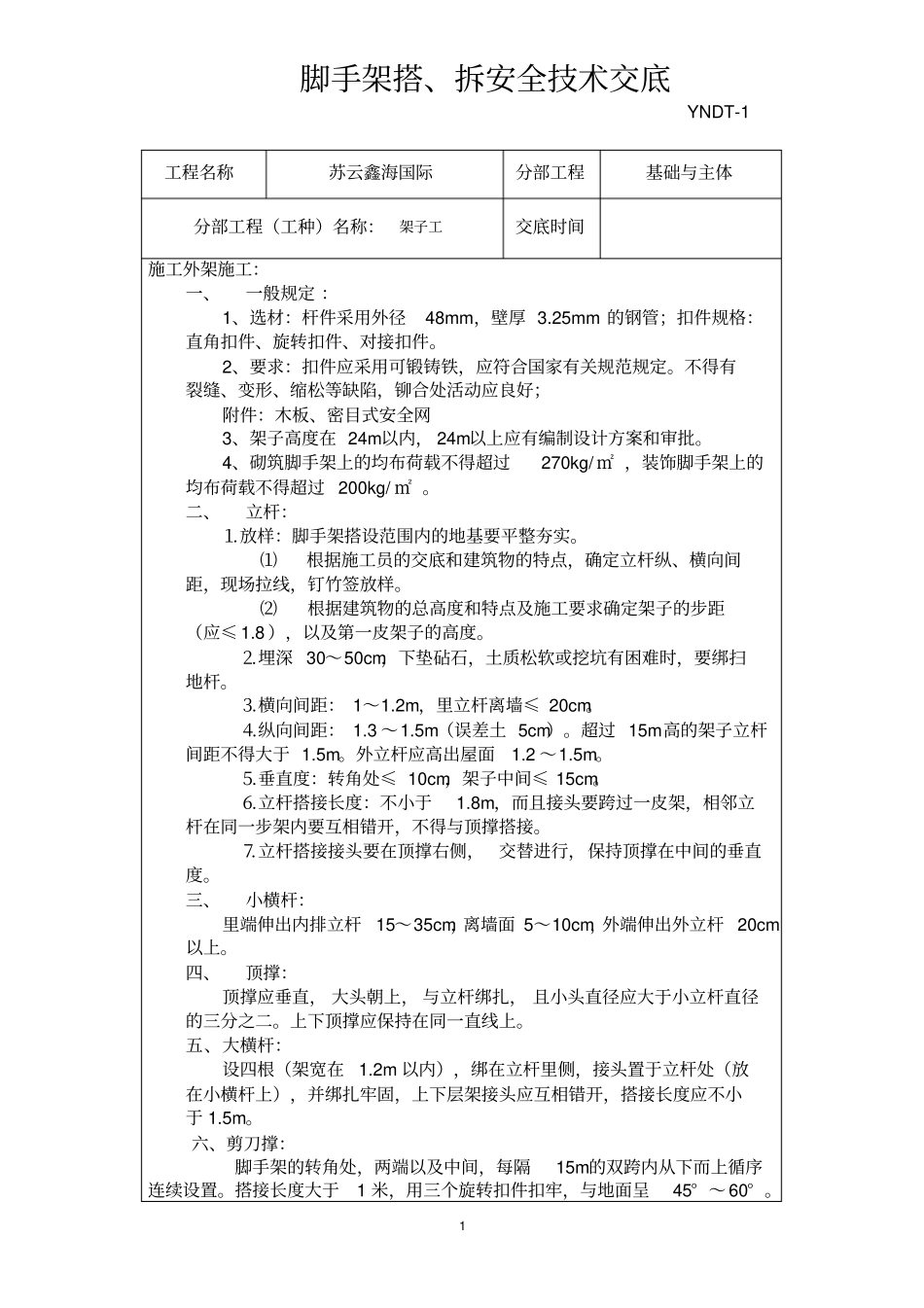

1 脚手架搭、拆安全技术交底YNDT-1 工程名称苏云鑫海国际分部工程基础与主体分部工程(工种)名称:架子工交底时间施工外架施工:一、一般规定 :1、选材:杆件采用外径48mm,壁厚 3
25mm 的钢管;扣件规格:直角扣件、旋转扣件、对接扣件
2、要求:扣件应采用可锻铸铁,应符合国家有关规范规定
不得有裂缝、变形、缩松等缺陷,铆合处活动应良好;附件:木板、密目式安全网3、架子高度在 24m以内, 24m以上应有编制设计方案和审批
4、砌筑脚手架上的均布荷载不得超过270kg/ ㎡ ,装饰脚手架上的均布荷载不得超过 200kg/ ㎡
二、立杆:⒈放样:脚手架搭设范围内的地基要平整夯实
⑴根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样
⑵根据建筑物的总高度和特点及施工要求确定架子的步距(应≤ 1
8 ),以及第一皮架子的高度
⒉埋深 30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆
⒊横向间距: 1~1
2m,里立杆离墙≤ 20cm
⒋纵向间距: 1
5m(误差土 5cm)
超过 15m高的架子立杆间距不得大于 1
外立杆应高出屋面1
⒌垂直度:转角处≤ 10cm,架子中间≤ 15cm
⒍立杆搭接长度:不小于1
8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接
⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度
三、小横杆:里端伸出内排立杆15~35cm,离墙面 5~10cm,外端伸出外立杆 20cm以上
四、顶撑:顶撑应垂直, 大头朝上, 与立杆绑扎, 且小头直径应大于小立杆直径的三分之二
上下顶撑应保持在同一直线上
五、大横杆:设四根(架宽在1
2m 以内),绑在立杆里侧,接头置于立杆处(放在小横杆上),并绑扎牢固,上下层架接头应互相错开,搭接长度应不小于 1
