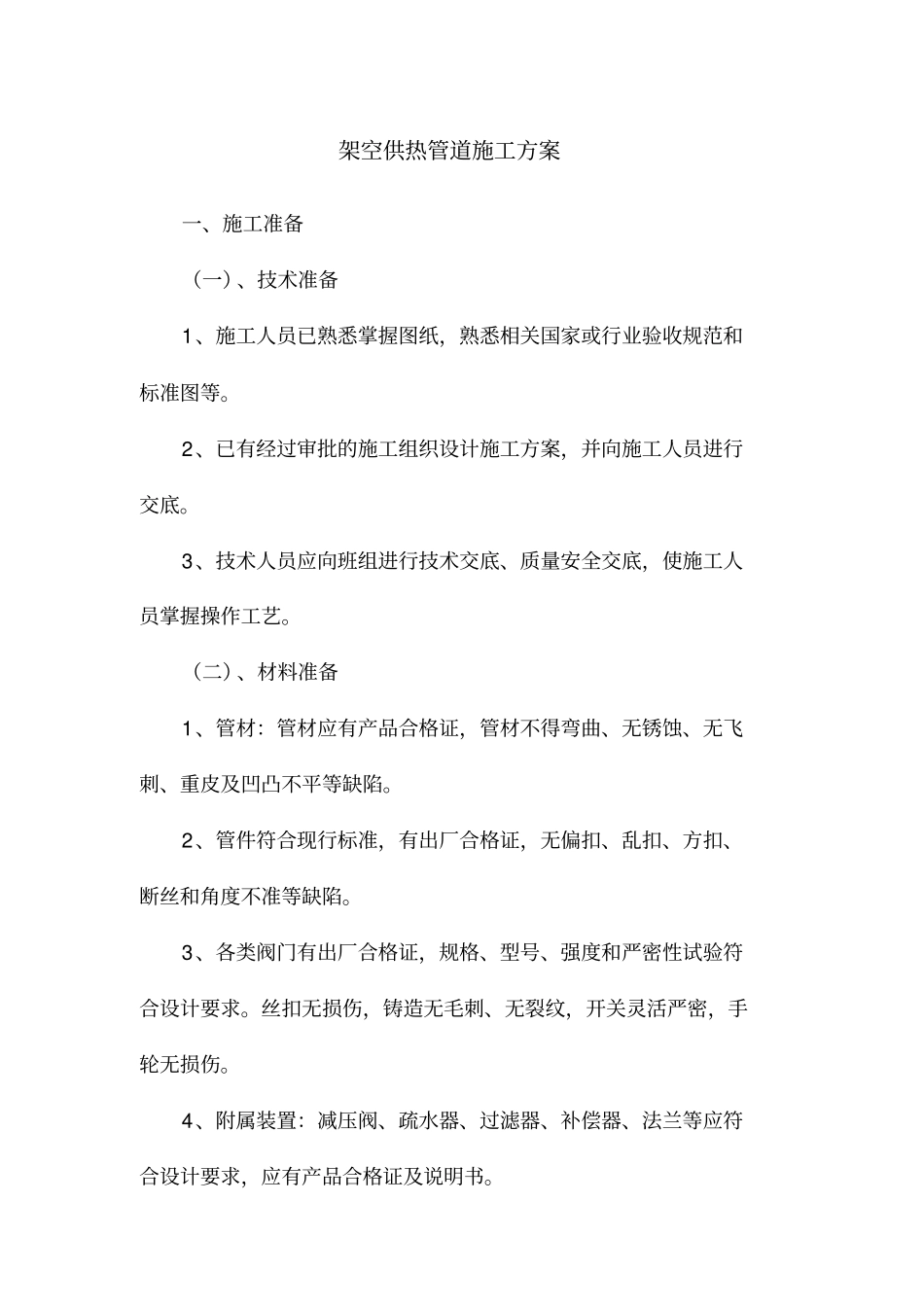

架空供热管道施工方案一、施工准备(一)、技术准备1、施工人员已熟悉掌握图纸,熟悉相关国家或行业验收规范和标准图等
2、已有经过审批的施工组织设计施工方案,并向施工人员进行交底
3、技术人员应向班组进行技术交底、质量安全交底,使施工人员掌握操作工艺
(二)、材料准备1、管材:管材应有产品合格证,管材不得弯曲、无锈蚀、无飞刺、重皮及凹凸不平等缺陷
2、管件符合现行标准,有出厂合格证,无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3、各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
4、附属装置:减压阀、疏水器、过滤器、补偿器、法兰等应符合设计要求,应有产品合格证及说明书
5、型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电焊条等符合设计要求

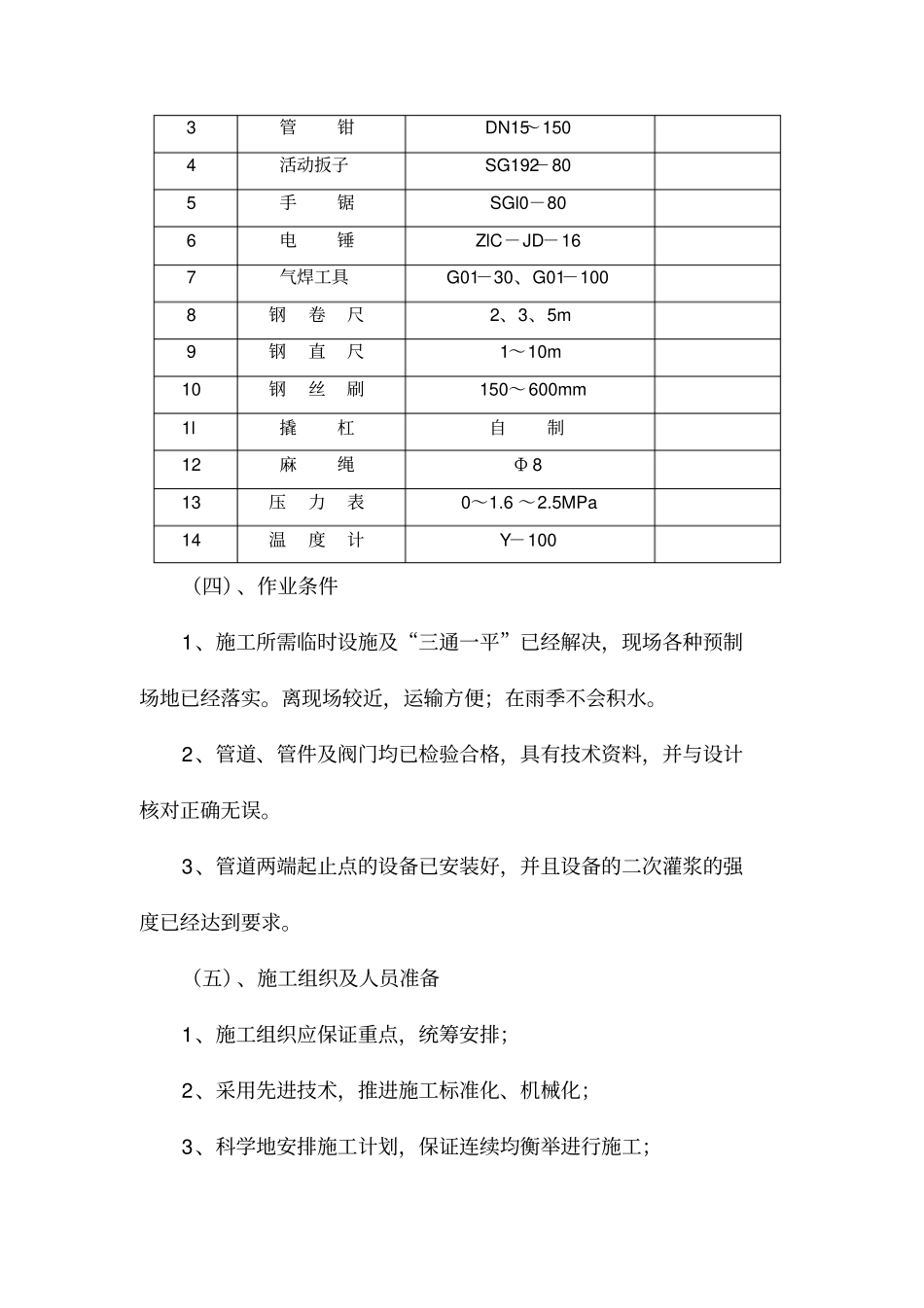

(三)、机具、工具1、主要机具序号机具名称常用规格型号备注l 砂轮机JJK- 1T、JJK- 5T 2 角向磨光机S1MJ-100、S1MJ-125 3 电焊机BXl-300~ 500、BS- 330 4 液压弯管机YW-2A、LWGl-10B 5 套丝机DNl5— 80 6 切割机J3D-400 7 吊车8、16t 8 钢丝绳Ф 8~20 9 滑轮3T、5T 10 电动试压泵Dsx-60 1l 经纬仪J2 12 水准仪DSZl0 2、主要工具序号工具名称常用规格型号备注1 套丝扳DNl5~80 2 管子割刀DNl5~80 3 管钳DN15~150 4 活动扳子SG192-80 5 手锯SGl0-80 6 电锤ZlC-JD-16 7 气焊工具G01-30、G01-100 8 钢卷尺2、3、5m 9 钢直尺1~10m 10 钢丝刷150~ 600mm 1l 撬杠自制12 麻绳Ф 8 13 压力表0~1
5MPa 14 温度计Y-100 (四)、作业条件1、施工所需临时设
