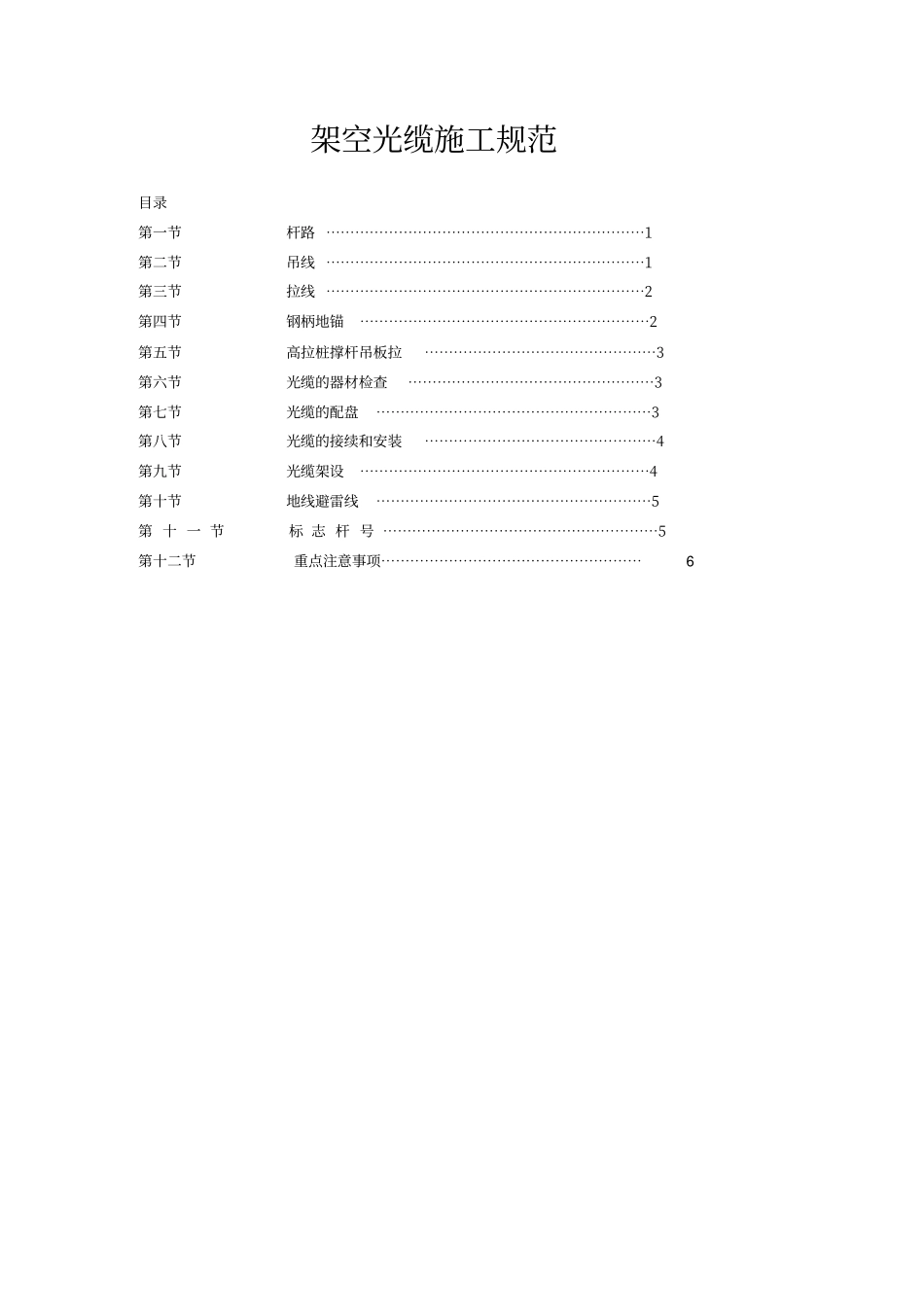

架空光缆施工规范目录第一节杆路 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1第二节吊线 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯1第三节拉线 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第四节钢柄地锚⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第五节高拉桩撑杆吊板拉⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3第六节光缆的器材检查⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3第七节光缆的配盘⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯3第八节光缆的接续和安装⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4第九节光缆架设⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯4第十节地线避雷线⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5第 十 一 节标 志 杆 号 ⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯5第十二节重点注意事项⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯6 实施细则第一节
选择路由根据实际地形决定, 尽量避开大型建筑物、闹市与开发区,要了解当地村镇开发规划
在测量前和测量后,一定要征求当地村镇干部同意;2
直线杆路要避开三线杆路(电力杆路、通信杆路、广电杆路)与三结杆路平行不得少于一个倒杆位
杆路离开公路的两侧排水沟;国道20 米、省道 15 米、县道 10 米、乡道 5 米;3
杆路穿越电力线路、长途光缆线路、一定要从下面穿过
杆路经过长途埋式光缆,距埋式光缆 15 米以内不得立杆、埋拉线地锚石;4
杆路不准有急转变,要避免角杆直接穿越公路、铁路
遇到角深大于规定值时,可将一个角杆平分成两个相等转角
测量定要用标杆对标, 角杆有角深记录, 角杆要向内移10 至 20cm;5
配杆要根据地形高低和穿越建筑物,电力线电压大小配置杆子长度
本公司标准杆为7米,配置杆7 米到 12 米,标准杆档距为50 米;6
电杆埋深深度见(附表一),杆子高度不够不得加裁铁帽;7
立在路边、 岩石或其他电杆坑挖深不能满
