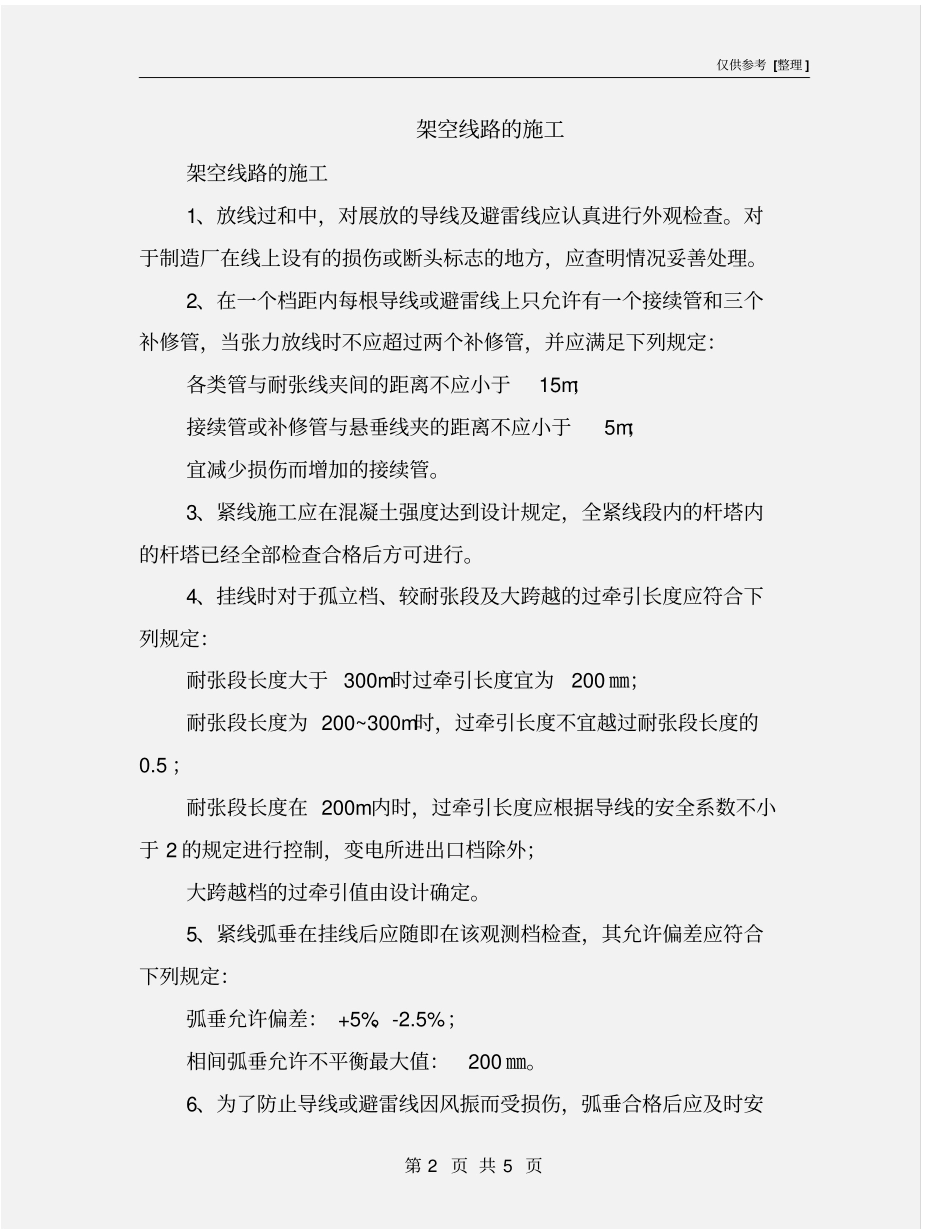

仅供参考 [整理 ] 第 1 页 共 5 页安全管理文书架空线路的施工日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 5 页架空线路的施工架空线路的施工1、放线过和中,对展放的导线及避雷线应认真进行外观检查
对于制造厂在线上设有的损伤或断头标志的地方,应查明情况妥善处理
2、在一个档距内每根导线或避雷线上只允许有一个接续管和三个补修管,当张力放线时不应超过两个补修管,并应满足下列规定:各类管与耐张线夹间的距离不应小于15m;接续管或补修管与悬垂线夹的距离不应小于5m;宜减少损伤而增加的接续管
3、紧线施工应在混凝土强度达到设计规定,全紧线段内的杆塔内的杆塔已经全部检查合格后方可进行
4、挂线时对于孤立档、较耐张段及大跨越的过牵引长度应符合下列规定:耐张段长度大于 300m时过牵引长度宜为200 ㎜;耐张段长度为 200~300m时,过牵引长度不宜越过耐张段长度的0
5 ;耐张段长度在 200m内时,过牵引长度应根据导线的安全系数不小于 2 的规定进行控制,变电所进出口档除外;大跨越档的过牵引值由设计确定
5、紧线弧垂在挂线后应随即在该观测档检查,其允许偏差应符合下列规定:弧垂允许偏差: +5%、-2
5%;相间弧垂允许不平衡最大值:200 ㎜

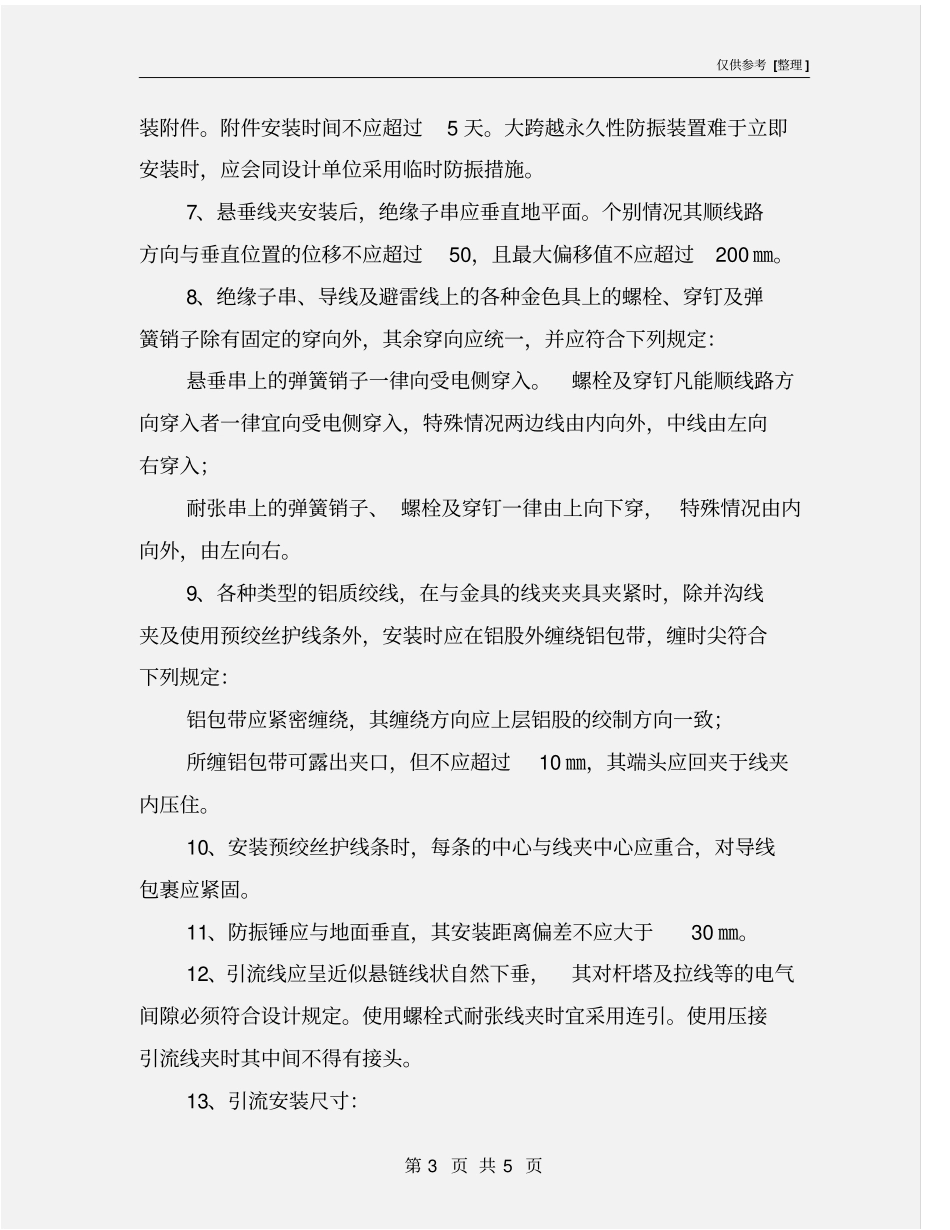

6、为了防止导线或避雷线因风振而受损伤,弧垂合格后应及时安仅供参考 [整理 ] 第 3 页 共 5 页装附件
附件安装时间不应超过5 天
大跨越永久性防振装置难于立即安装时,应会同设计单位采用临时防振措施
7、悬垂线夹安装后,绝缘子串应垂直地平面
个别情况其顺线路方向与垂直位置的位移不应超过50,且最大偏移值不应超过200 ㎜
8、绝缘子串、导线及避雷线上的各种金色具上的螺栓、穿钉及弹簧销子除有固定的穿向外,其余穿向应统一,并应符合下列规定:悬垂串上的弹簧销
