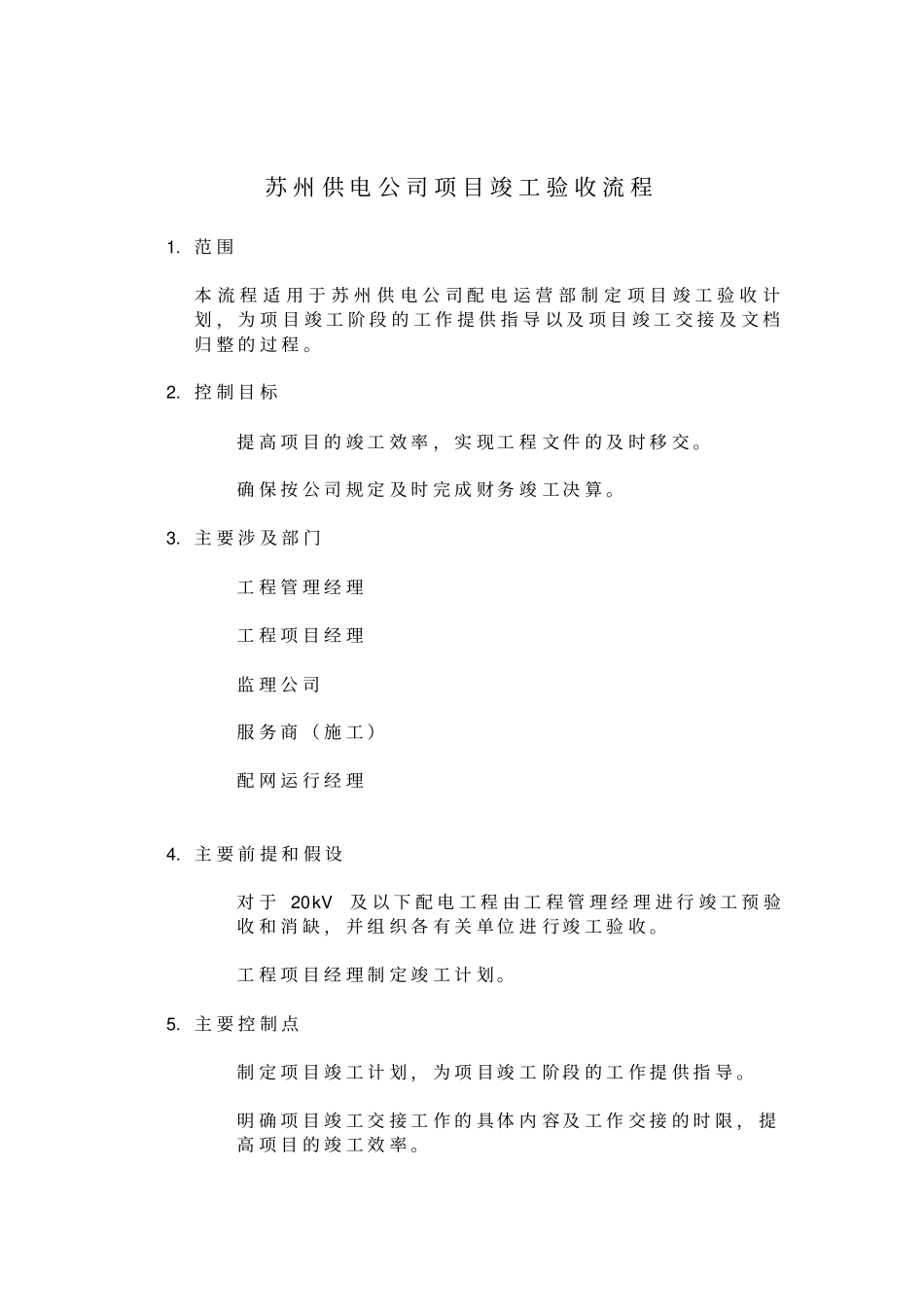

苏 州 供 电 公 司 项 目 竣 工 验 收 流 程1. 范 围本 流 程 适 用 于 苏 州 供 电 公 司 配 电 运 营 部 制 定 项 目 竣 工 验 收 计划 , 为 项 目 竣 工 阶 段 的 工 作 提 供 指 导 以 及 项 目 竣 工 交 接 及 文 档归 整 的 过 程 。2. 控 制 目 标提 高 项 目 的 竣 工 效 率 , 实 现 工 程 文 件 的 及 时 移 交 。确 保 按 公 司 规 定 及 时 完 成 财 务 竣 工 决 算 。3. 主 要 涉 及 部 门工 程 管 理 经 理工 程 项 目 经 理监 理 公 司服 务 商 ( 施 工 )配 网 运 行 经 理4. 主 要 前 提 和 假 设对 于20kV及 以 下 配 电 工 程 由 工 程 管 理 经 理 进 行 竣 工 预 验收 和 消 缺 , 并 组 织 各 有 关 单 位 进 行 竣 工 验 收 。工 程 项 目 经 理 制 定 竣 工 计 划 。5. 主 要 控 制 点制 定 项 目 竣 工 计 划 , 为 项 目 竣 工 阶 段 的 工 作 提 供 指 导 。明 确 项 目 竣 工 交 接 工 作 的 具 体 内 容 及 工 作 交 接 的 时 限 , 提高 项 目 的 竣 工 效 率 。对 竣 工 文 档 进 行 归 整 并 组 织 工 程 文 件 的 及 时 移 交 。6. 流 程 说 明项目竣工验收流程服务商 (施工)工程项目经理工程管理经理配网运行经理监理公司开始工程竣工报验单工程竣工报验单,质量评估报告组织项目经理 , 运行单位等对竣工资料及实物进行竣工预验收接受工程竣工报验单及质量评估报告并报配电工程管理工程符合合同及现行运行规范要求或取得技术部门认可是组织总部有关部门及相关单位等进行竣工验收, 并协调投运前必须解决的事宜验收报告整改是接收竣工验收计划组织施工单位消缺工程符合设计等要求?6a.3.4.1 项目合同管理6a.3.9.1 项目后评估预验收意见整改运行单位认可验收结果否项目经理制订竣工验收计划运行单位备案否将竣工资料输入系统配电工程管理及质监中心站备案是是结束组织移交竣工资料相关技术专业主管审核是否通过否是整理预验收意见编制竣工验收报告步 骤说 明负 责 人输 出1. 工程项目经理接受工程竣工报验单及质量评估报告并报工程管理经理1.1 工程项目经理接受监理公司提供的工程竣工报验单及...
