电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

某大桥改建工程施工组织设计VIP免费

某大桥改建工程施工组织设计_第1页
1/48

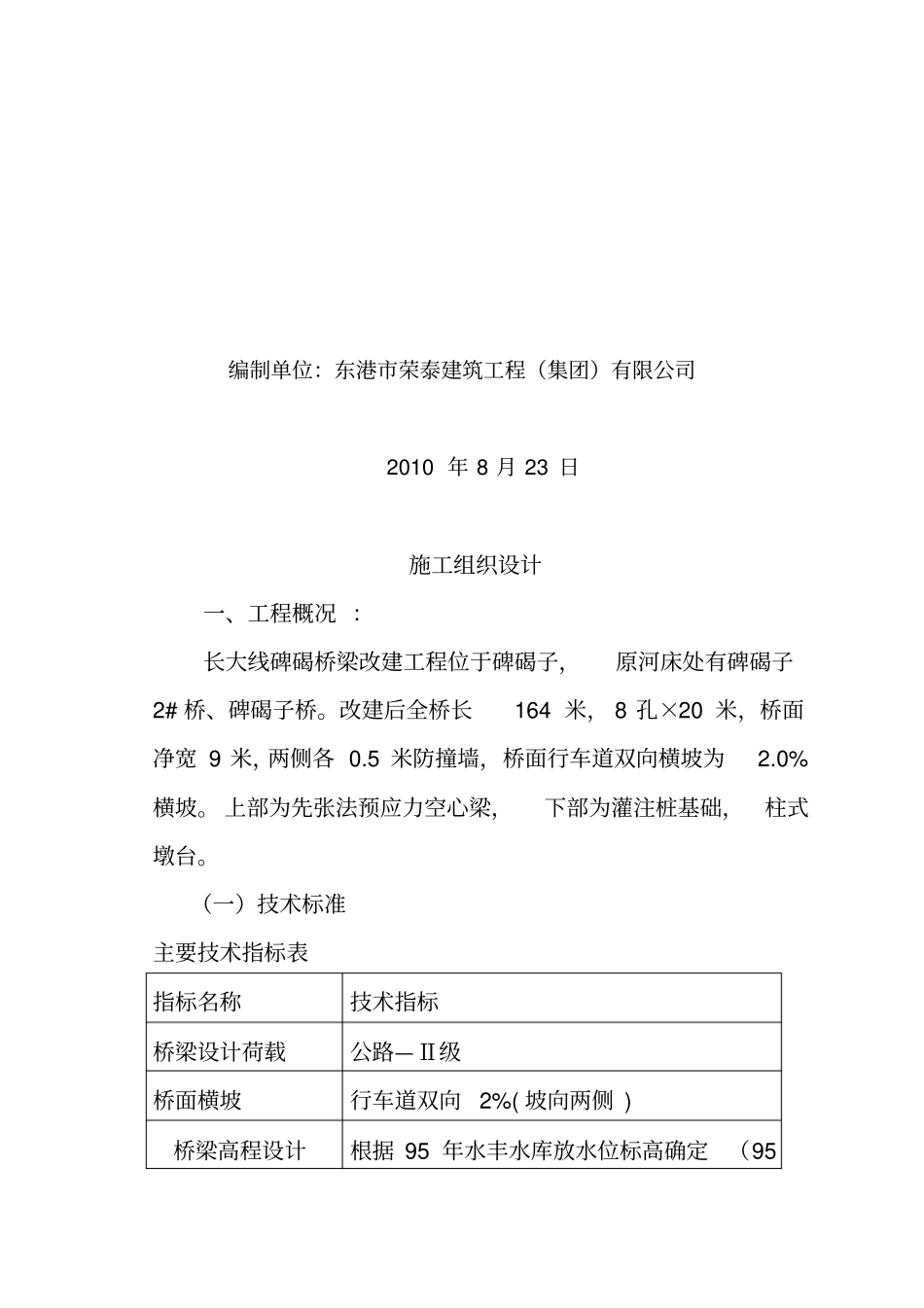

某大桥改建工程施工组织设计_第2页
2/48

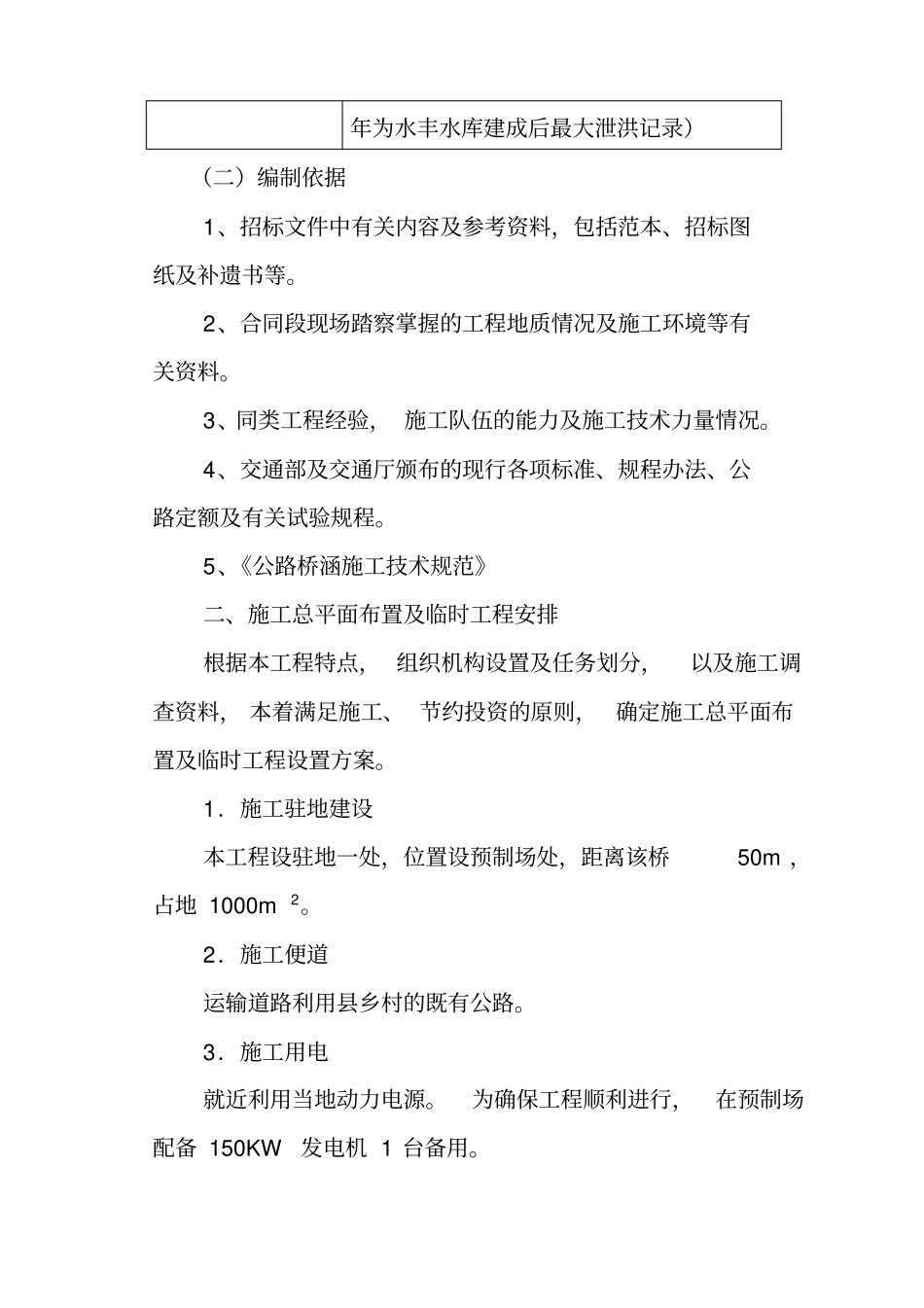

某大桥改建工程施工组织设计_第3页
3/48
长大线碑碣子大桥改建工程施工组织设计编制单位:东港市荣泰建筑工程(集团)有限公司2010 年 8 月 23 日施工组织设计一、工程概况 :长大线碑碣桥梁改建工程位于碑碣子,原河床处有碑碣子2# 桥、碑碣子桥。改建后全桥长164 米, 8 孔×20 米,桥面净宽 9 米,两侧各 0.5 米防撞墙,桥面行车道双向横坡为2.0%横坡。 上部为先张法预应力空心梁,下部为灌注桩基础,柱式墩台。(一)技术标准主要技术指标表指标名称技术指标桥梁设计荷载公路—Ⅱ级桥面横坡行车道双向2%( 坡向两侧 ) 桥梁高程设计根据 95 年水丰水库放水位标高确定(95年为水丰水库建成后最大泄洪记录)(二)编制依据1、招标文件中有关内容及参考资料,包括范本、招标图纸及补遗书等。2、合同段现场踏察掌握的工程地质情况及施工环境等有关资料。3、同类工程经验, 施工队伍的能力及施工技术力量情况。4、交通部及交通厅颁布的现行各项标准、规程办法、公路定额及有关试验规程。5、《公路桥涵施工技术规范》二、施工总平面布置及临时工程安排根据本工程特点, 组织机构设置及任务划分,以及施工调查资料, 本着满足施工、 节约投资的原则,确定施工总平面布置及临时工程设置方案。1.施工驻地建设本工程设驻地一处,位置设预制场处,距离该桥50m ,占地 1000m2。2.施工便道运输道路利用县乡村的既有公路。3.施工用电就近利用当地动力电源。为确保工程顺利进行,在预制场配备 150KW发电机 1 台备用。4.生活、生产用水桥梁施工及生活用水采用经过过滤的鸭绿江水。5.施工通信经理部驻地接入当地电话网,利用程控电话和对讲机进行对外联系及生产调度指挥。6.防火与消防与当地消防部门取得联系,必要时请求协助, 在现场采取有效的防火及消防措施,并在油库、 器材库、 车间等处及施工车辆上配备适当数量的灭火器。7.与当地的关系充分尊重当地的风俗习惯,搞好团结, 处理好与当地政府及群众的关系。五、主要工程项目的施工方案、施工方法本合同段主要工程为桥梁改建工程,在确保工期的前提下,狠抓重点工序,精心组织,统筹安排。使本合同工程施工合理有序,做到均衡生产。(一)、施工组织机构项 目 经 理于 本 君施工负责人杜玉南技术负责人于横良材料负责人刘洪安后勤负责人杨国立电工周学军钢筋王栋木工张维胜砼马贵良力工董厚家机械陶书元材料陈福秀安全林威办公宋颖楠内业质检试验洪安(二)质量保证体系测量李俊浩项 目 经 理于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某大桥改建工程施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
