板材安装 : (1) 实测安装板材的实际长度,按实测长度核对对应板材长度,需要时对该板材进行剪裁
(2)将提升到屋面的板材按排板起始线放置,并使板材的宽度覆盖标志线对准起始线
并在板长方向两端排出设计的构造长度
矚慫润厲钐瘗睞枥庑赖

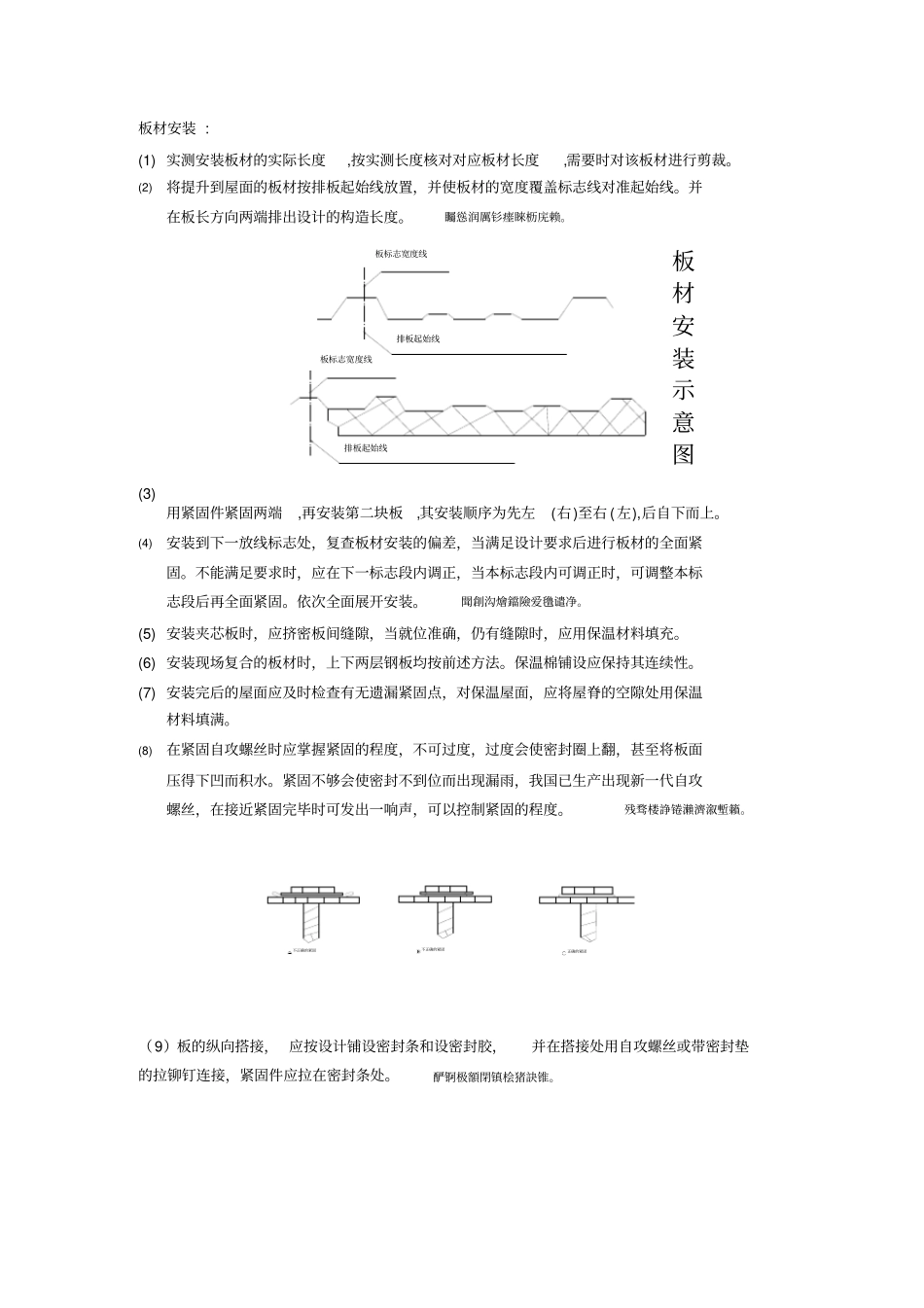

(3)板材安装示意图板标志宽度线排板起始线板标志宽度线排板起始线用紧固件紧固两端,再安装第二块板,其安装顺序为先左(右)至右 (左),后自下而上
(4)安装到下一放线标志处,复查板材安装的偏差,当满足设计要求后进行板材的全面紧固
不能满足要求时,应在下一标志段内调正,当本标志段内可调正时,可调整本标志段后再全面紧固
依次全面展开安装
聞創沟燴鐺險爱氇谴净
(5) 安装夹芯板时,应挤密板间缝隙,当就位准确,仍有缝隙时,应用保温材料填充
(6) 安装现场复合的板材时,上下两层钢板均按前述方法
保温棉铺设应保持其连续性
(7) 安装完后的屋面应及时检查有无遗漏紧固点,对保温屋面,应将屋脊的空隙处用保温材料填满
(8)在紧固自攻螺丝时应掌握紧固的程度,不可过度,过度会使密封圈上翻,甚至将板面压得下凹而积水
紧固不够会使密封不到位而出现漏雨,我国已生产出现新一代自攻螺丝,在接近紧固完毕时可发出一响声,可以控制紧固的程度
残骛楼諍锩瀨濟溆塹籟
不正确的紧固不正确的紧固正确的紧固(9)板的纵向搭接, 应按设计铺设密封条和设密封胶,并在搭接处用自攻螺丝或带密封垫的拉铆钉连接,紧固件应拉在密封条处
酽锕极額閉镇桧猪訣锥
第一、 彩钢板安装的固定方式有穿透式和暗扣隐蔽式两种

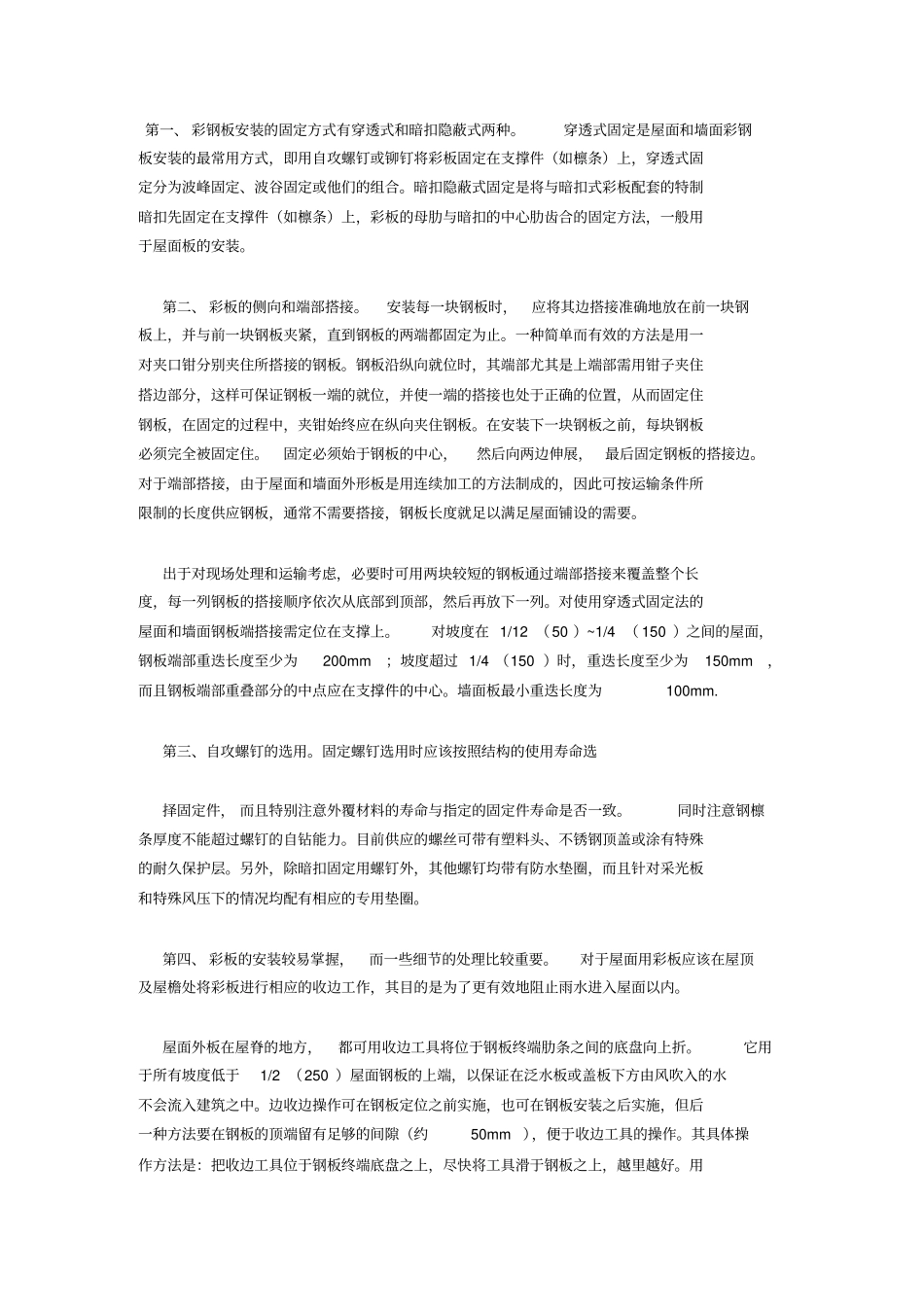

穿透式固定是屋面和墙面彩钢板安装的最常用方式,即用自攻螺钉或铆钉将彩板固定在支撑件(如檩条)上,穿透式固定分为波峰固定、波谷固定或他们的组合
暗扣隐蔽式固定是将与暗扣式彩板配套的特制暗扣先固定在支撑件(如檩条)上,彩板的母肋与暗扣的中心肋齿合的固定方法,一般用于屋面板的安装

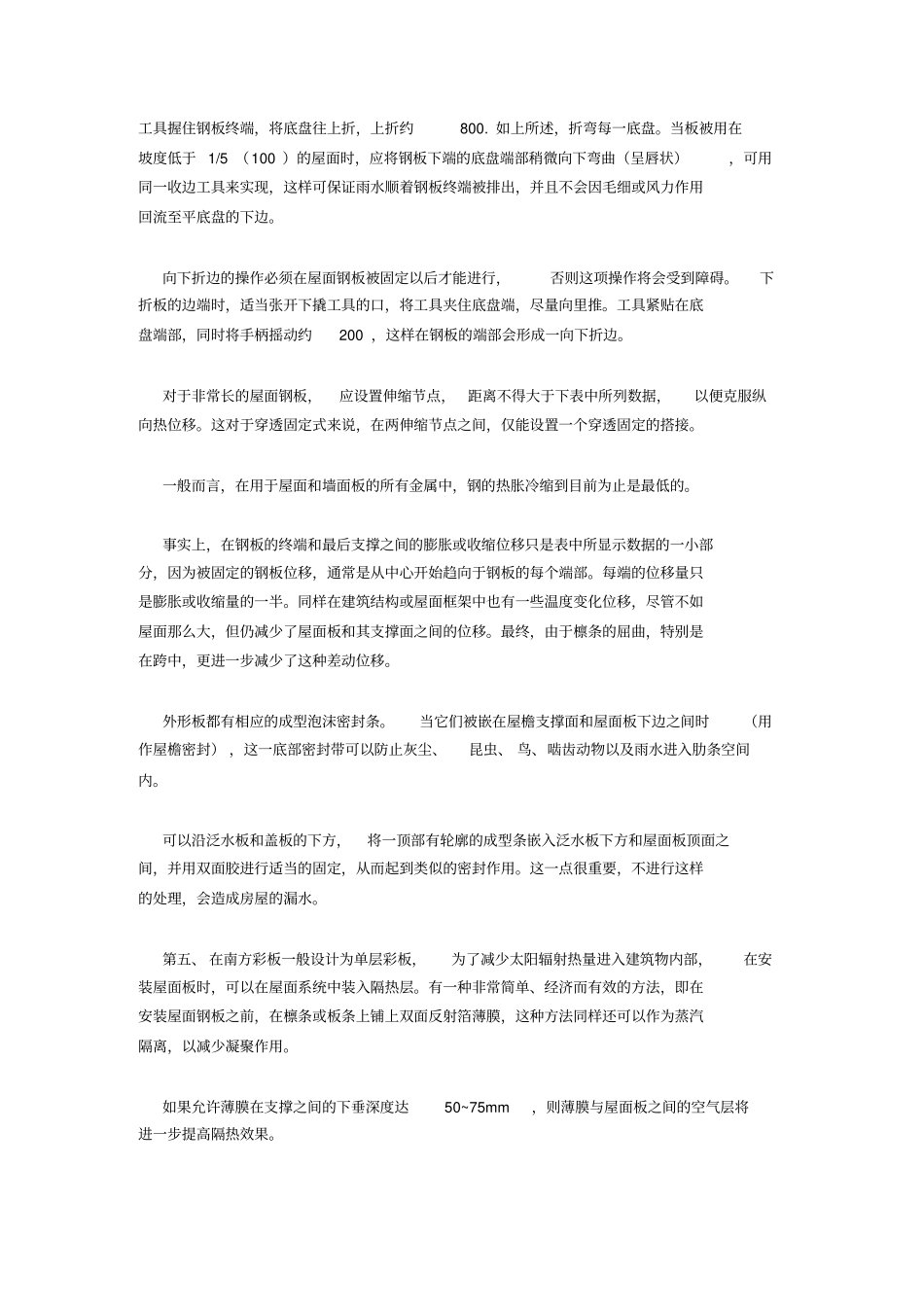

第二、 彩板的侧向
