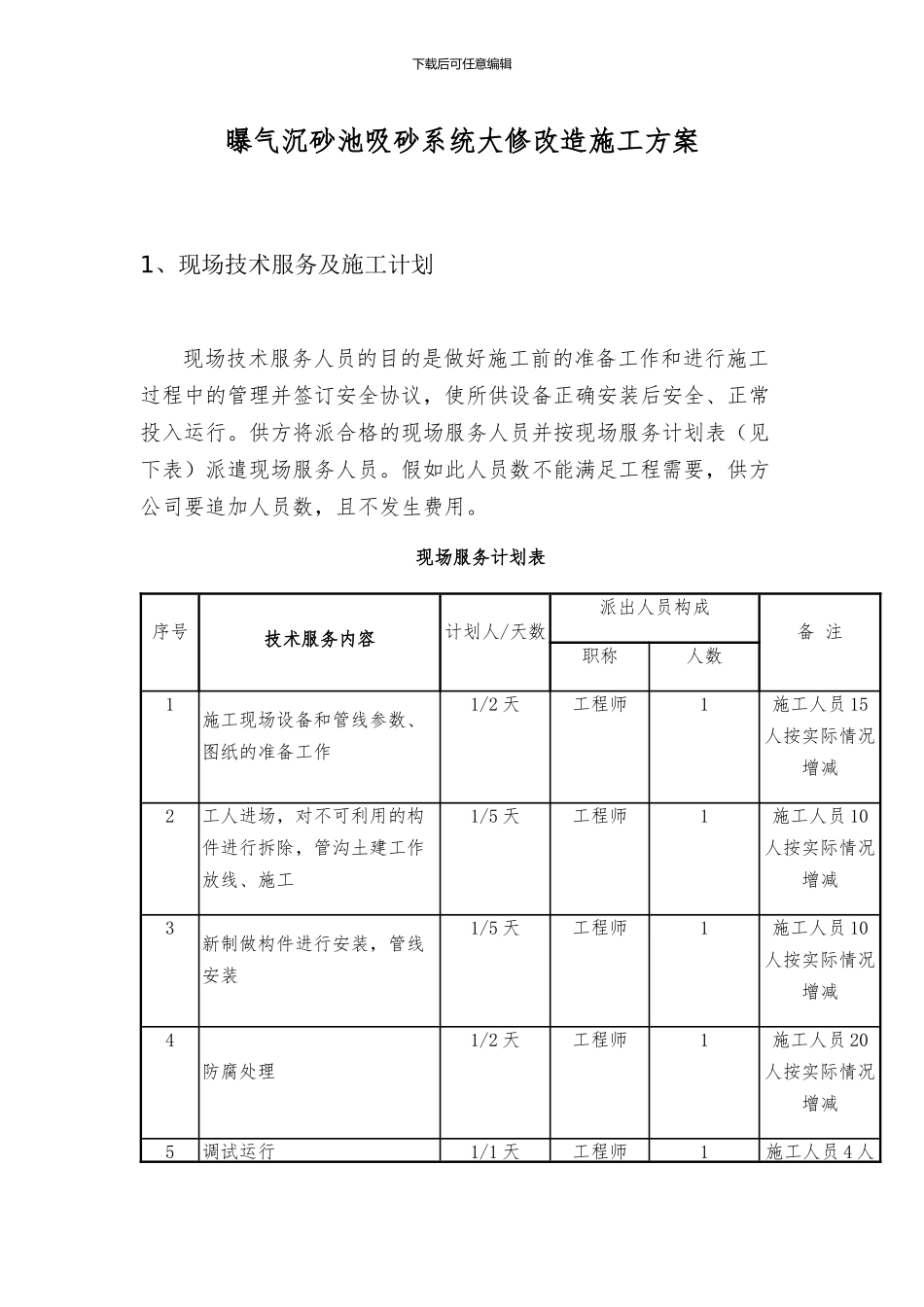

下载后可任意编辑曝气沉砂池吸砂系统大修改造施工方案1、现场技术服务及施工计划现场技术服务人员的目的是做好施工前的准备工作和进行施工过程中的管理并签订安全协议,使所供设备正确安装后安全、正常投入运行
供方将派合格的现场服务人员并按现场服务计划表(见下表)派遣现场服务人员
假如此人员数不能满足工程需要,供方公司要追加人员数,且不发生费用

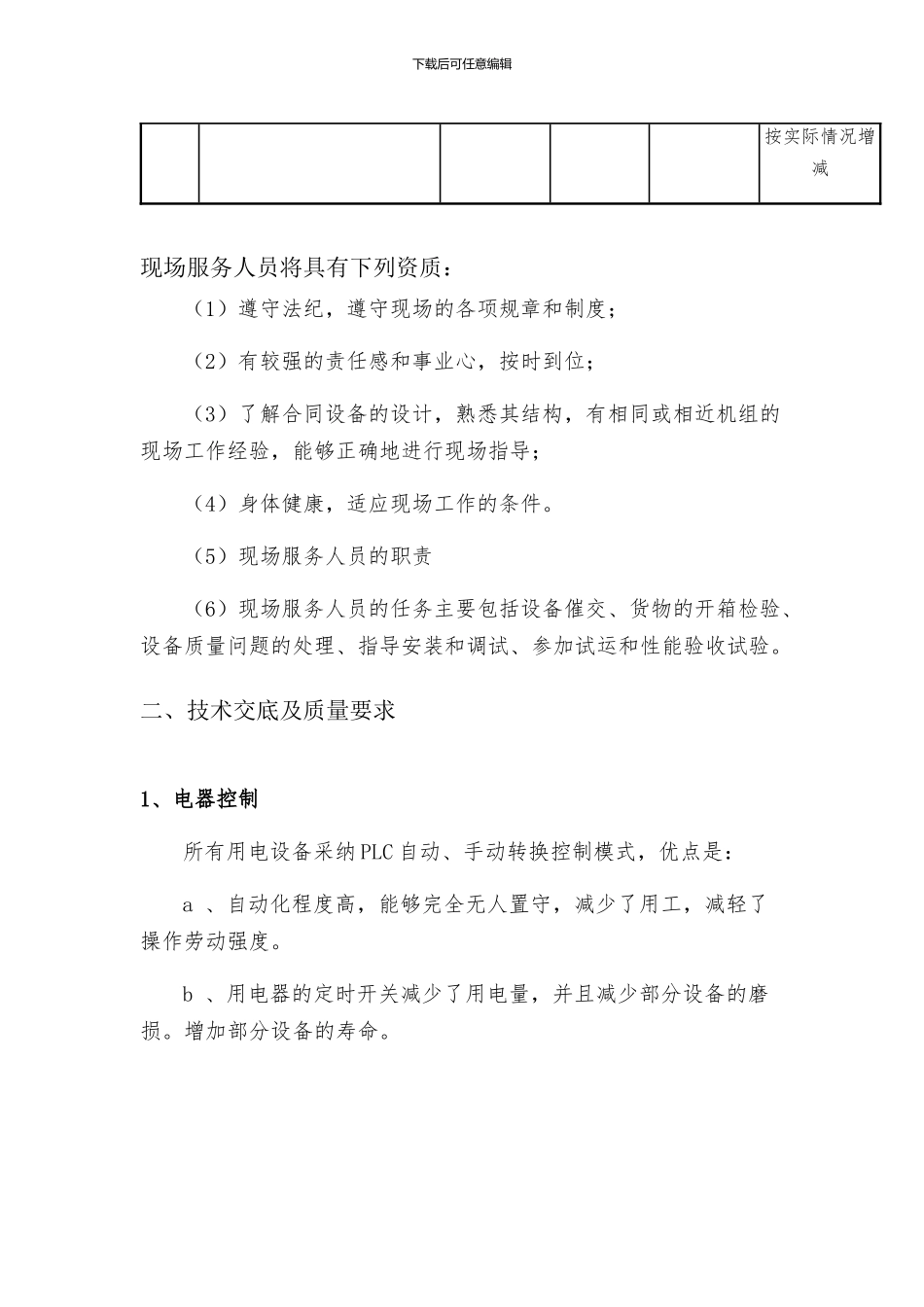

现场服务计划表序号技术服务内容计划人/天数派出人员构成备 注职称人数1施工现场设备和管线参数、图纸的准备工作1/2 天工程师1施工人员 15人按实际情况增减2工人进场,对不可利用的构件进行拆除,管沟土建工作放线、施工1/5 天工程师1施工人员 10人按实际情况增减3新制做构件进行安装,管线安装1/5 天工程师1施工人员 10人按实际情况增减4防腐处理1/2 天工程师1施工人员 20人按实际情况增减5调试运行1/1 天工程师1施工人员 4 人下载后可任意编辑按实际情况增减现场服务人员将具有下列资质:(1)遵守法纪,遵守现场的各项规章和制度;(2)有较强的责任感和事业心,按时到位;(3)了解合同设备的设计,熟悉其结构,有相同或相近机组的现场工作经验,能够正确地进行现场指导;(4)身体健康,适应现场工作的条件
(5)现场服务人员的职责(6)现场服务人员的任务主要包括设备催交、货物的开箱检验、设备质量问题的处理、指导安装和调试、参加试运和性能验收试验
二、技术交底及质量要求1、电器控制所有用电设备采纳 PLC 自动、手动转换控制模式,优点是:a 、自动化程度高,能够完全无人置守,减少了用工,减轻了操作劳动强度
b 、用电器的定时开关减少了用电量,并且减少部分设备的磨损
增加部分设备的寿命

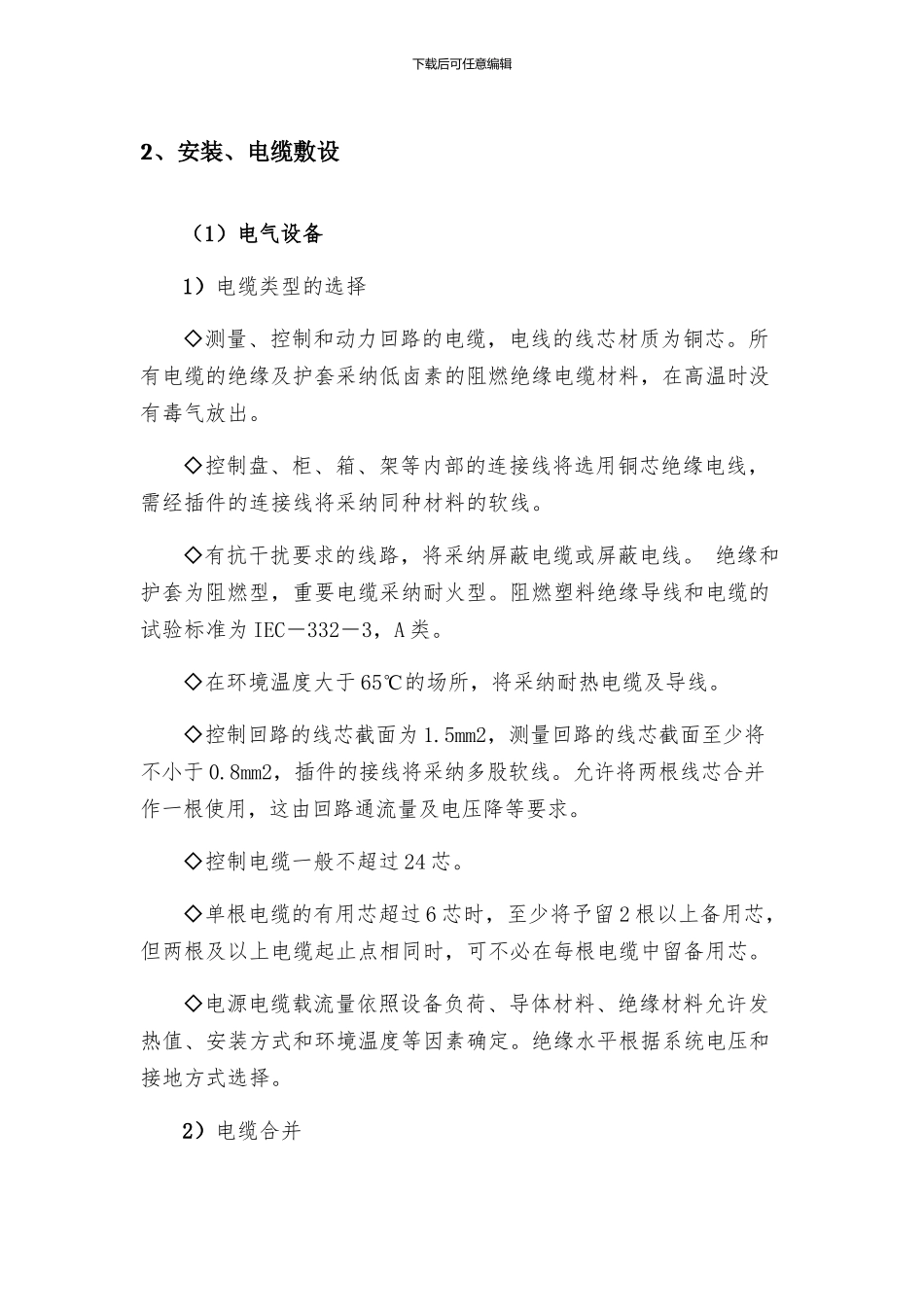

下载后可任意编辑2、安装、电缆敷设(1)电气设备1)电缆类型的选择◇测量、控制和动力回路的电缆,电线的线芯材质为铜芯
所有电缆的绝缘及护套采纳低卤素的阻燃绝缘电缆材料
