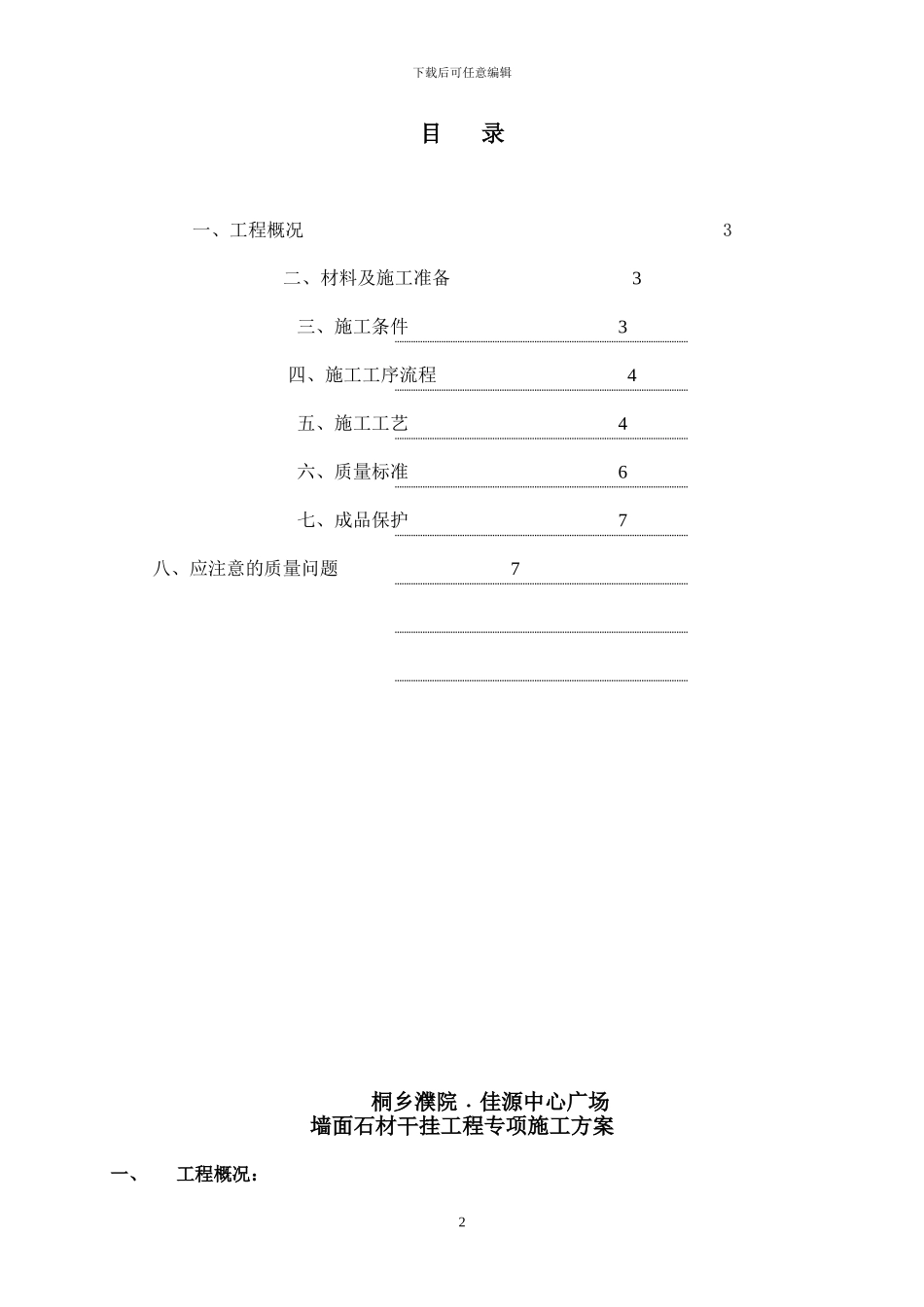

桐乡濮院﹒佳源中心广场墙面石材干挂工程专项施工方案方案编制人:方案审核人:方案审批人: 杭州贝力装饰工程有限公司二零一一年八月二十日下载后可任意编辑目 录 一、工程概况 3二、材料及施工准备 3三、施工条件 3四、施工工序流程 4五、施工工艺 4六、质量标准 6七、成品保护 7 八、应注意的质量问题 7桐乡濮院﹒佳源中心广场墙面石材干挂工程专项施工方案一、工程概况:2下载后可任意编辑本工程的墙面石材工程根据设计要求,有部分圆柱、门套饰面、相应配套的线条、雕花为石材,所以采纳石材干挂的做法
二、材料及施工准备:1
本工程墙面干挂石材材料选用“承德绿或印度黄”石材专项产品,按设计图纸要求的规格备料
所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装
材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等缺陷
靠模筛选后,将选用的块料按房间部位分类堆放,同一开间使用筛选出的同一类块料
板材直立码放时应光面相对,倾斜度不大于 15°,层间加垫,垛高不超过1
5M;板材平放时,应光面相对,地面必须平整,垛高不超过 1
2M;包装箱高度不超过 2M
及时上报材料检验报告,并通知总包、监理、甲方进行现场取样复试,复试合格后方可使用

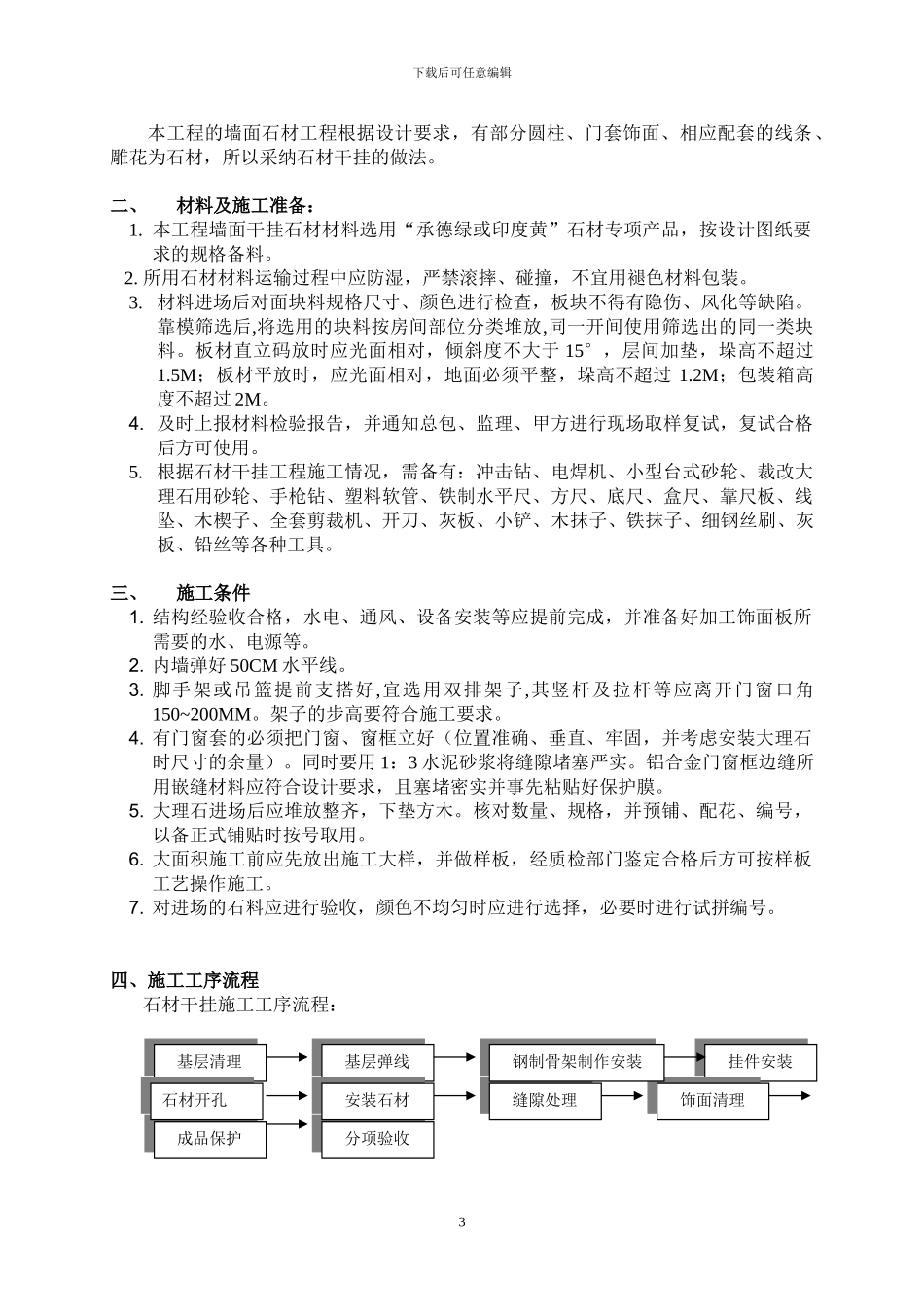

根据石材干挂工程施工情况,需备有:冲击钻、电焊机、小型台式砂轮、裁改大理石用砂轮、手枪钻、塑料软管、铁制水平尺、方尺、底尺、盒尺、靠尺板、线坠、木楔子、全套剪裁机、开刀、灰板、小铲、木抹子、铁抹子、细钢丝刷、灰板、铅丝等各种工具
三、施工条件1
结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工饰面板所需要的水、电源等
内墙弹好 50CM 水平线
脚手架或吊篮提前支搭好,宜选用双排架子,其竖杆及拉杆等应离开门窗口角150~200MM
架子的步高要符合施工要求
有门窗套的必须把门
