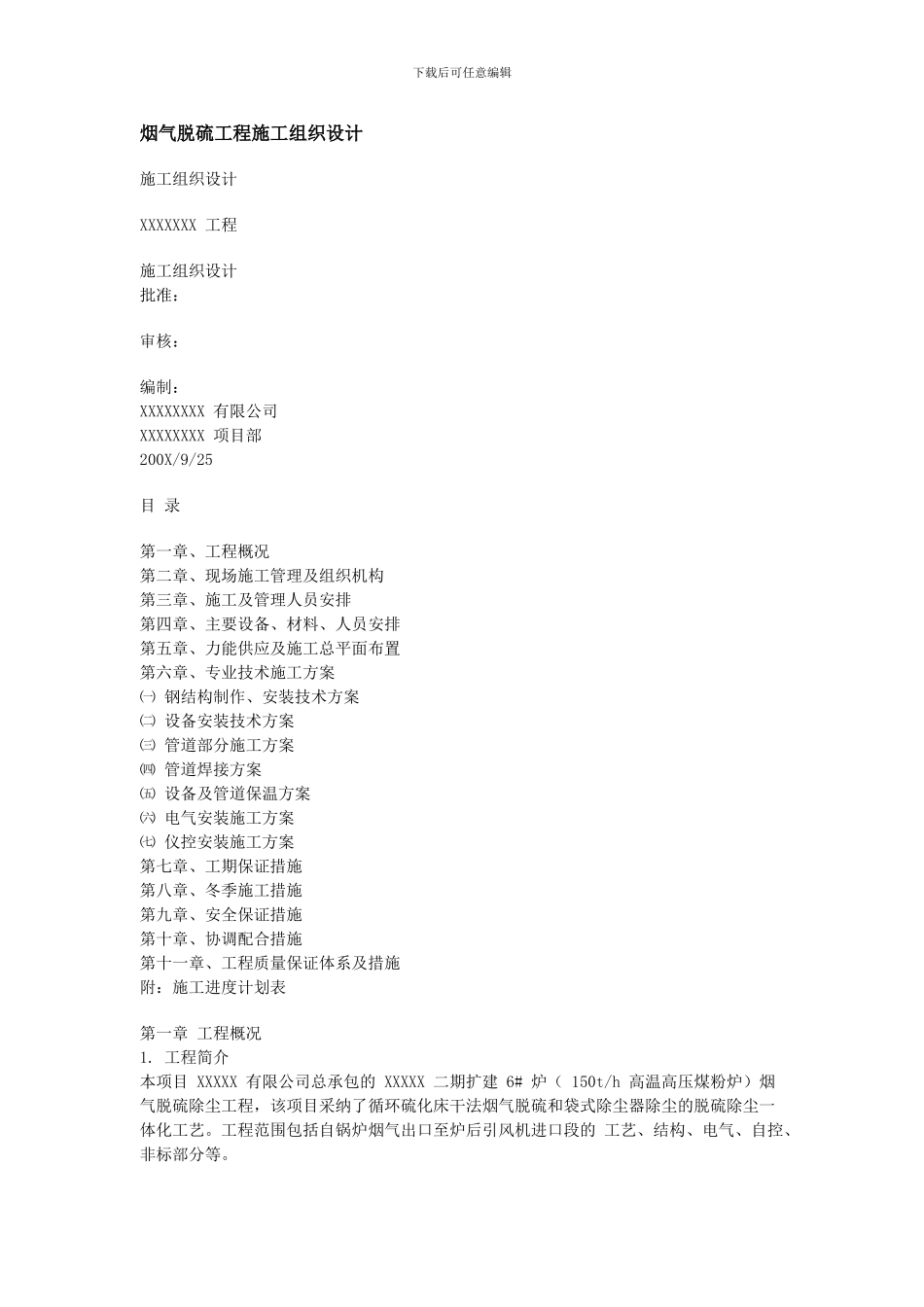

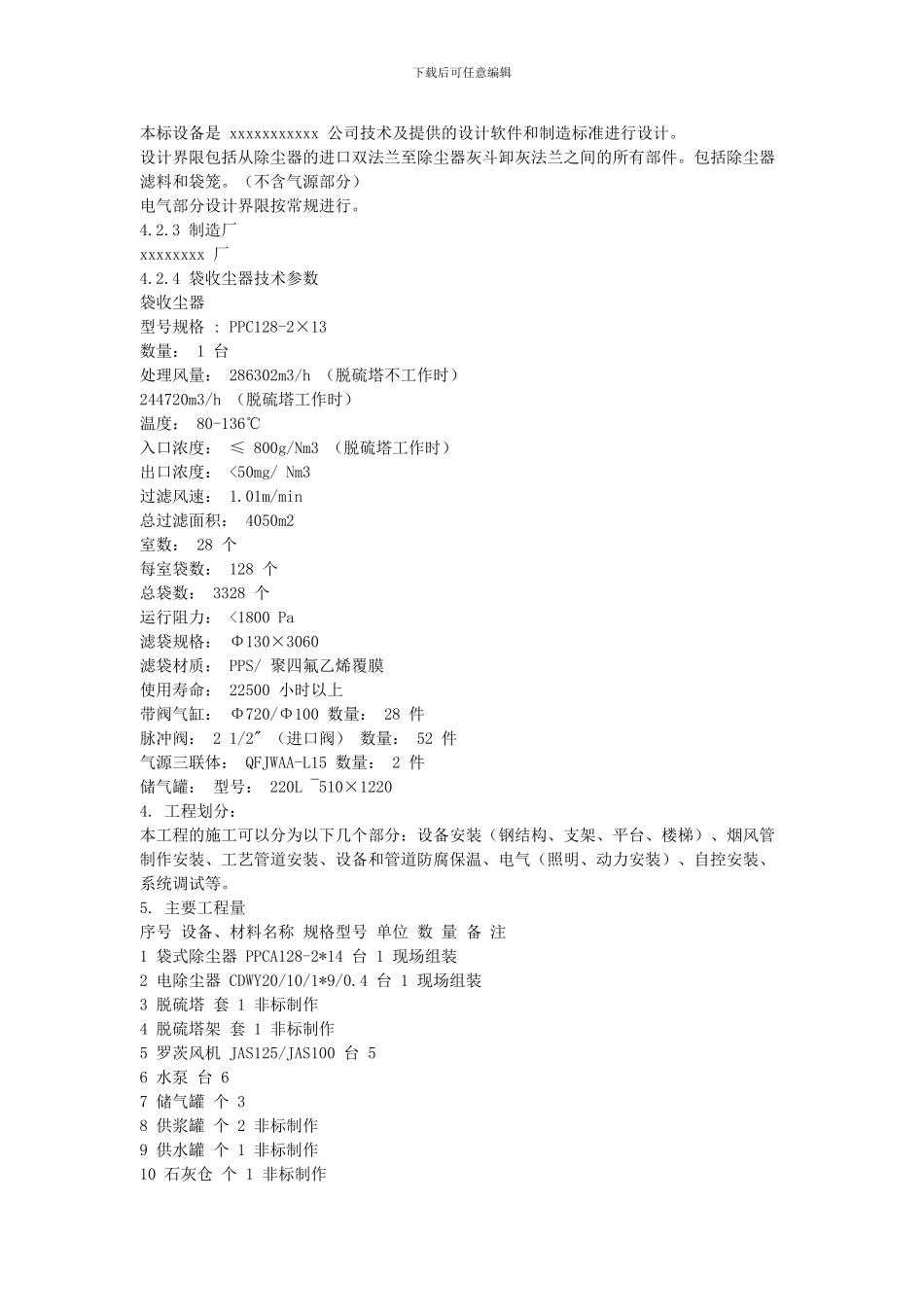

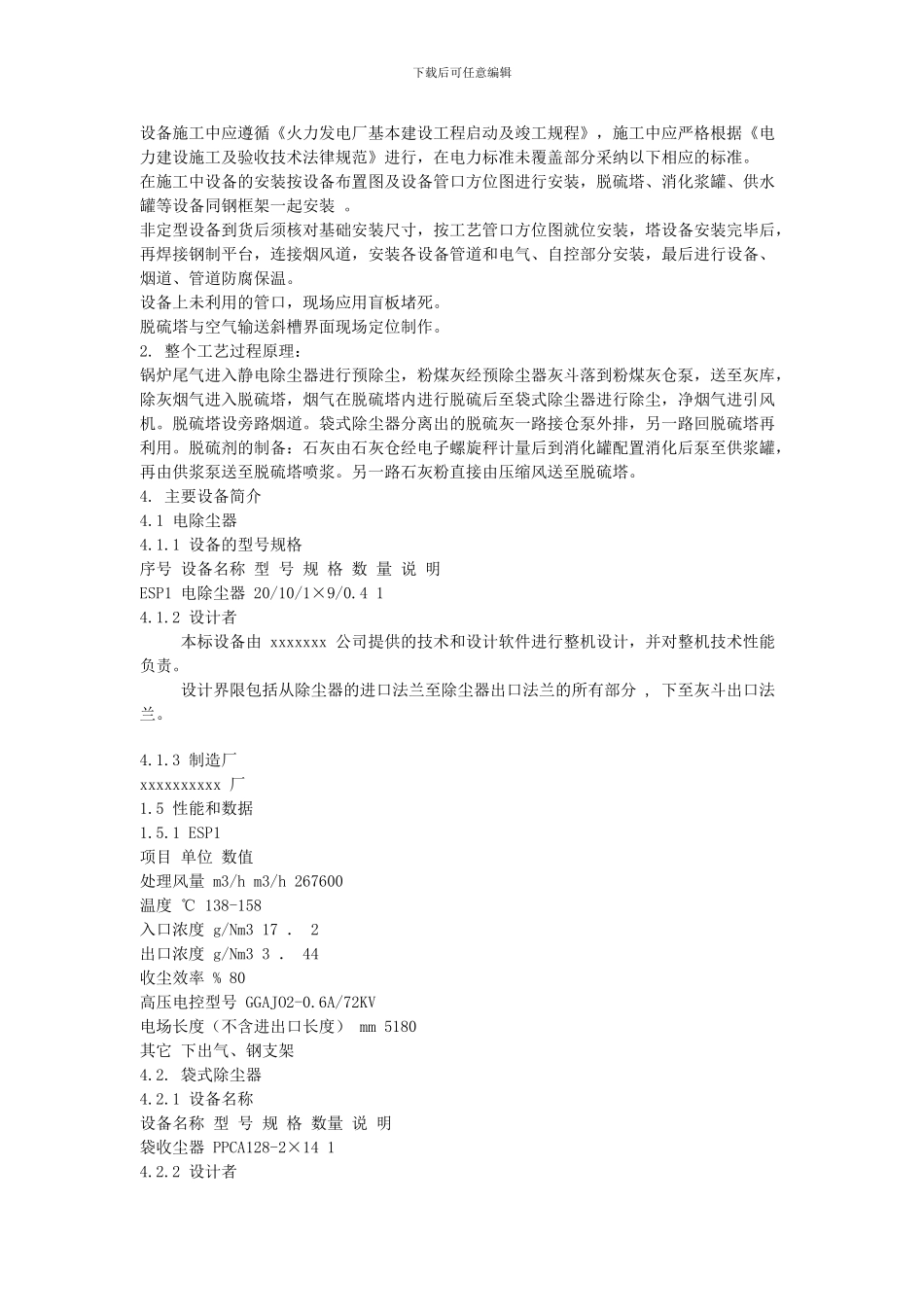

下载后可任意编辑烟气脱硫工程施工组织设计施工组织设计 XXXXXXX 工程 施工组织设计 批准: 审核: 编制: XXXXXXXX 有限公司 XXXXXXXX 项目部 200X/9/25 目 录 第一章、工程概况 第二章、现场施工管理及组织机构 第三章、施工及管理人员安排 第四章、主要设备、材料、人员安排 第五章、力能供应及施工总平面布置 第六章、专业技术施工方案 ㈠ 钢结构制作、安装技术方案 ㈡ 设备安装技术方案 ㈢ 管道部分施工方案 ㈣ 管道焊接方案 ㈤ 设备及管道保温方案 ㈥ 电气安装施工方案 ㈦ 仪控安装施工方案 第七章、工期保证措施 第八章、冬季施工措施 第九章、安全保证措施 第十章、协调配合措施 第十一章、工程质量保证体系及措施 附:施工进度计划表 第一章 工程概况 1. 工程简介 本项目 XXXXX 有限公司总承包的 XXXXX 二期扩建 6# 炉( 150t/h 高温高压煤粉炉)烟气脱硫除尘工程,该项目采纳了循环硫化床干法烟气脱硫和袋式除尘器除尘的脱硫除尘一体化工艺。工程范围包括自锅炉烟气出口至炉后引风机进口段的 工艺、结构、电气、自控、非标部分等。 下载后可任意编辑设备施工中应遵循《火力发电厂基本建设工程启动及竣工规程》,施工中应严格根据《电力建设施工及验收技术法律规范》进行,在电力标准未覆盖部分采纳以下相应的标准。 在施工中设备的安装按设备布置图及设备管口方位图进行安装,脱硫塔、消化浆罐、供水罐等设备同钢框架一起安装 。 非定型设备到货后须核对基础安装尺寸,按工艺管口方位图就位安装,塔设备安装完毕后,再焊接钢制平台,连接烟风道,安装各设备管道和电气、自控部分安装,最后进行设备、烟道、管道防腐保温。 设备上未利用的管口,现场应用盲板堵死。 脱硫塔与空气输送斜槽界面现场定位制作。 2. 整个工艺过程原理: 锅炉尾气进入静电除尘器进行预除尘,粉煤灰经预除尘器灰斗落到粉煤灰仓泵,送至灰库,除灰烟气进入脱硫塔,烟气在脱硫塔内进行脱硫后至袋式除尘器进行除尘,净烟气进引风机。脱硫塔设旁路烟道。袋式除尘器分离出的脱硫灰一路接仓泵外排,另一路回脱硫塔再利用。脱硫剂的制备:石灰由石灰仓经电子螺旋秤计量后到消化罐配置消化后泵至供浆罐,再由供浆泵送至脱硫塔喷浆。另一路石灰粉直接由压缩风送至脱硫塔。 4. 主要设备简介 4.1 电除尘器 4.1.1 设备的型号规格 序号 设备名称 型 号 规 格 数 量 说 明 ESP1 电除尘器 20/...
