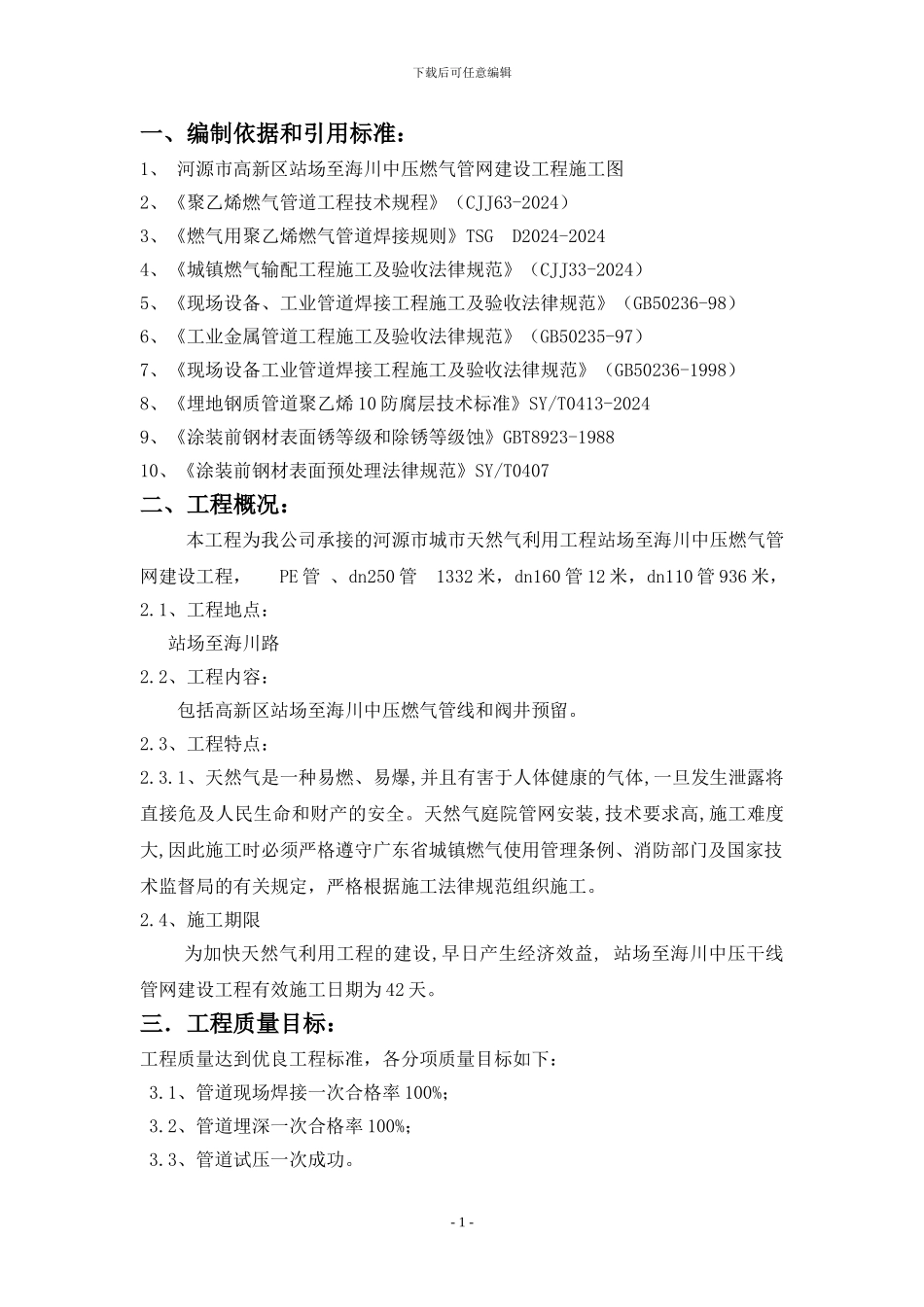

下载后可任意编辑一、编制依据和引用标准:1、 河源市高新区站场至海川中压燃气管网建设工程施工图2、《聚乙烯燃气管道工程技术规程》(CJJ63-2024)3、《燃气用聚乙烯燃气管道焊接规则》TSG D2024-20244、《城镇燃气输配工程施工及验收法律规范》(CJJ33-2024)5、《现场设备、工业管道焊接工程施工及验收法律规范》(GB50236-98)6、《工业金属管道工程施工及验收法律规范》(GB50235-97)7、《现场设备工业管道焊接工程施工及验收法律规范》(GB50236-1998)8、《埋地钢质管道聚乙烯 10 防腐层技术标准》SY/T0413-20249、《涂装前钢材表面锈等级和除锈等级蚀》GBT8923-198810、《涂装前钢材表面预处理法律规范》SY/T0407二、工程概况:本工程为我公司承接的河源市城市天然气利用工程站场至海川中压燃气管网建设工程, PE 管 、dn250 管 1332 米,dn160 管 12 米,dn110 管 936 米,2
1、工程地点: 站场至海川路2
2、工程内容:包括高新区站场至海川中压燃气管线和阀井预留
3、工程特点:2
1、天然气是一种易燃、易爆,并且有害于人体健康的气体,一旦发生泄露将直接危及人民生命和财产的安全
天然气庭院管网安装,技术要求高,施工难度大,因此施工时必须严格遵守广东省城镇燃气使用管理条例、消防部门及国家技术监督局的有关规定,严格根据施工法律规范组织施工
4、施工期限为加快天然气利用工程的建设,早日产生经济效益, 站场至海川中压干线管网建设工程有效施工日期为 42 天
三.工程质量目标:工程质量达到优良工程标准,各分项质量目标如下:3
1、管道现场焊接一次合格率 100%;3
2、管道埋深一次合格率 100%; 3
3、管道试压一次成功

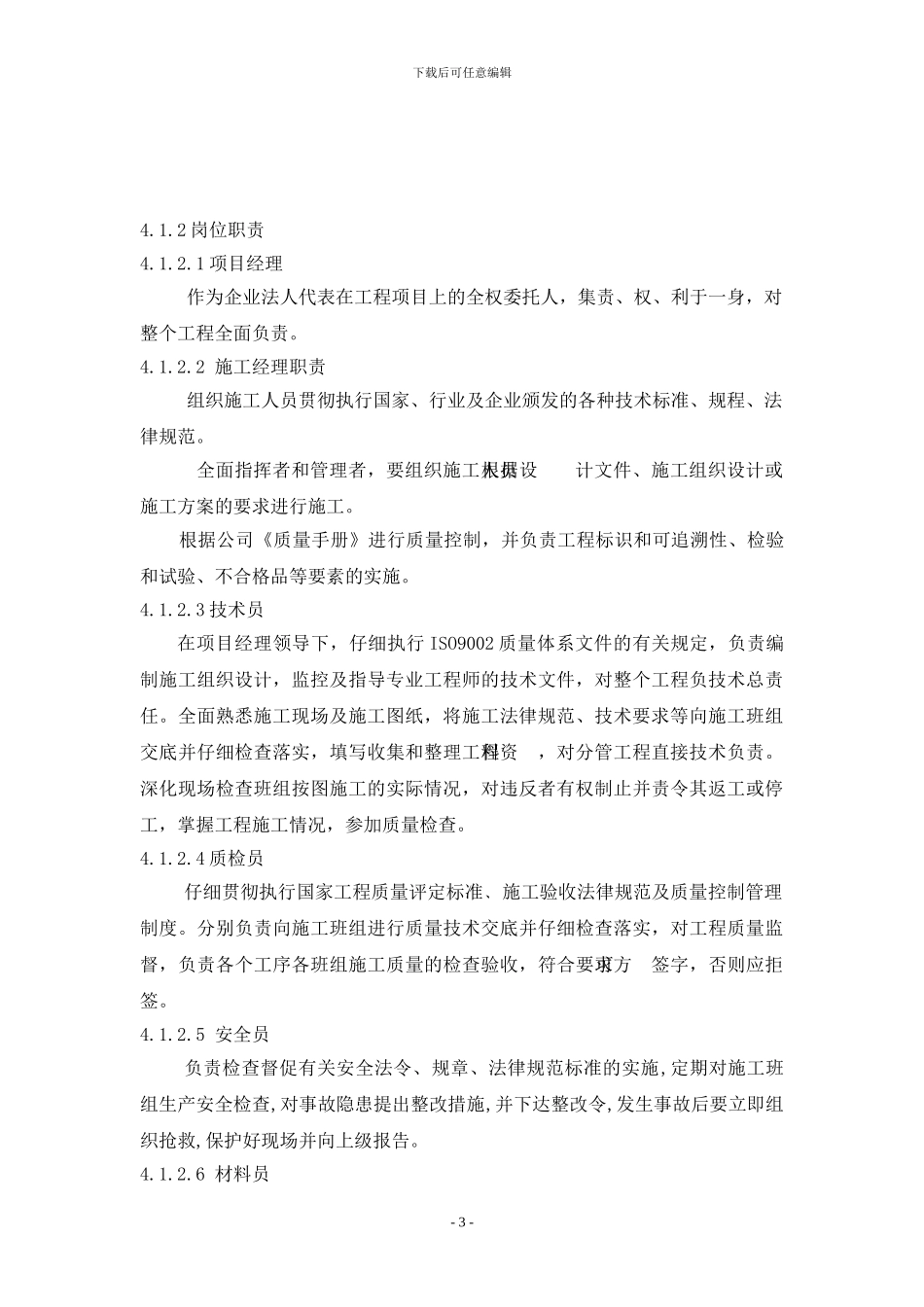

- 1 -下载后可任意编辑四、施工总体布署:4
