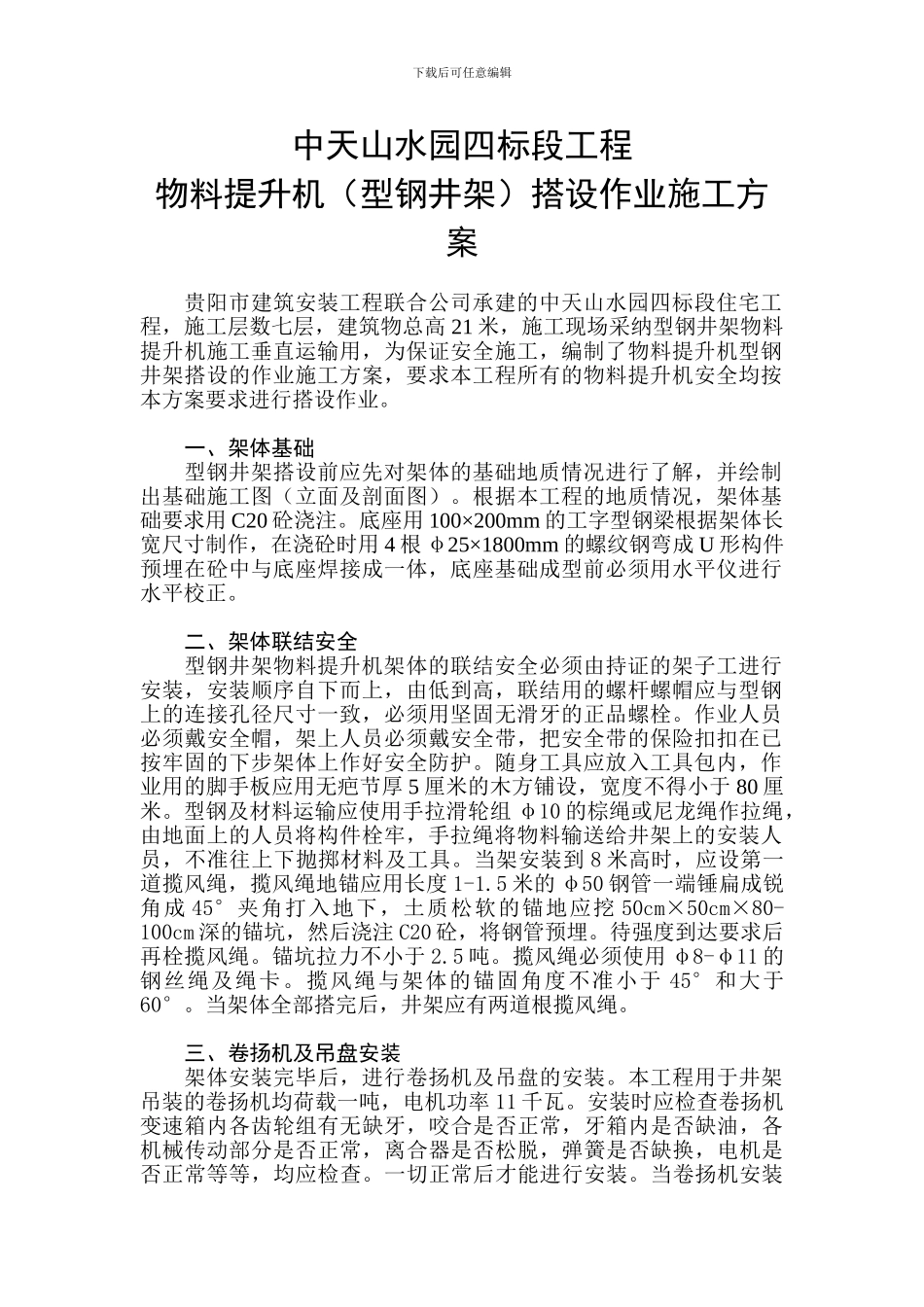

下载后可任意编辑中天山水园四标段工程物料提升机(型钢井架)搭设作业施工方案贵阳市建筑安装工程联合公司承建的中天山水园四标段住宅工程,施工层数七层,建筑物总高 21 米,施工现场采纳型钢井架物料提升机施工垂直运输用,为保证安全施工,编制了物料提升机型钢井架搭设的作业施工方案,要求本工程所有的物料提升机安全均按本方案要求进行搭设作业
一、架体基础型钢井架搭设前应先对架体的基础地质情况进行了解,并绘制出基础施工图(立面及剖面图)
根据本工程的地质情况,架体基础要求用 C20 砼浇注
底座用 100×200mm 的工字型钢梁根据架体长宽尺寸制作,在浇砼时用 4 根 φ25×1800mm 的螺纹钢弯成 U 形构件预埋在砼中与底座焊接成一体,底座基础成型前必须用水平仪进行水平校正
二、架体联结安全型钢井架物料提升机架体的联结安全必须由持证的架子工进行安装,安装顺序自下而上,由低到高,联结用的螺杆螺帽应与型钢上的连接孔径尺寸一致,必须用坚固无滑牙的正品螺栓
作业人员必须戴安全帽,架上人员必须戴安全带,把安全带的保险扣扣在已按牢固的下步架体上作好安全防护
随身工具应放入工具包内,作业用的脚手板应用无疤节厚 5 厘米的木方铺设,宽度不得小于 80 厘米
型钢及材料运输应使用手拉滑轮组 φ10 的棕绳或尼龙绳作拉绳,由地面上的人员将构件栓牢,手拉绳将物料输送给井架上的安装人员,不准往上下抛掷材料及工具
当架安装到 8 米高时,应设第一道揽风绳,揽风绳地锚应用长度 1-1
5 米的 φ50 钢管一端锤扁成锐角成 45°夹角打入地下,土质松软的锚地应挖 50cm×50cm×80-100cm 深的锚坑,然后浇注 C20 砼,将钢管预埋
待强度到达要求后再栓揽风绳
锚坑拉力不小于 2
揽风绳必须使用 φ8-φ11 的钢丝绳及绳卡
揽风绳与架体的锚固角度不准小于 45°和大于60°
当架体全部搭
