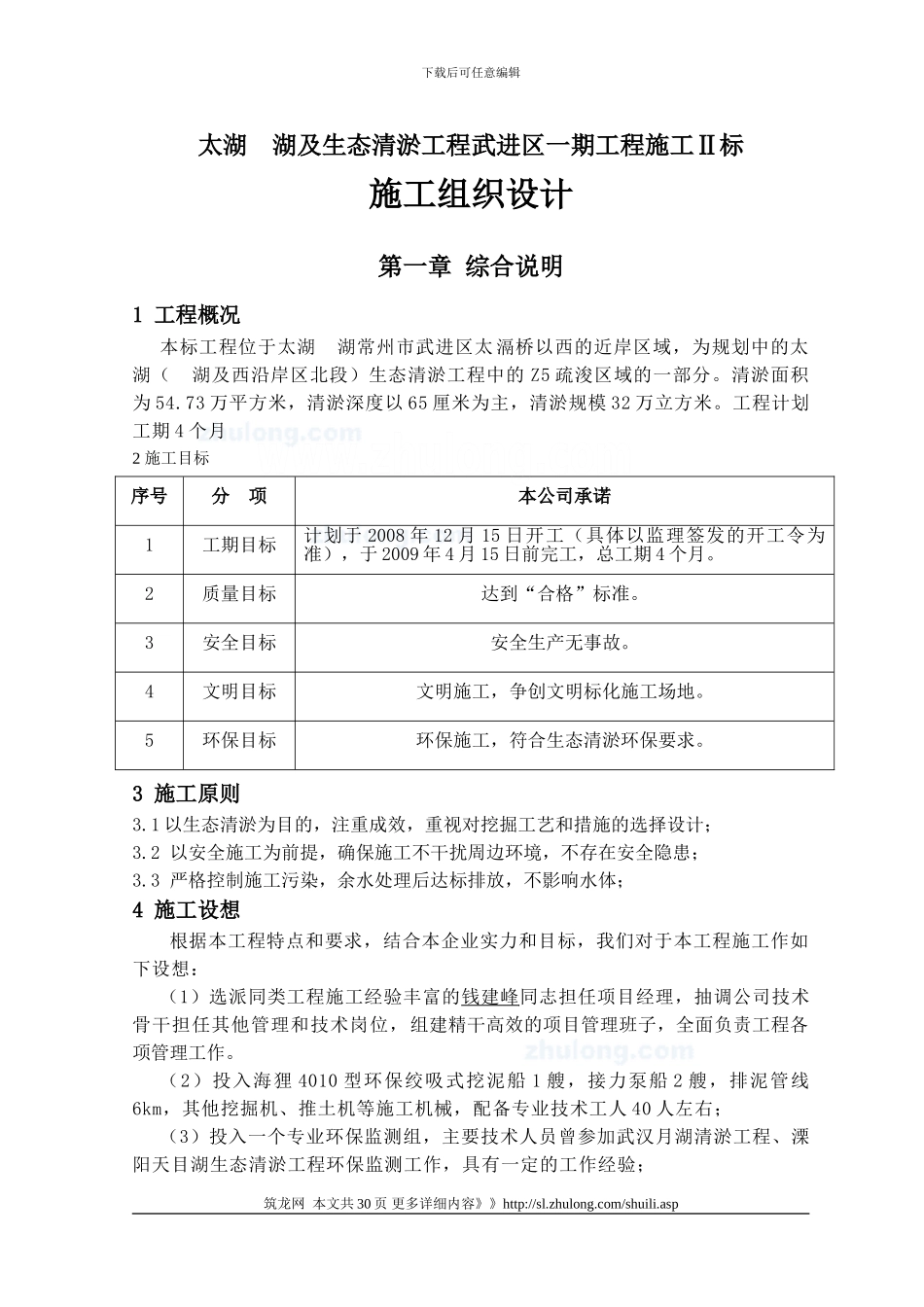

下载后可任意编辑太湖 湖及生态清淤工程武进区一期工程施工Ⅱ标施工组织设计第一章 综合说明1 工程概况本标工程位于太湖 湖常州市武进区太滆桥以西的近岸区域,为规划中的太湖( 湖及西沿岸区北段)生态清淤工程中的 Z5 疏浚区域的一部分
清淤面积为 54
73 万平方米,清淤深度以 65 厘米为主,清淤规模 32 万立方米
工程计划工期 4 个月2 施工目标序号分 项本公司承诺1工期目标计划于 2008 年 12 月 15 日开工(具体以监理签发的开工令为准),于 2009 年 4 月 15 日前完工,总工期 4 个月
2质量目标达到“合格”标准
3安全目标安全生产无事故
4文明目标文明施工,争创文明标化施工场地
5环保目标环保施工,符合生态清淤环保要求
3 施工原则 3
1 以生态清淤为目的,注重成效,重视对挖掘工艺和措施的选择设计;3
2 以安全施工为前提,确保施工不干扰周边环境,不存在安全隐患;3
3 严格控制施工污染,余水处理后达标排放,不影响水体;4 施工设想根据本工程特点和要求,结合本企业实力和目标,我们对于本工程施工作如下设想:(1)选派同类工程施工经验丰富的钱建峰 同志担任项目经理,抽调公司技术骨干担任其他管理和技术岗位,组建精干高效的项目管理班子,全面负责工程各项管理工作
(2)投入海狸 4010 型环保绞吸式挖泥船 1 艘,接力泵船 2 艘,排泥管线6km,其他挖掘机、推土机等施工机械,配备专业技术工人 40 人左右;(3)投入一个专业环保监测组,主要技术人员曾参加武汉月湖清淤工程、溧阳天目湖生态清淤工程环保监测工作,具有一定的工作经验;筑龙网 本文共 30 页 更多详细内容》》http://sl
zhulong
com/shuili

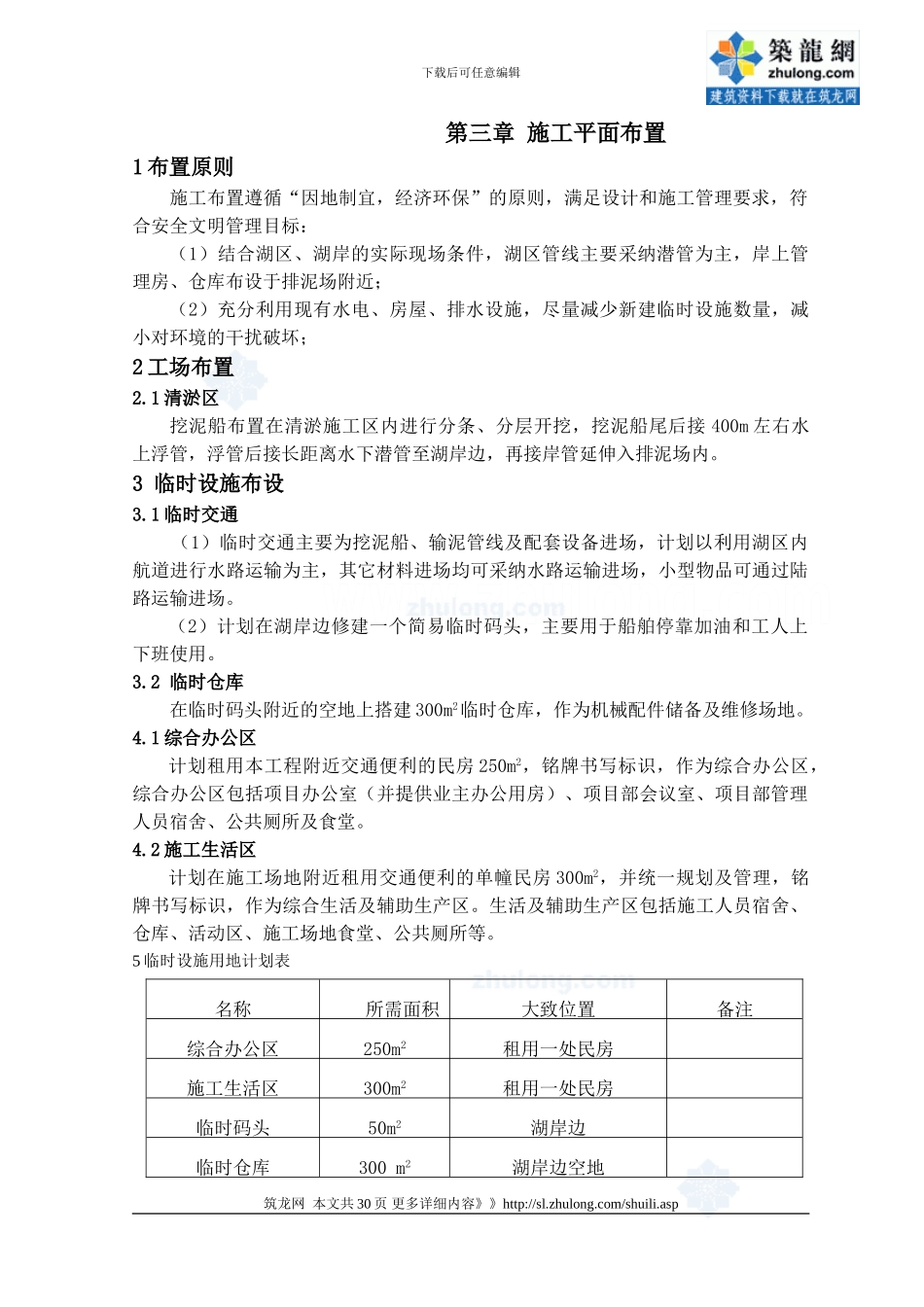

asp下载后可任意编辑第三章 施工平面布置1 布置原则施工布置遵循“因地制宜,经济环保”的原则,满足设计和施工管理要求,符合安
