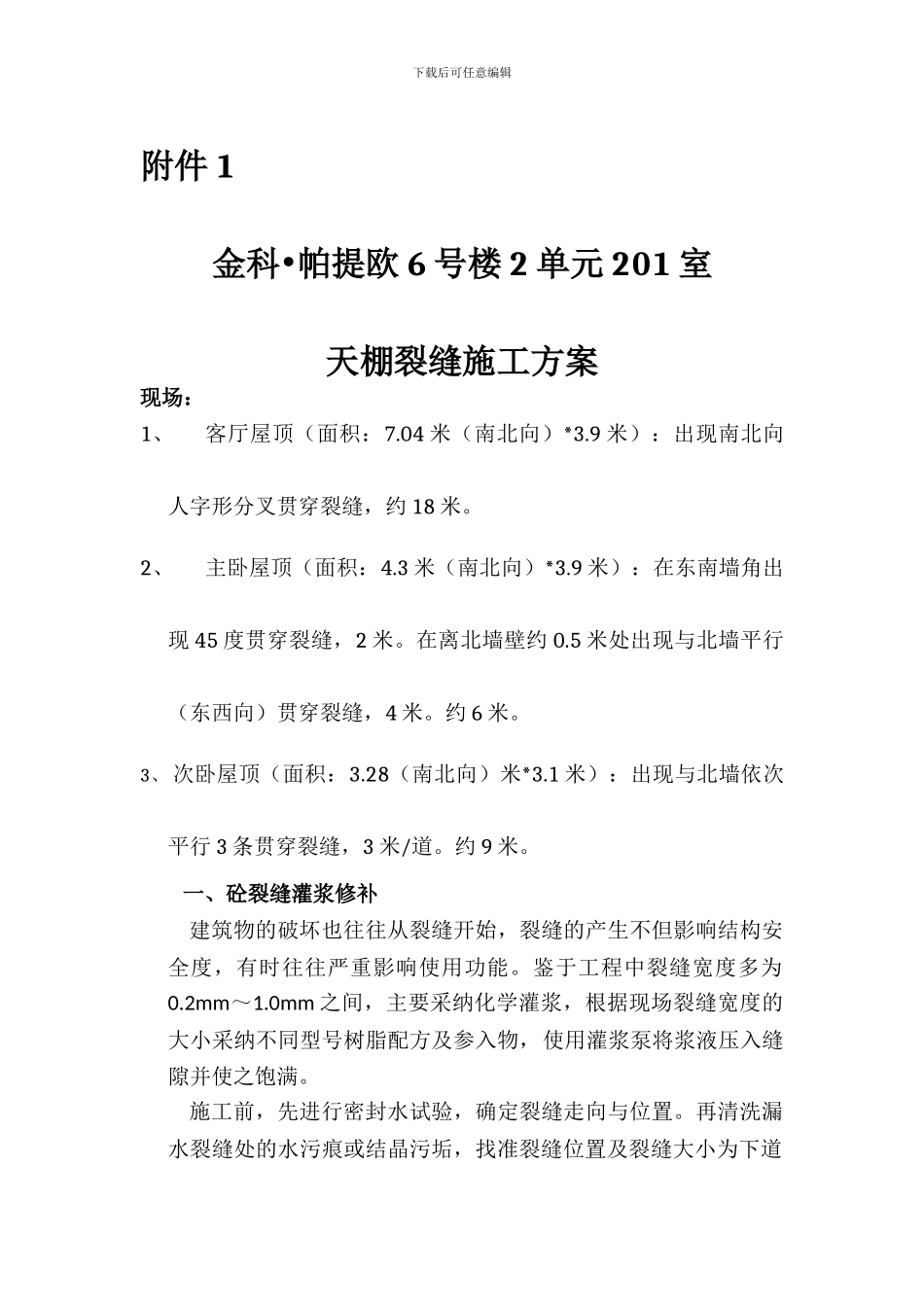

下载后可任意编辑附件 1金科•帕提欧 6 号楼 2 单元 201 室天棚裂缝施工方案现场:1、客厅屋顶(面积:7.04 米(南北向)*3.9 米):出现南北向人字形分叉贯穿裂缝,约 18 米。2、主卧屋顶(面积:4.3 米(南北向)*3.9 米):在东南墙角出现 45 度贯穿裂缝,2 米。在离北墙壁约 0.5 米处出现与北墙平行(东西向)贯穿裂缝,4 米。约 6 米。3、 次卧屋顶(面积:3.28(南北向)米*3.1 米):出现与北墙依次平行 3 条贯穿裂缝,3 米/道。约 9 米。 一、砼裂缝灌浆修补 建筑物的破坏也往往从裂缝开始,裂缝的产生不但影响结构安全度,有时往往严重影响使用功能。鉴于工程中裂缝宽度多为0.2mm~1.0mm 之间,主要采纳化学灌浆,根据现场裂缝宽度的大小采纳不同型号树脂配方及参入物,使用灌浆泵将浆液压入缝隙并使之饱满。 施工前,先进行密封水试验,确定裂缝走向与位置。再清洗漏水裂缝处的水污痕或结晶污垢,找准裂缝位置及裂缝大小为下道下载后可任意编辑工序做准备。二、灌浆前对缝隙进行处理1、表面处理法:对于混凝土构件上较细(小于 0.3mm)的缝隙,可采纳毛刷或钢丝刷等工具清扫砼表面尘土,并清除去裂缝周围易脱落的浮皮、空鼓的抹灰等,然后用棉丝醮乙醇沿裂缝方向两侧 20~30mm 处擦洗洁净并保持干燥。对于有蜂窝麻面、露筋部位用聚合物砂浆修补平整(也可用 YJ 快干型封缝胶作表面修复)。三、灌浆嘴(盒、泵)设置1、在裂缝交叉处、较宽处、端部以及裂缝贯穿处,当缝隙小于1mm 时埋设的灌浆泵间距为 350~500mm,当缝隙大于 1mm 时,为 500~1000mm。2、埋设时,先在灌浆嘴(盒、泵)的底盘上抹一层厚约 1mm 的环氧胶泥将灌浆的进浆口骑缝粘贴在预定位置上。3、封缝采纳环氧树脂胶泥,先在裂缝两侧(宽 20~30mm)涂一层环氧树脂基夜,后抹一层厚 1mm 左右、宽 20~30mm 的环氧树脂胶泥。抹胶泥时应防止产生小孔和气泡,要挂平整,保证封闭可靠。4、裂缝封闭厚应进行压气试漏,检查密闭效果。试漏需待封缝胶泥有一定强度时进行。试漏前沿裂缝涂衣层肥皂水,从灌浆口通入压缩空气,凡漏气处,应予以修补密封至不漏为止。四、浆液配制及灌浆1、浆液配置应根据材料的使用配制方法进行。浆液一次配备数量,需以浆液的凝固时间及进浆速度来确定。2、灌浆根据裂缝区域大小,可采纳单孔灌浆或分区群孔灌浆,在一条裂缝上灌浆可由一端到另一端。3、灌浆时压力应逐渐升高,防止突然加压,达到规...
