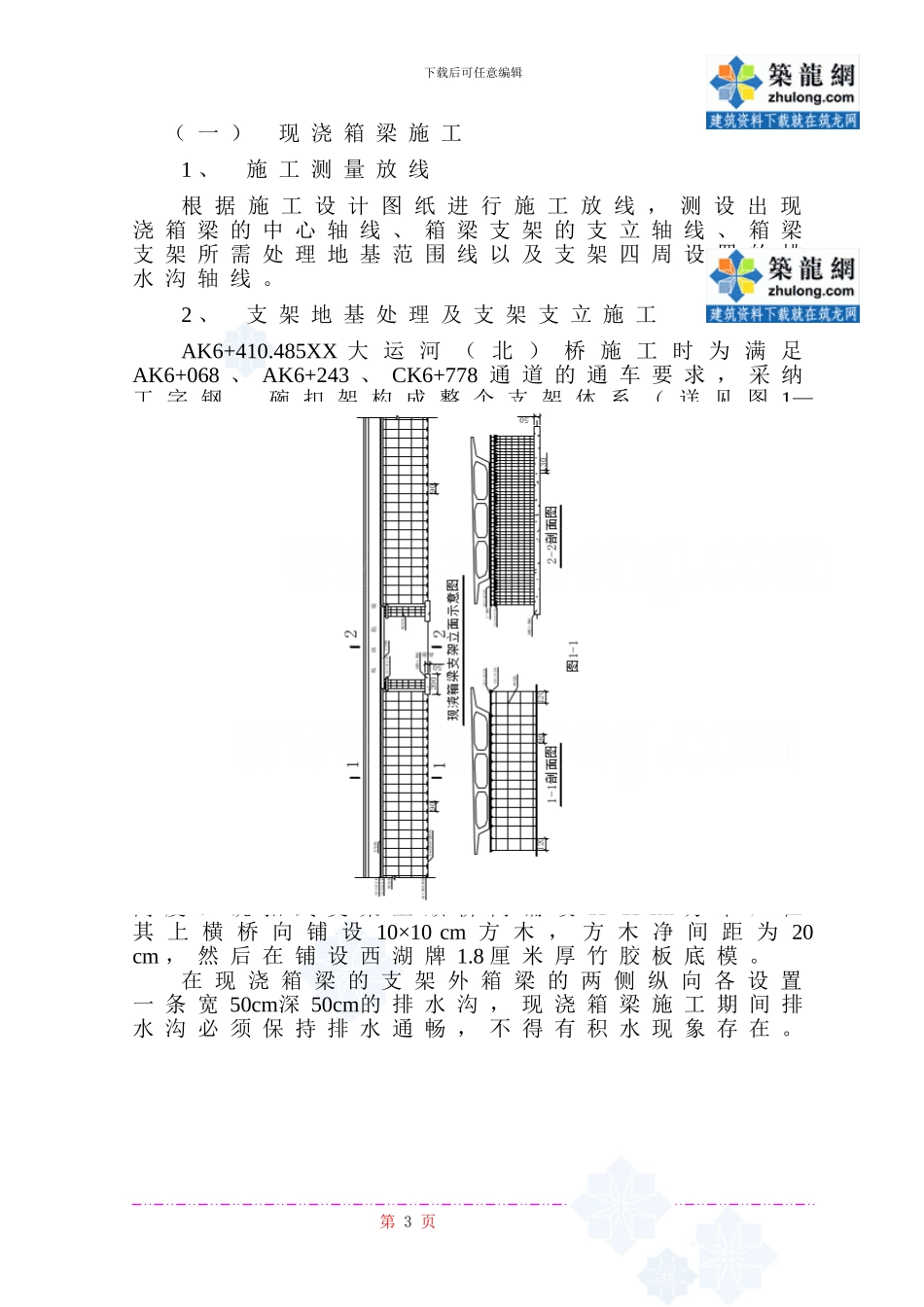

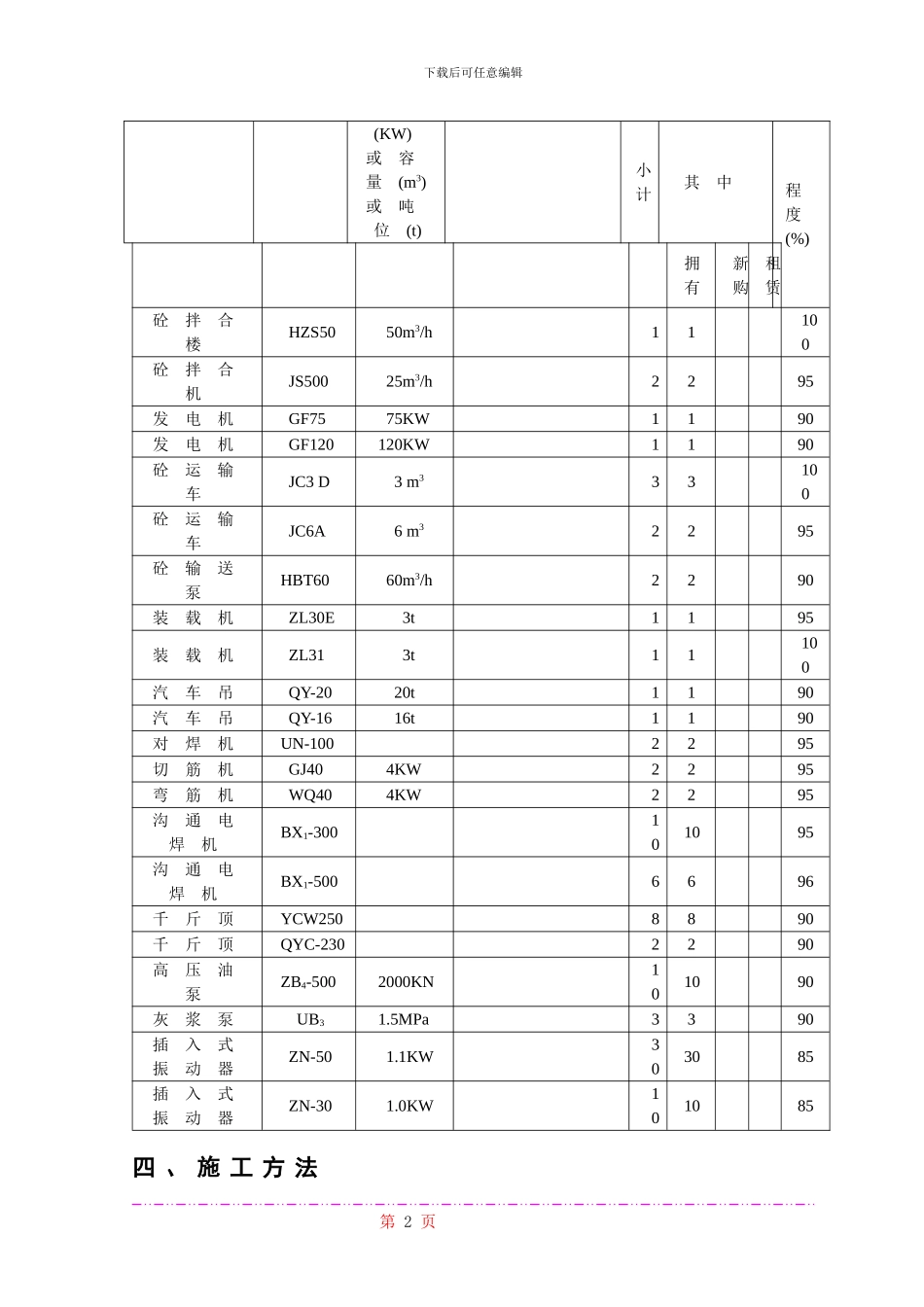

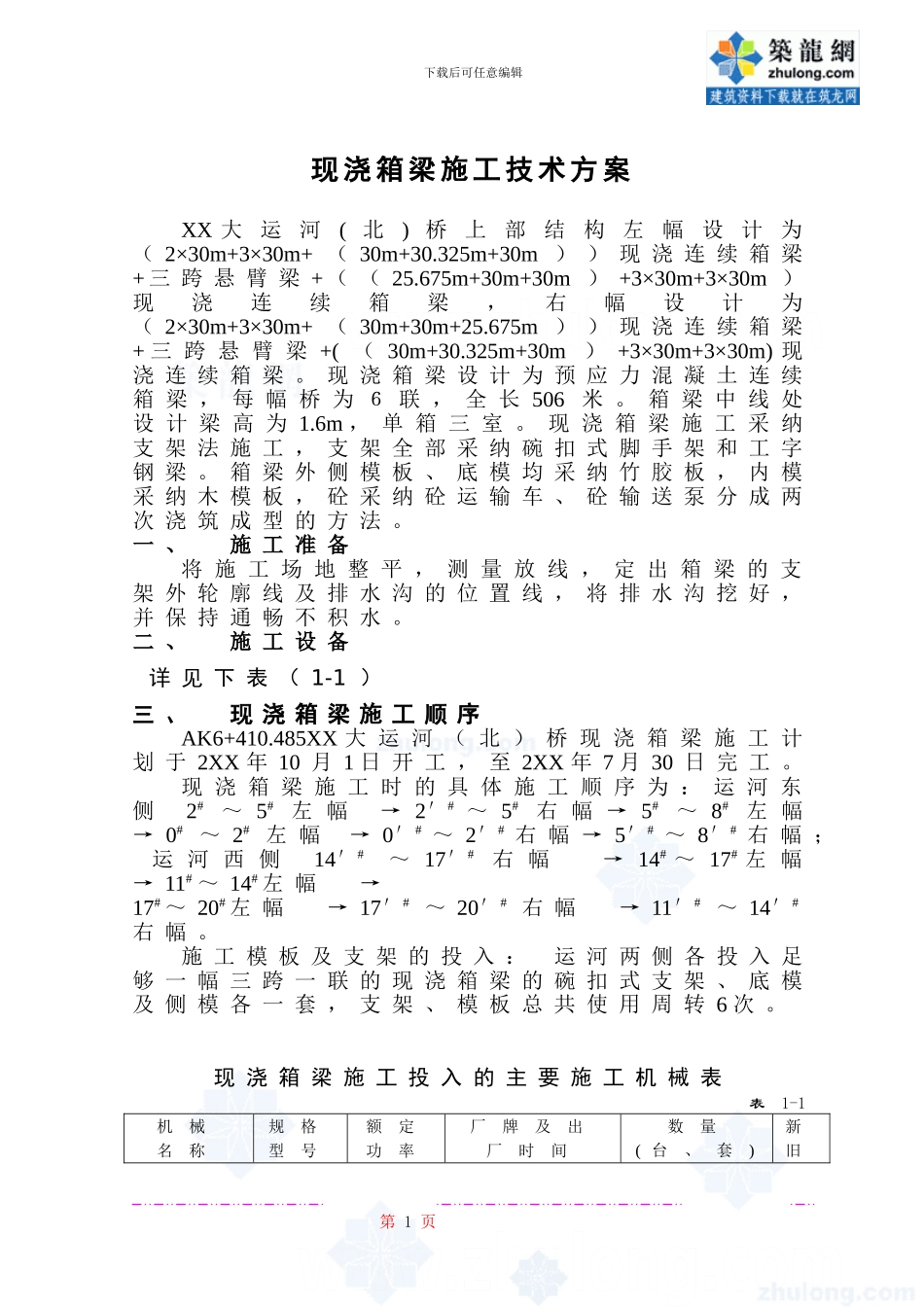

下载后可任意编辑现 浇 箱 梁 施 工 技 术 方 案XX 大运河( 北) 桥上部结构左幅设计为( 2×30m+3×30m+ ( 30m+30.325m+30m ) ) 现 浇 连 续 箱 梁+ 三 跨 悬 臂 梁 + ( ( 25.675m+30m+30m ) +3×30m+3×30m )现浇连续箱梁,右幅设计为( 2×30m+3×30m+ ( 30m+30m+25.675m ) ) 现 浇 连 续 箱 梁+ 三 跨 悬 臂 梁 +( ( 30m+30.325m+30m) +3×30m+3×30m) 现浇 连 续 箱 梁 。 现 浇 箱 梁 设 计 为 预 应 力 混 凝 土 连 续箱 梁 , 每 幅 桥 为 6 联 , 全 长 506 米 。 箱 梁 中 线 处设 计 梁 高 为 1.6m , 单 箱 三 室 。 现 浇 箱 梁 施 工 采 纳支 架 法 施 工 , 支 架 全 部 采 纳 碗 扣 式 脚 手 架 和 工 字钢 梁 。 箱 梁 外 侧 模 板 、 底 模 均 采 纳 竹 胶 板 , 内 模采 纳 木 模 板 , 砼 采 纳 砼 运 输 车 、 砼 输 送 泵 分 成 两次 浇 筑 成 型 的 方 法 。一 、施 工 准 备将 施 工 场 地 整 平 , 测 量 放 线 , 定 出 箱 梁 的 支架 外 轮 廓 线 及 排 水 沟 的 位 置 线 , 将 排 水 沟 挖 好 ,并 保 持 通 畅 不 积 水 。二 、施 工 设 备 详 见 下 表 ( 1-1 )三 、现 浇 箱 梁 施 工 顺 序AK6+410.485XX 大 运 河 ( 北 ) 桥 现 浇 箱 梁 施 工 计划 于 2XX 年 10 月 1 日 开 工 , 至 2XX 年 7 月 30 日 完 工 。现 浇 箱 梁 施 工 时 的 具 体 施 工 顺 序 为 : 运 河 东侧 2#~ 5#左 幅 → 2′# ~ 5#右 幅 → 5#~ 8#左 幅→ 0# ~ 2# 左 幅 → 0′# ~ 2′# 右 幅 → 5′# ~ 8′# 右 幅 ; 运 河 西 侧 14′# ~ 17′#右 幅 → 14# ~ 17# 左 幅 → 11# ~ 14# 左 幅 →17# ~ 20# 左 幅 → 17′# ~ 20′# 右 幅 → 11′# ~ 14′#右 幅 。施 工 模 板 及 支 架 的 投 入 : 运 河 两 侧 各 投 入 足够 一 幅 三 跨 一 联 的 现 浇 箱 梁 的 碗 扣 式 支 架 、 底 模及 侧 模 各 一 套 , 支 架 、 模 板 总 共 使 用 周 转 6 次...
