电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

电井内管道线缆施工方案VIP免费

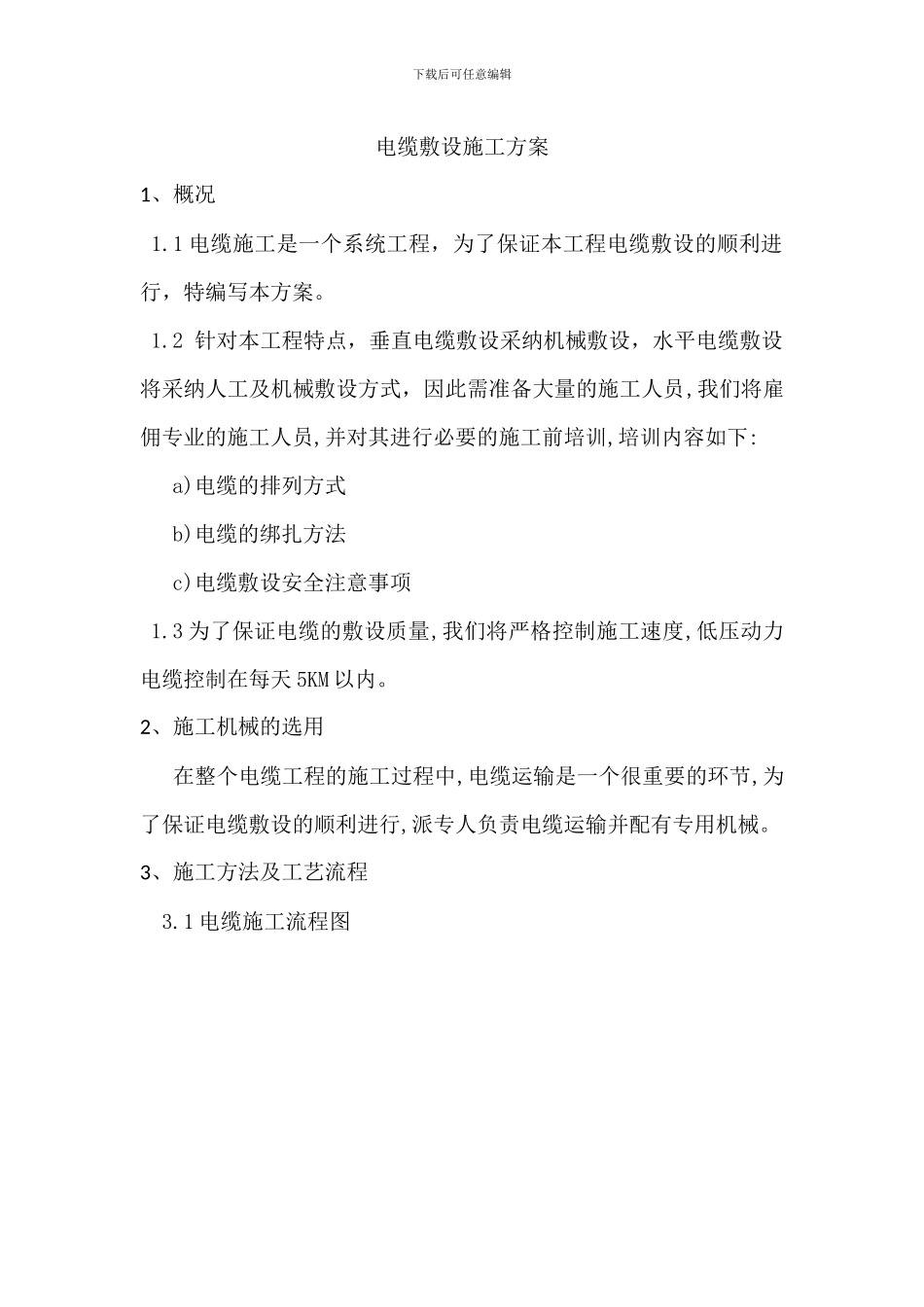

电井内管道线缆施工方案_第1页
1/12
电井内管道线缆施工方案_第2页
2/12

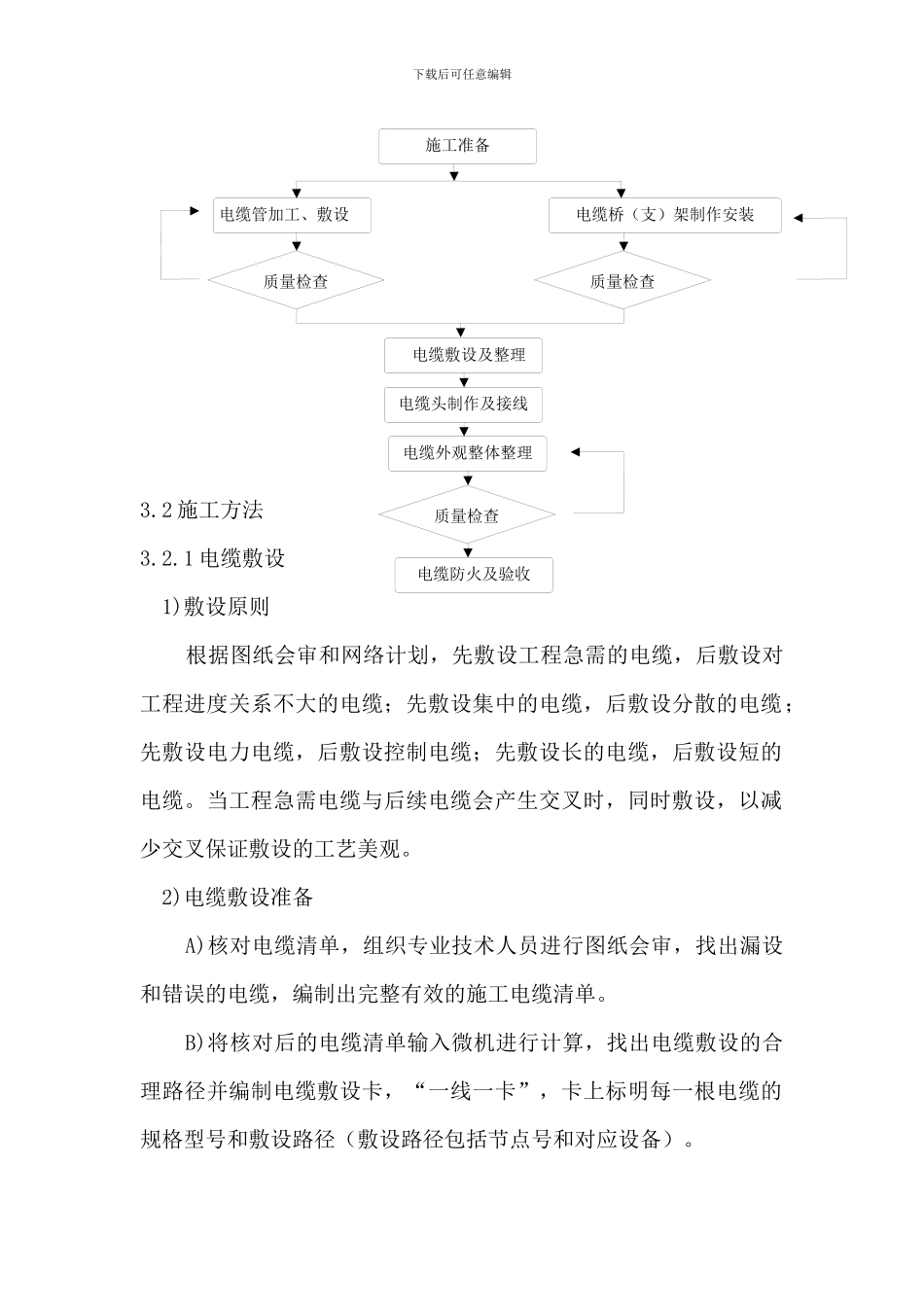

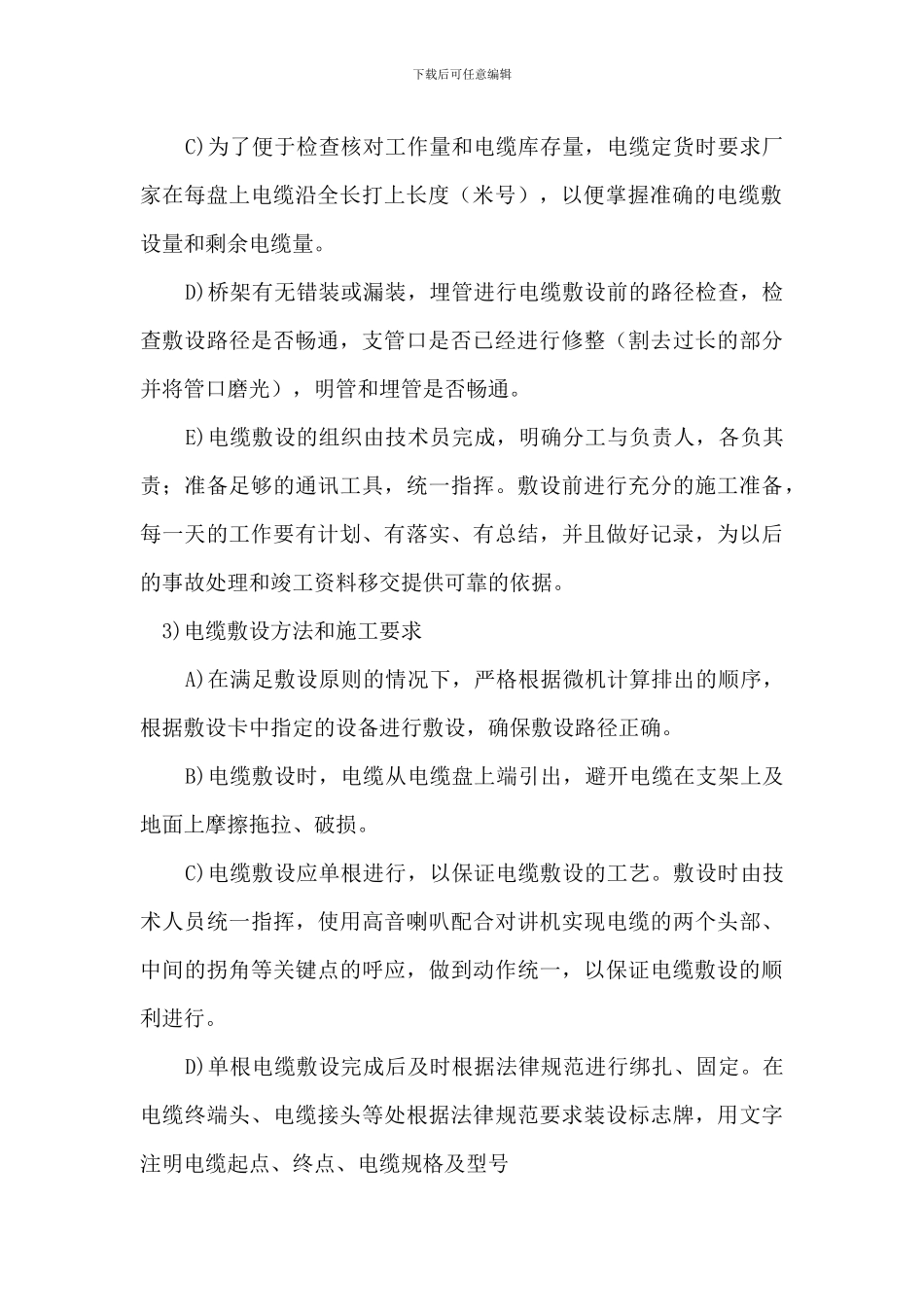

电井内管道线缆施工方案_第3页
3/12
下载后可任意编辑电缆敷设施工方案1、概况 1.1 电缆施工是一个系统工程,为了保证本工程电缆敷设的顺利进行,特编写本方案。 1.2 针对本工程特点,垂直电缆敷设采纳机械敷设,水平电缆敷设将采纳人工及机械敷设方式,因此需准备大量的施工人员,我们将雇佣专业的施工人员,并对其进行必要的施工前培训,培训内容如下: a)电缆的排列方式 b)电缆的绑扎方法 c)电缆敷设安全注意事项 1.3 为了保证电缆的敷设质量,我们将严格控制施工速度,低压动力电缆控制在每天 5KM 以内。2、施工机械的选用 在整个电缆工程的施工过程中,电缆运输是一个很重要的环节,为了保证电缆敷设的顺利进行,派专人负责电缆运输并配有专用机械。 3、施工方法及工艺流程 3.1 电缆施工流程图 电缆防火及验收施工准备 电缆敷设及整理电缆头制作及接线电缆外观整体整理电缆管加工、敷设 电缆桥(支)架制作安装质量检查质量检查质量检查下载后可任意编辑 3.2 施工方法 3.2.1 电缆敷设 1)敷设原则 根据图纸会审和网络计划,先敷设工程急需的电缆,后敷设对工程进度关系不大的电缆;先敷设集中的电缆,后敷设分散的电缆;先敷设电力电缆,后敷设控制电缆;先敷设长的电缆,后敷设短的电缆。当工程急需电缆与后续电缆会产生交叉时,同时敷设,以减少交叉保证敷设的工艺美观。 2)电缆敷设准备 A)核对电缆清单,组织专业技术人员进行图纸会审,找出漏设和错误的电缆,编制出完整有效的施工电缆清单。 B)将核对后的电缆清单输入微机进行计算,找出电缆敷设的合理路径并编制电缆敷设卡,“一线一卡”,卡上标明每一根电缆的规格型号和敷设路径(敷设路径包括节点号和对应设备)。 下载后可任意编辑 C)为了便于检查核对工作量和电缆库存量,电缆定货时要求厂家在每盘上电缆沿全长打上长度(米号),以便掌握准确的电缆敷设量和剩余电缆量。 D)桥架有无错装或漏装,埋管进行电缆敷设前的路径检查,检查敷设路径是否畅通,支管口是否已经进行修整(割去过长的部分并将管口磨光),明管和埋管是否畅通。 E)电缆敷设的组织由技术员完成,明确分工与负责人,各负其责;准备足够的通讯工具,统一指挥。敷设前进行充分的施工准备,每一天的工作要有计划、有落实、有总结,并且做好记录,为以后的事故处理和竣工资料移交提供可靠的依据。 3)电缆敷设方法和施工要求 A)在满足敷设原则的情况下,严格根据微机计算排出的顺序,根据敷设卡中指定的设备进行敷设,确保敷设路径...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

电井内管道线缆施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
