下载后可任意编辑电力设备及安装工程施工10
1 工程概况本工程电力设备及安装工程主要包括包括采穴站、新发桥站、联新站、抱鸡母站、余家渡站、潘家场站、魏家堤 1 站、向家渡站、胡家铺站、毛家尖站、大叽咀站、和平站、董家湖站、大兴垸站、中西闸站、八号路站的电力设备及材料的安装和调试以及施工期维护等
工作内容包括:控制箱、开关柜、软启动柜、电机进线、潜水泵、卷扬机以及缆车等主要电气设备的现场安装、现场试验和试运行等
2 工程布置10
1 生产安排针对本工程的机电设备安装项目,我们将在施工现场搭设临时厂房,进行机电设备安装
2 人员安排根据本工程的工程量和工期要求,安装前组织足够的技术力量,组建专业安装队伍进场,熟习安装范围内的有关图纸、资料、技术规程
工程施工人员安排如下:电气工程师:3 人,电工:12 人,电焊工:8 人,钳工:12 人
3 埋件制作与安装10

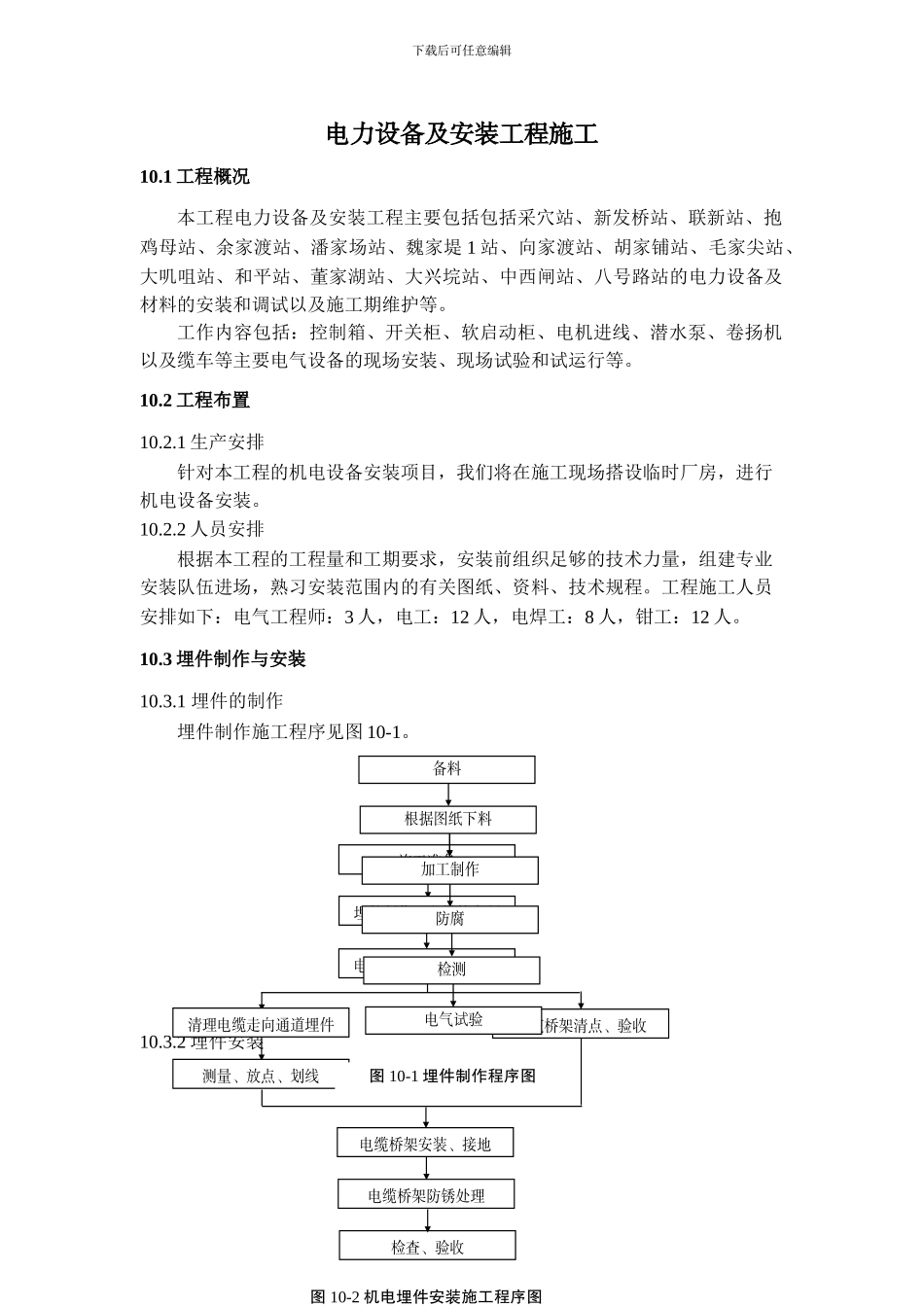

1 埋件的制作埋件制作施工程序见图 10-1
2 埋件安装电气埋件安装施工程序见图 10-2
施工准备埋件制作、电缆管弯制电气埋件、电缆管预埋清理电缆走向通道埋件电缆桥架清点、验收测量、放点、划线电缆桥架安装、接地电缆桥架防锈处理检查、验收图 10-2 机电埋件安装施工程序图根据图纸下料加工制作防腐检测电气试验图 10-1 埋件制作程序图备料下载后可任意编辑10

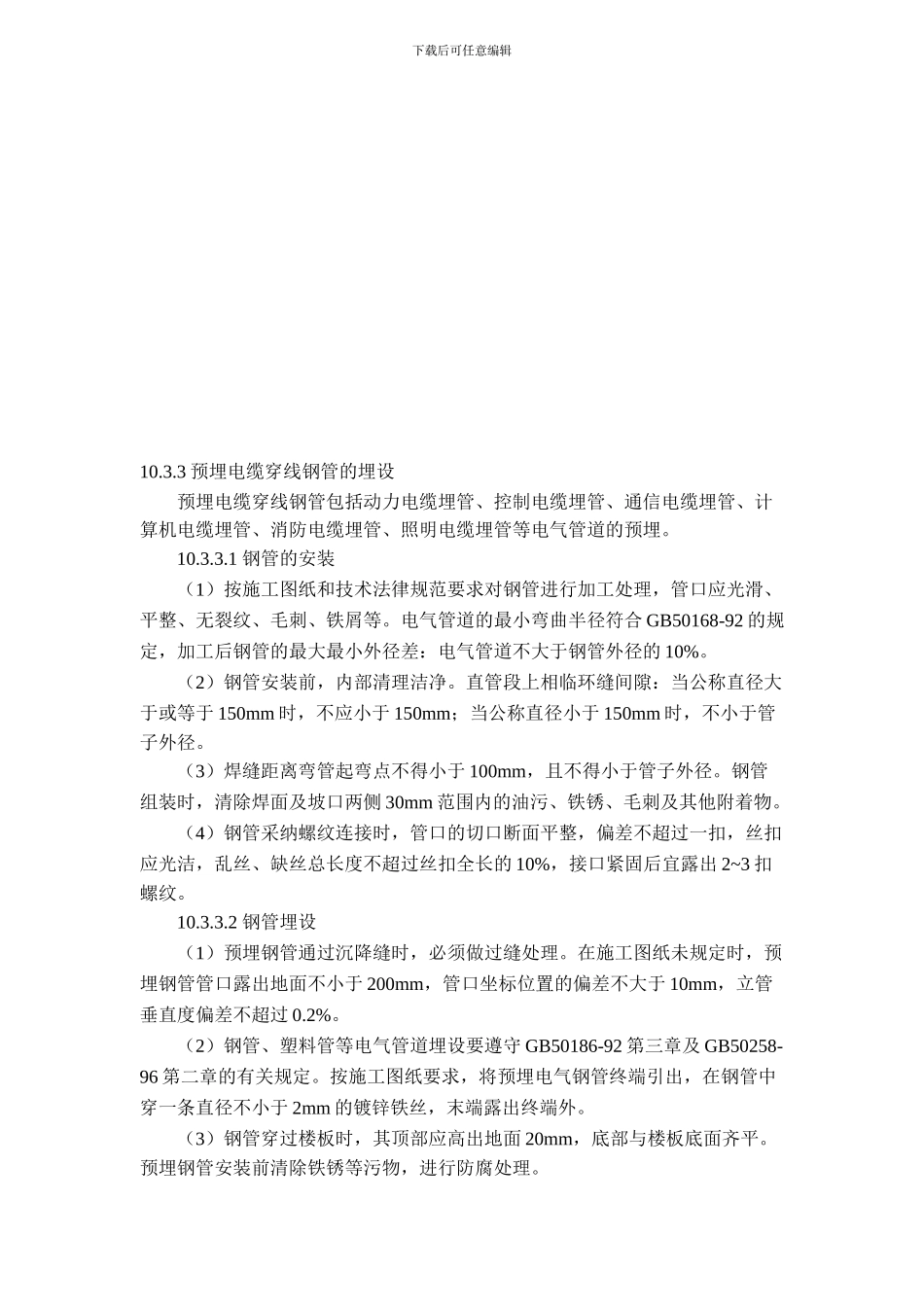

3 预埋电缆穿线钢管的埋设预埋电缆穿线钢管包括动力电缆埋管、控制电缆埋管、通信电缆埋管、计算机电缆埋管、消防电缆埋管、照明电缆埋管等电气管道的预埋
1 钢管的安装(1)按施工图纸和技术法律规范要求对钢管进行加工处理,管口应光滑、平整、无裂纹、毛刺、铁屑等
电气管道的最小弯曲半径符合 GB50168-92 的规定,加工后钢管的最大最小外径差:电气管道不大于钢管外径的 10%
(2)钢管安装前,内部清理洁净
