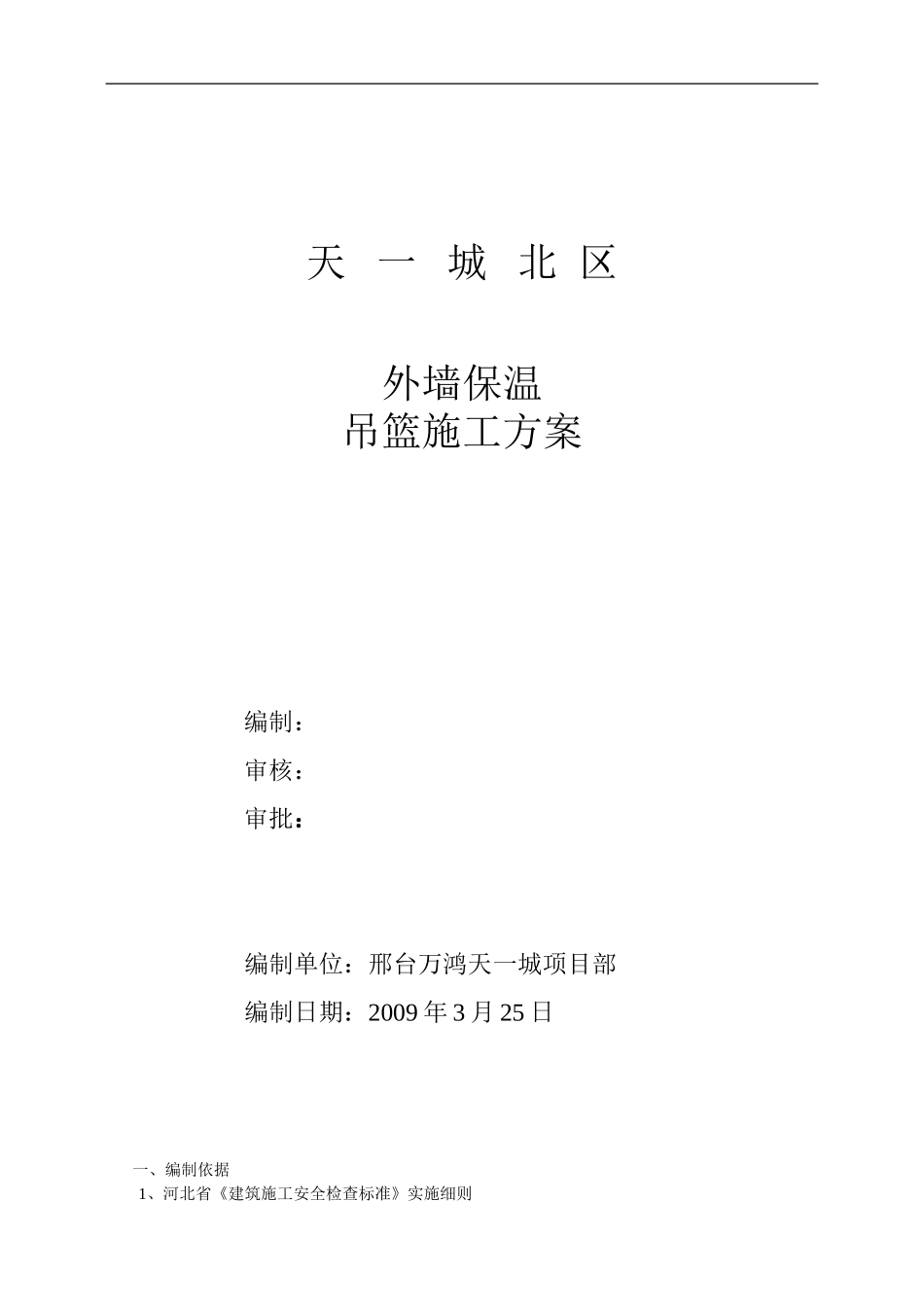

天 一 城 北 区外墙保温吊篮施工方案编制:审核:审批:编制单位:邢台万鸿天一城项目部编制日期:2009 年 3 月 25 日一、编制依据1、河北省《建筑施工安全检查标准》实施细则下载后可任意编辑2、手动系列高处作业吊篮使用说明书4、建筑机械使用安全技术规程 JGJ33-2001 5、建筑施工高处作业安全技术规程 GB50194—93二、工程概况 本工程天一城一期北区住宅楼工程,9、10、11#楼地下 1 层、地上 7 层;地下室、一层为框剪结构,上部为砖混结构,建筑总高度 22
2m ;28、29#楼地下 1 层、地上 11 层,建筑总高度 34
2m,本工程外墙基层为水泥砂浆找平,外贴聚苯板保温,1、2 层局部为粘贴,其余为涂料或真实漆面层
三、吊篮的选用根据各个工程的特点,外墙面装修装修量大小选用手动吊篮进施工
四、吊篮的安装和调整 (一)、吊篮进场后,要先检查吊篮的各种零配件是否完整,产品是否有出厂合格证,提升机安全锁是否灵活有效,电器箱内的各种配件是否齐全,钢丝绳有无损坏
检查各项均符合要求后方可进行安装

(二)、各种部件安装1、 锚筋 根据架子平面布置图的挑梁位置,在顶板施工时预埋 φ18 锚筋,锚固长度 100mm,外露高度为女儿墙高加挑梁高,或后加固处理:2、 挑梁:采纳两根[12
6 槽钢背靠背放置,长度和位置详见平面图
3、 吊链:采纳 φ13
5(7*19)钢丝绳
4、 吊篮:采纳成品吊篮:宽 0
7m 自身重 450kg,,载重 260kg

安装:1)、挑梁安装示意:(2)、安装程序:先放好挑梁上用 φ48×3
