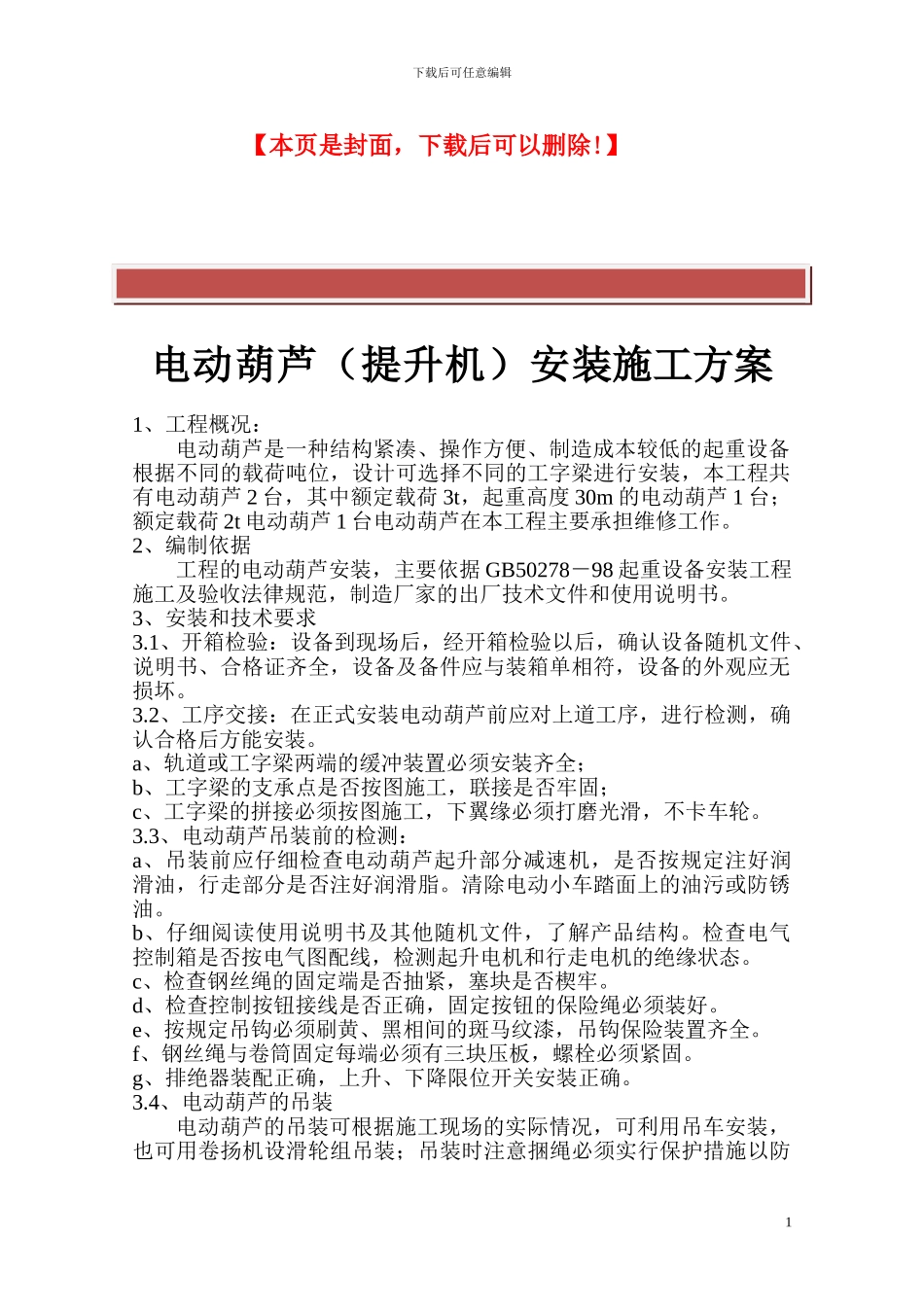

精品文档下载 最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】电动葫芦(提升机)安装施工方案1、工程概况:电动葫芦是一种结构紧凑、操作方便、制造成本较低的起重设备根据不同的载荷吨位,设计可选择不同的工字梁进行安装,本工程共有电动葫芦 2 台,其中额定载荷 3t,起重高度 30m 的电动葫芦 1 台;额定载荷 2t 电动葫芦 1 台电动葫芦在本工程主要承担维修工作。2、编制依据工程的电动葫芦安装,主要依据 GB50278-98 起重设备安装工程施工及验收法律规范,制造厂家的出厂技术文件和使用说明书。3、安装和技术要求3.1、开箱检验:设备到现场后,经开箱检验以后,确认设备随机文件、说明书、合格证齐全,设备及备件应与装箱单相符,设备的外观应无损坏。3.2、工序交接:在正式安装电动葫芦前应对上道工序,进行检测,确认合格后方能安装。a、轨道或工字梁两端的缓冲装置必须安装齐全;b、工字梁的支承点是否按图施工,联接是否牢固;c、工字梁的拼接必须按图施工,下翼缘必须打磨光滑,不卡车轮。3.3、电动葫芦吊装前的检测:a、吊装前应仔细检查电动葫芦起升部分减速机,是否按规定注好润滑油,行走部分是否注好润滑脂。清除电动小车踏面上的油污或防锈油。b、仔细阅读使用说明书及其他随机文件,了解产品结构。检查电气控制箱是否按电气图配线,检测起升电机和行走电机的绝缘状态。c、检查钢丝绳的固定端是否抽紧,塞块是否楔牢。d、检查控制按钮接线是否正确,固定按钮的保险绳必须装好。e、按规定吊钩必须刷黄、黑相间的斑马纹漆,吊钩保险装置齐全。f、钢丝绳与卷筒固定每端必须有三块压板,螺栓必须紧固。g、排绝器装配正确,上升、下降限位开关安装正确。3.4、电动葫芦的吊装电动葫芦的吊装可根据施工现场的实际情况,可利用吊车安装,也可用卷扬机设滑轮组吊装;吊装时注意捆绳必须实行保护措施以防1下载后可任意编辑损伤设备,根据设备本身重量,选择吊装用绳索吊具。3.5、间隙调整电动葫芦的行走轮轮缘内侧与工字钢轨道翼缘间隙,保证在 3-5㎜之间,通过垫片调整实现,此项是关健,必须达到。3.6、电机主轴窜动量的调整锥形转子电动机主轴轴向窜动量一般在 1.5mm 时,制动效果最佳,假如电动葫芦在额定荷载时下滑量过大,需进行调整,调整方法如下:取下尾罩。旋掉固定调整螺母的四支螺钉,用扳手按顺时针方向讲调整螺母旋至极限位置,再逆时针旋一圈,然后装上固定螺钉即...
