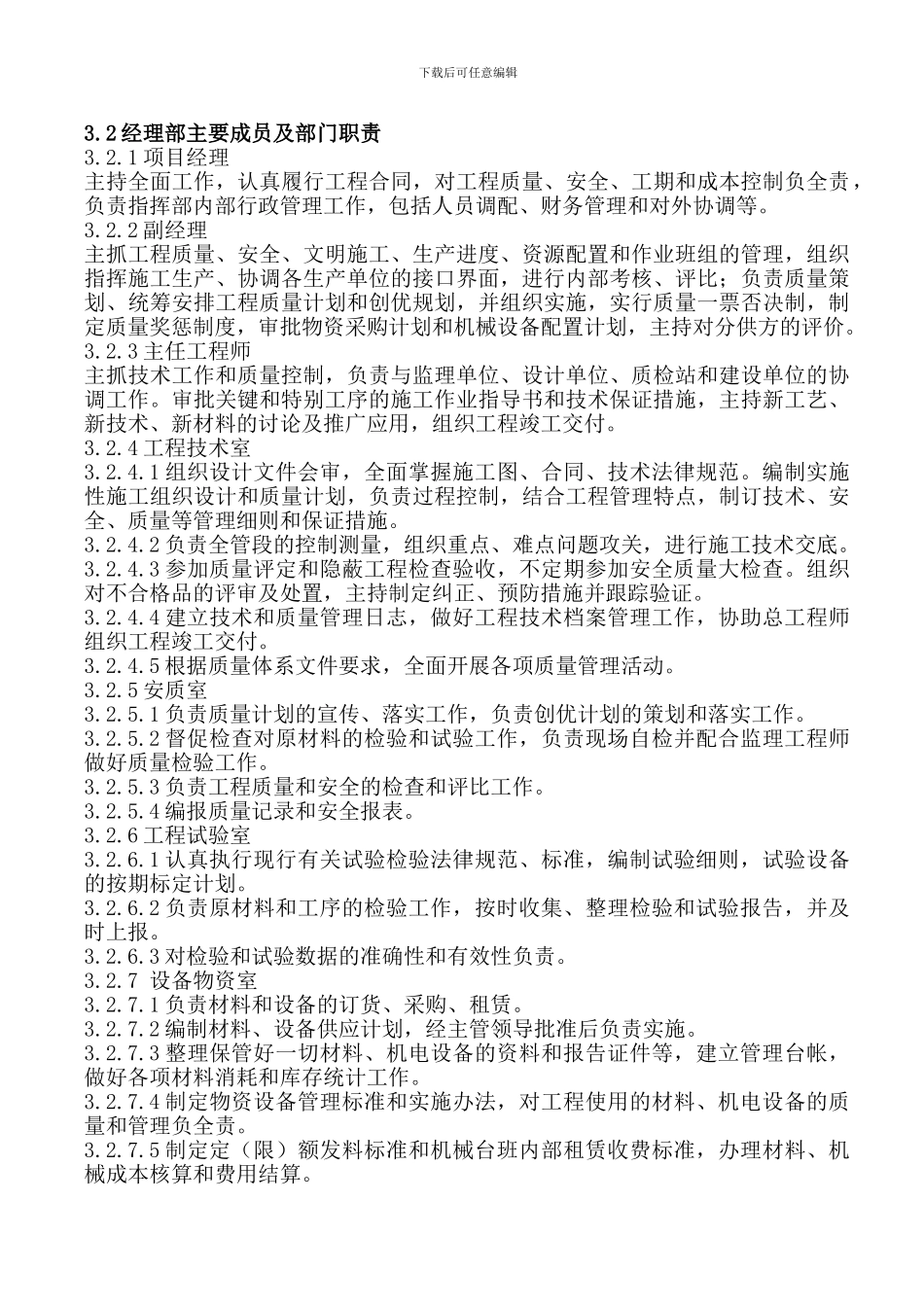

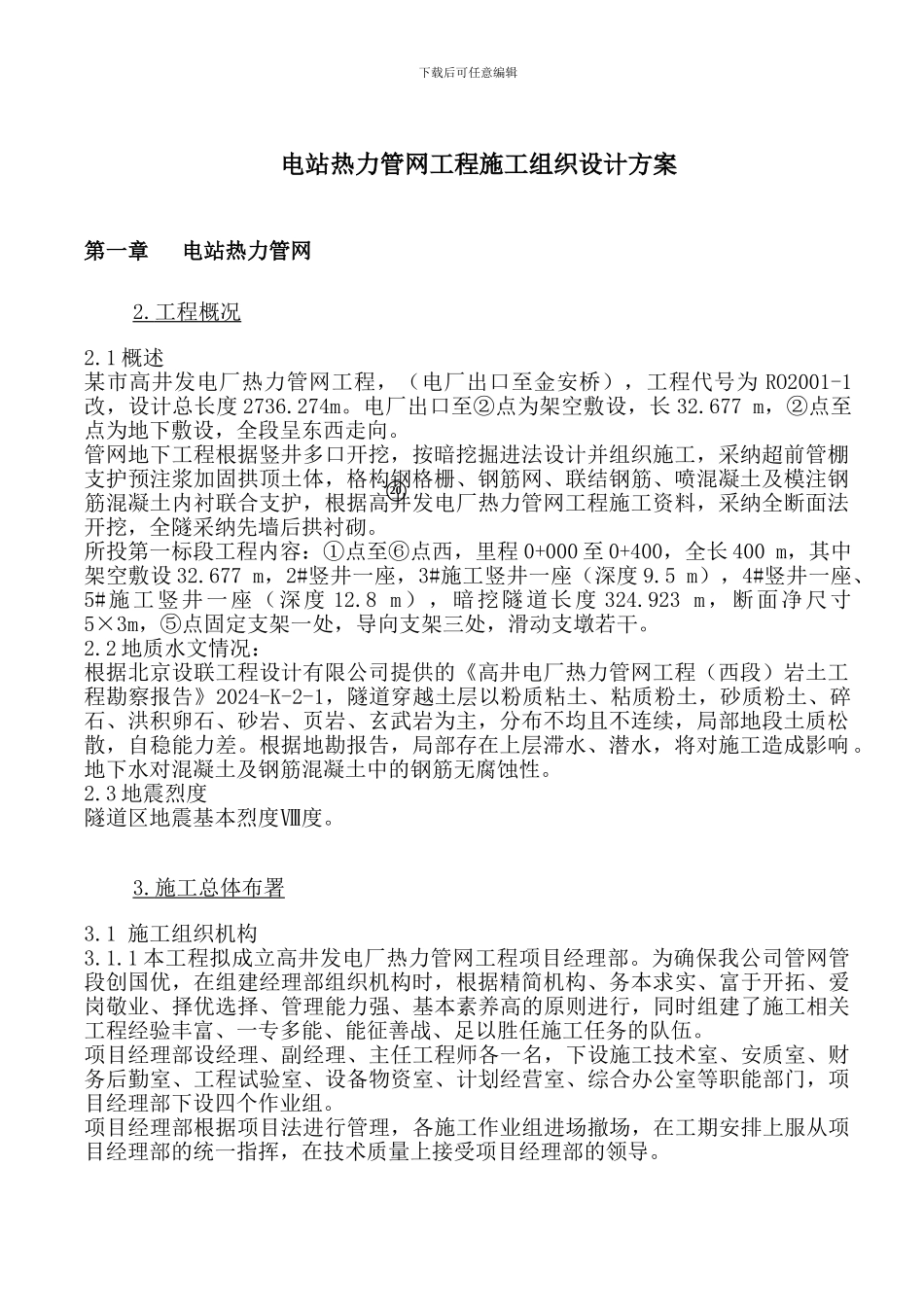

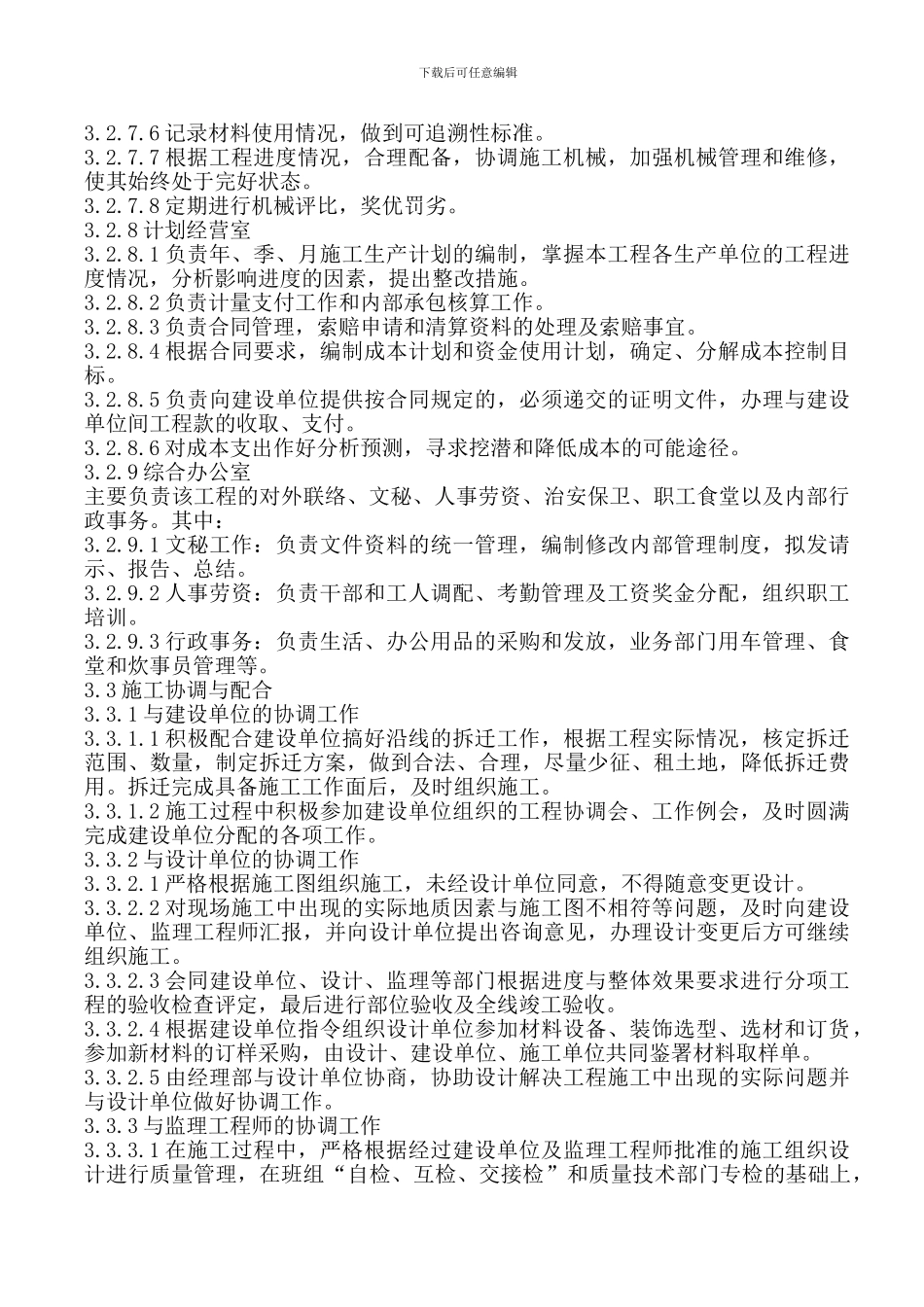

20下载后可任意编辑 电站热力管网工程施工组织设计方案第一章电站热力管网2
工程概况 2
1 概述某市高井发电厂热力管网工程,(电厂出口至金安桥),工程代号为 RO2001-1改,设计总长度 2736
电厂出口至②点为架空敷设,长 32
677 m,②点至 点为地下敷设,全段呈东西走向
管网地下工程根据竖井多口开挖,按暗挖掘进法设计并组织施工,采纳超前管棚支护预注浆加固拱顶土体,格构钢格栅、钢筋网、联结钢筋、喷混凝土及模注钢筋混凝土内衬联合支护,根据高井发电厂热力管网工程施工资料,采纳全断面法开挖,全隧采纳先墙后拱衬砌
所投第一标段工程内容:①点至⑥点西,里程 0+000 至 0+400,全长 400 m,其中架空敷设 32
677 m,2#竖井一座,3#施工竖井一座(深度 9
5 m),4#竖井一座、5#施工竖井一座(深度 12
8 m),暗挖隧道长度 324
923 m,断面净尺寸5×3m,⑤点固定支架一处,导向支架三处,滑动支墩若干
2 地质水文情况:根据北京设联工程设计有限公司提供的《高井电厂热力管网工程(西段)岩土工程勘察报告》2024-K-2-1,隧道穿越土层以粉质粘土、粘质粉土,砂质粉土、碎石、洪积卵石、砂岩、页岩、玄武岩为主,分布不均且不连续,局部地段土质松散,自稳能力差
根据地勘报告,局部存在上层滞水、潜水,将对施工造成影响
地下水对混凝土及钢筋混凝土中的钢筋无腐蚀性
3 地震烈度隧道区地震基本烈度Ⅷ度
施工总体布署 3
1 施工组织机构3
1 本工程拟成立高井发电厂热力管网工程项目经理部
为确保我公司管网管段创国优,在组建经理部组织机构时,根据精简机构、务本求实、富于开拓、爱岗敬业、择优选择、管理能力强、基本素养高的原则进行,同时组建了施工相关工程经验丰富、一专多能、能征善战、足以胜任施工任务的队伍
项目经理部设经理、副经
