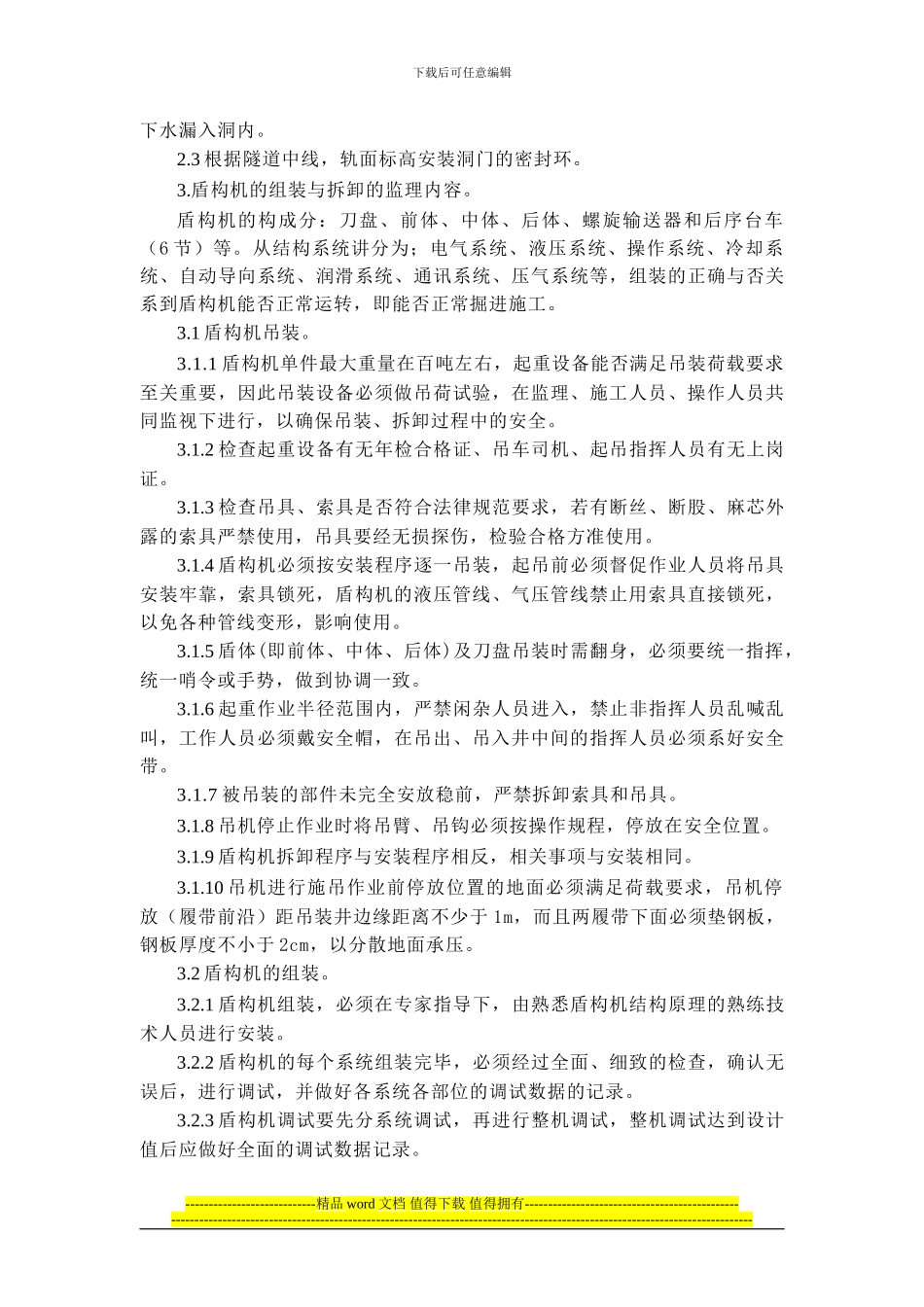

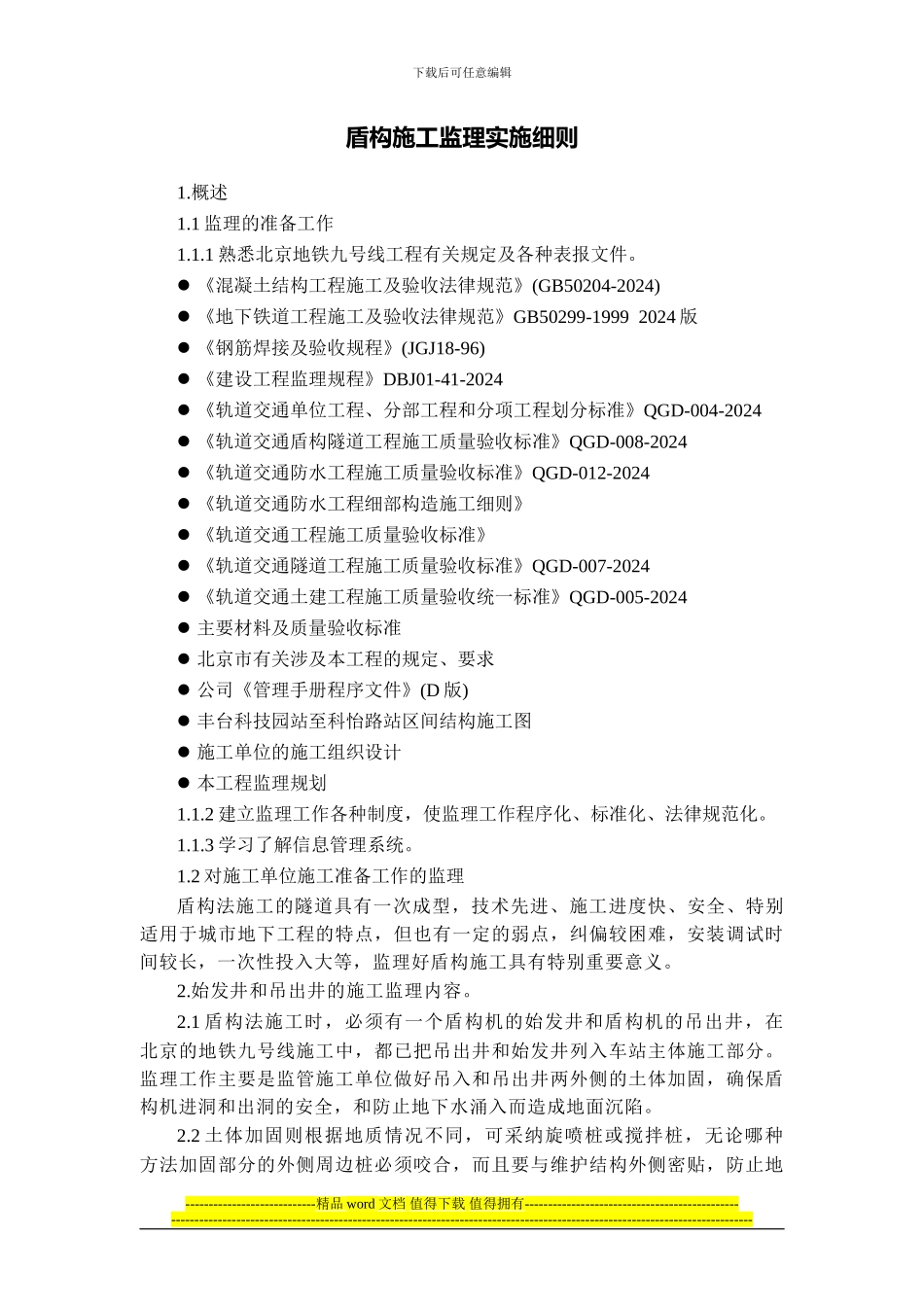

北京地铁 9 号线土建施工2 合同段工程盾构施工监理实施细则 编 制:张显宇、刘锴、冯纪鹏审 批: 批 准: 北京地铁 9 号线工程土建施工 2 合同段项目监理部2024 年 10 月下载后可任意编辑盾构施工监理实施细则1.概述1.1 监理的准备工作1.1.1 熟悉北京地铁九号线工程有关规定及各种表报文件。 《混凝土结构工程施工及验收法律规范》(GB50204-2024) 《地下铁道工程施工及验收法律规范》GB50299-1999 2024 版 《钢筋焊接及验收规程》(JGJ18-96) 《建设工程监理规程》DBJ01-41-2024 《轨道交通单位工程、分部工程和分项工程划分标准》QGD-004-2024 《轨道交通盾构隧道工程施工质量验收标准》QGD-008-2024 《轨道交通防水工程施工质量验收标准》QGD-012-2024 《轨道交通防水工程细部构造施工细则》 《轨道交通工程施工质量验收标准》 《轨道交通隧道工程施工质量验收标准》QGD-007-2024 《轨道交通土建工程施工质量验收统一标准》QGD-005-2024 主要材料及质量验收标准 北京市有关涉及本工程的规定、要求 公司《管理手册程序文件》(D 版) 丰台科技园站至科怡路站区间结构施工图 施工单位的施工组织设计 本工程监理规划1.1.2 建立监理工作各种制度,使监理工作程序化、标准化、法律规范化。1.1.3 学习了解信息管理系统。1.2 对施工单位施工准备工作的监理盾构法施工的隧道具有一次成型,技术先进、施工进度快、安全、特别适用于城市地下工程的特点,但也有一定的弱点,纠偏较困难,安装调试时间较长,一次性投入大等,监理好盾构施工具有特别重要意义。2.始发井和吊出井的施工监理内容。2.1 盾构法施工时,必须有一个盾构机的始发井和盾构机的吊出井,在北京的地铁九号线施工中,都已把吊出井和始发井列入车站主体施工部分。监理工作主要是监管施工单位做好吊入和吊出井两外侧的土体加固,确保盾构机进洞和出洞的安全,和防止地下水涌入而造成地面沉陷。2.2 土体加固则根据地质情况不同,可采纳旋喷桩或搅拌桩,无论哪种方法加固部分的外侧周边桩必须咬合,而且要与维护结构外侧密贴,防止地----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑下水漏入洞...
