下载后可任意编辑目录一、工程概况二、编制依据以及标准三、施工用电设备及负荷计算四、用电系统示意图五、安装与工艺要求六、安全保障措施七、电器安全管理网络图八、应急预案盾构施工临时用电施工组织设计一、工程概况 二、编制依据和标准1
福州地铁一号线工程土建施工招投标文件通用部分
福州地铁一号线工程土建施工组织设计
施工临时用电安全技术法律规范:JGJ-46-2024

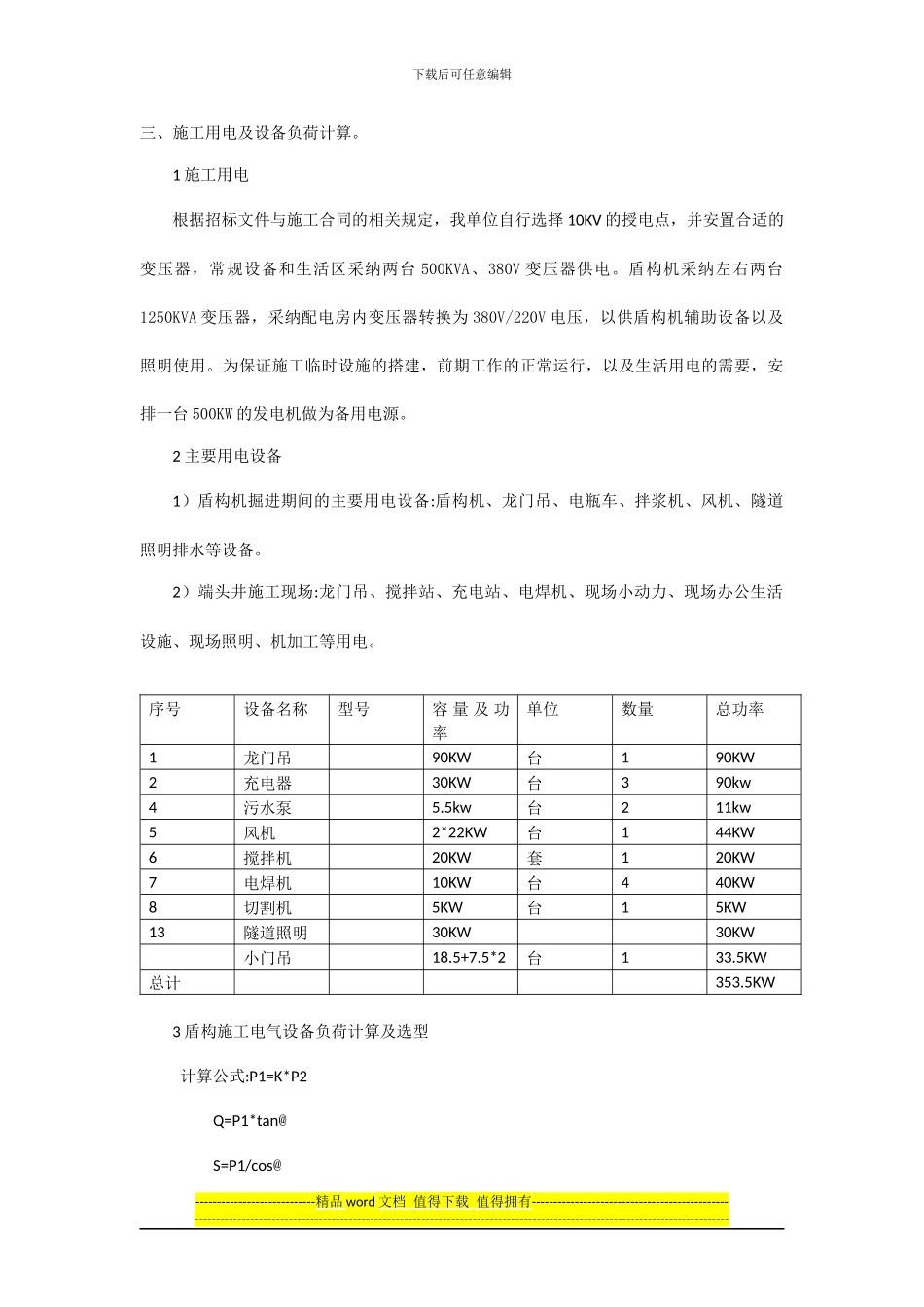

建设工程施工现场供用电安全法律规范:GB50194-93----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑三、施工用电及设备负荷计算
1 施工用电根据招标文件与施工合同的相关规定,我单位自行选择 10KV 的授电点,并安置合适的变压器,常规设备和生活区采纳两台 500KVA、380V 变压器供电
盾构机采纳左右两台1250KVA 变压器,采纳配电房内变压器转换为 380V/220V 电压,以供盾构机辅助设备以及照明使用
为保证施工临时设施的搭建,前期工作的正常运行,以及生活用电的需要,安排一台 500KW 的发电机做为备用电源
2 主要用电设备1)盾构机掘进期间的主要用电设备:盾构机、龙门吊、电瓶车、拌浆机、风机、隧道照明排水等设备
2)端头井施工现场:龙门吊、搅拌站、充电站、电焊机、现场小动力、现场办公生活设施、现场照明、机加工等用电
序号设备名称型号容 量 及 功率单位数量总功率1龙门吊90KW台190K
