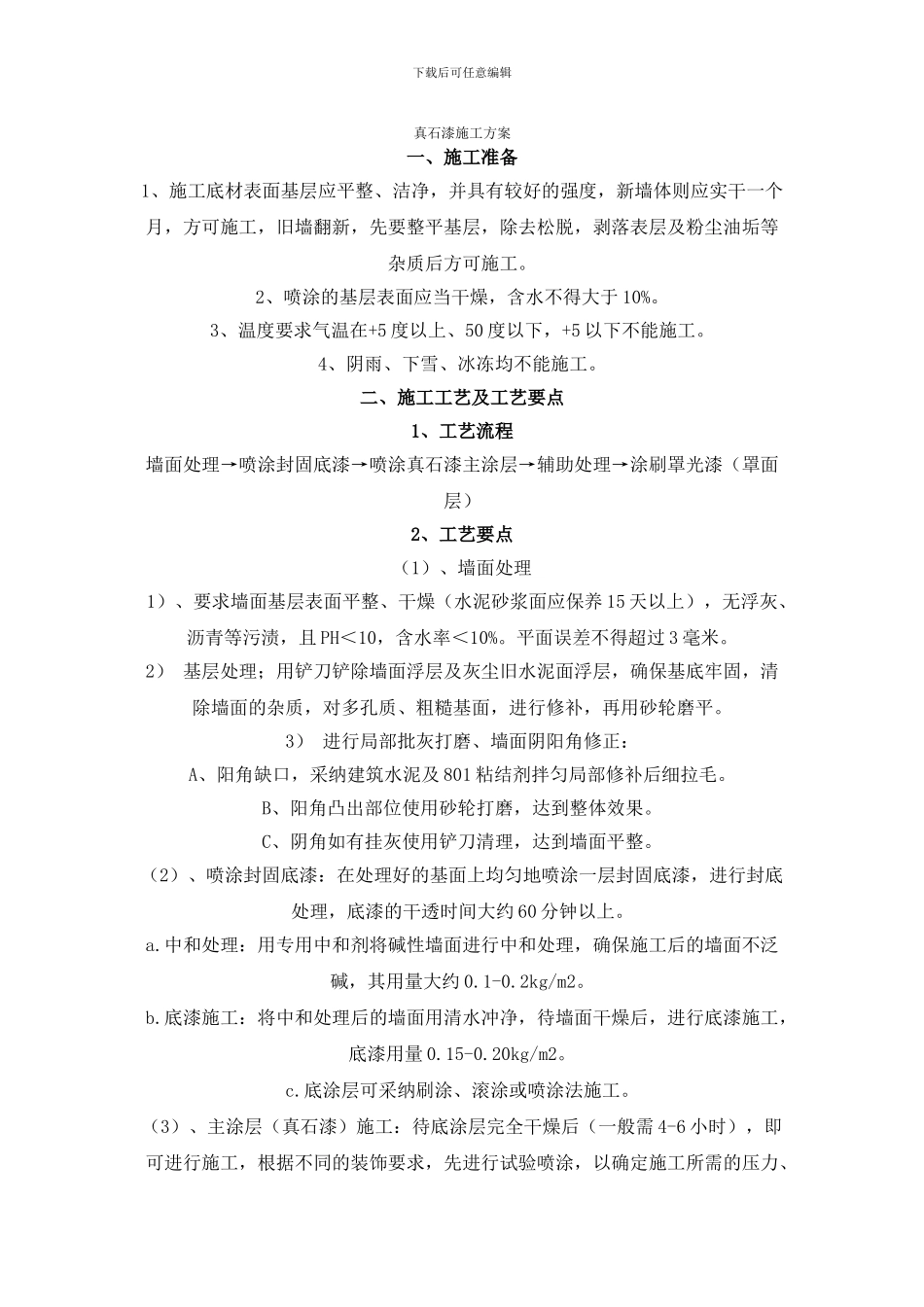

下载后可任意编辑真石漆施工方案 一、施工准备1、施工底材表面基层应平整、洁净,并具有较好的强度,新墙体则应实干一个月,方可施工,旧墙翻新,先要整平基层,除去松脱,剥落表层及粉尘油垢等杂质后方可施工
2、喷涂的基层表面应当干燥,含水不得大于 10%
3、温度要求气温在+5 度以上、50 度以下,+5 以下不能施工
4、阴雨、下雪、冰冻均不能施工
二、施工工艺及工艺要点1、工艺流程墙面处理→喷涂封固底漆→喷涂真石漆主涂层→辅助处理→涂刷罩光漆(罩面层)2、工艺要点(1)、墙面处理1)、要求墙面基层表面平整、干燥(水泥砂浆面应保养 15 天以上),无浮灰、沥青等污渍,且 PH<10,含水率<10%
平面误差不得超过 3 毫米
2) 基层处理;用铲刀铲除墙面浮层及灰尘旧水泥面浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平
3) 进行局部批灰打磨、墙面阴阳角修正:A、阳角缺口,采纳建筑水泥及 801 粘结剂拌匀局部修补后细拉毛
B、阳角凸出部位使用砂轮打磨,达到整体效果
C、阴角如有挂灰使用铲刀清理,达到墙面平整
(2)、喷涂封固底漆:在处理好的基面上均匀地喷涂一层封固底漆,进行封底处理,底漆的干透时间大约 60 分钟以上
中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约 0
2kg/m2
底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量 0
20kg/m2
底涂层可采纳刷涂、滚涂或喷涂法施工
(3)、主涂层(真石漆)施工:待底涂层完全干燥后(一般需 4-6 小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、下载后可任意编辑喷枪口径及喷涂量,一般 5kg/m2
单色主涂层:分两次喷涂为宜
第一道涂膜未干燥前,即可喷涂第二道
