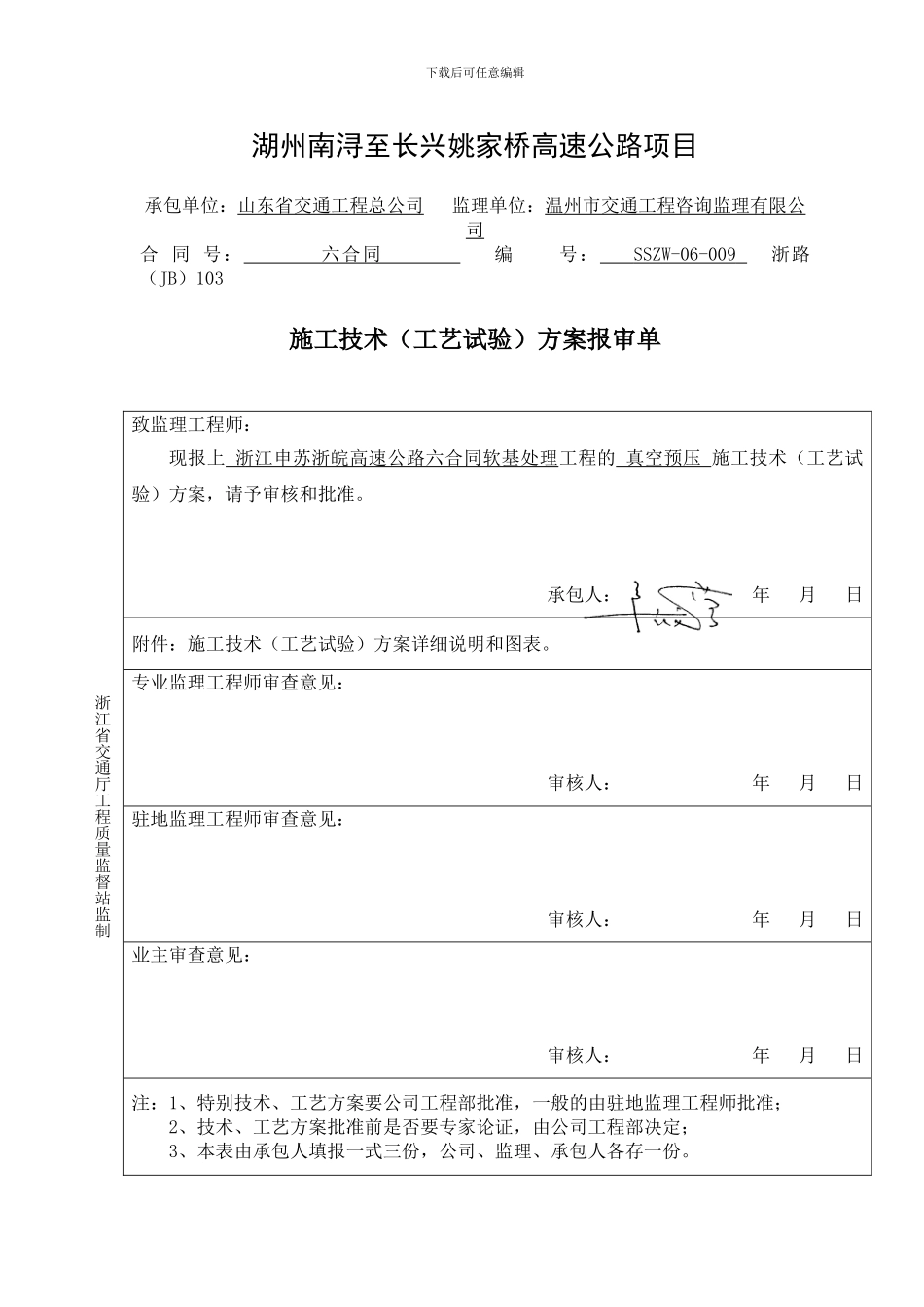

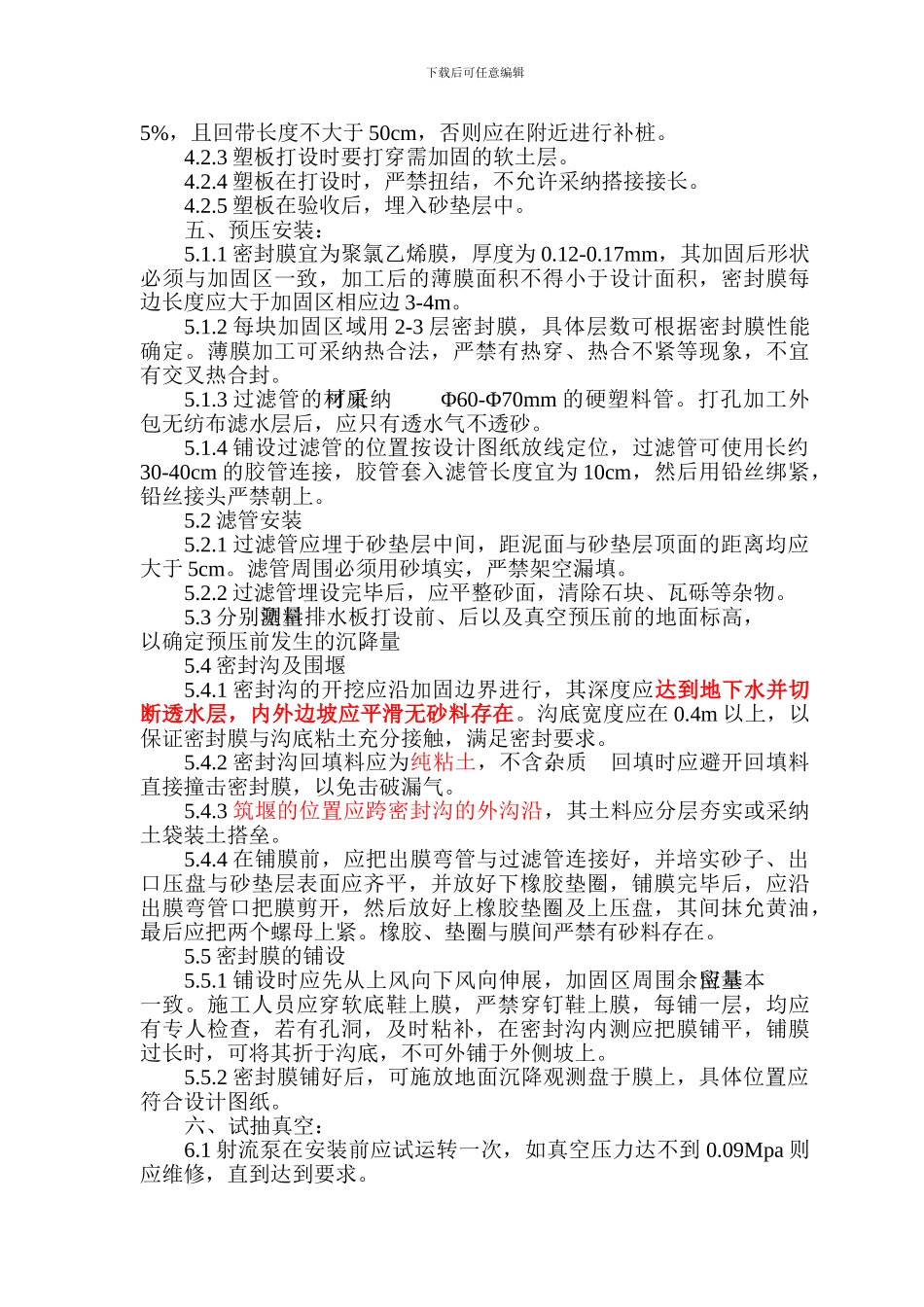

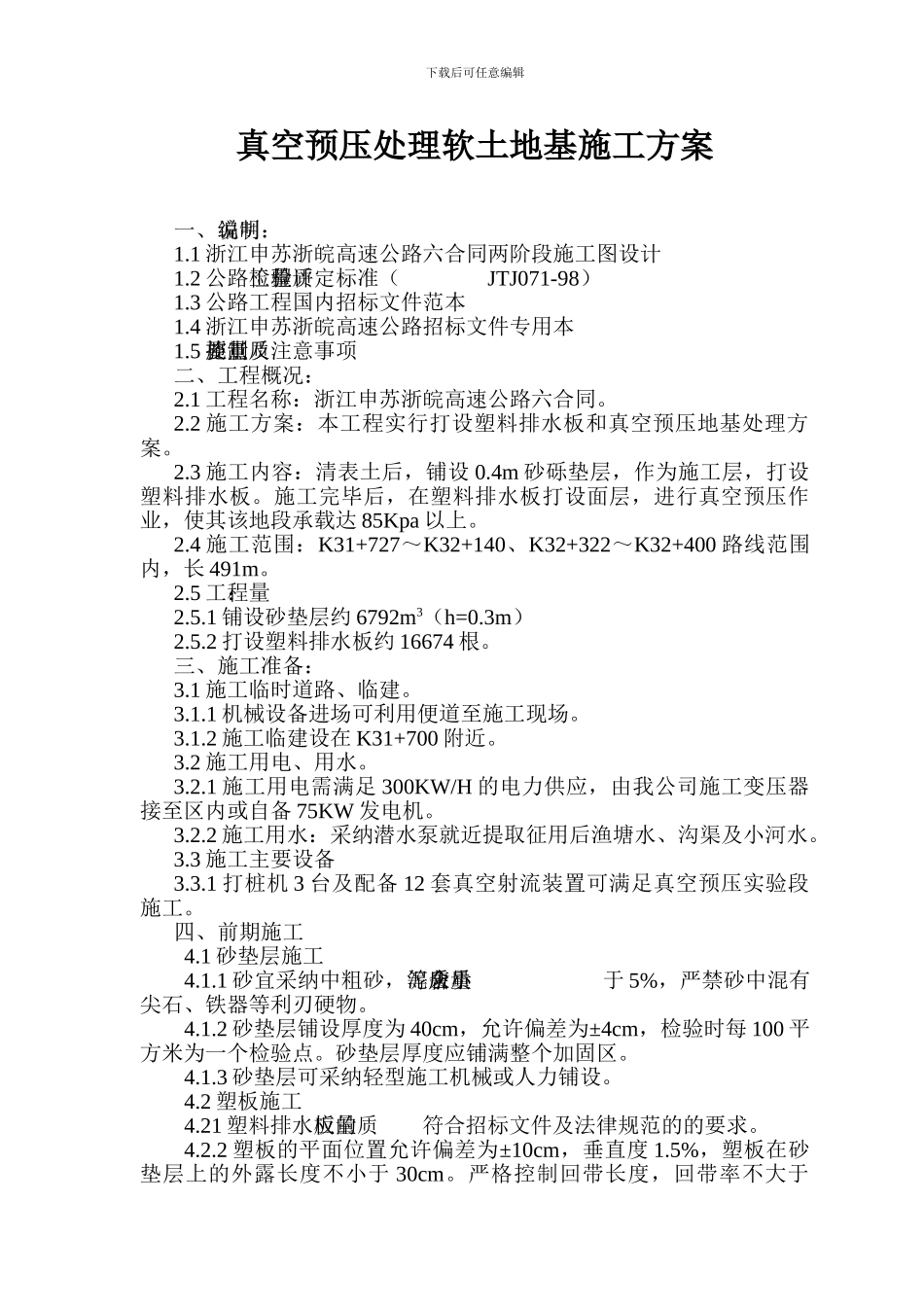

下载后可任意编辑湖州南浔至长兴姚家桥高速公路项目承包单位:山东省交通工程总公司 监理单位:温州市交通工程咨询监理有限公司合 同 号: 六合同 编 号: SSZW-06-009 浙路(JB)103 施工技术(工艺试验)方案报审单致监理工程师:现报上 浙江申苏浙皖高速公路六合同软基处理工程的 真空预压 施工技术(工艺试验)方案,请予审核和批准。承包人: 年 月 日附件:施工技术(工艺试验)方案详细说明和图表。专业监理工程师审查意见:审核人: 年 月 日驻地监理工程师审查意见:审核人: 年 月 日业主审查意见:审核人: 年 月 日注:1、特别技术、工艺方案要公司工程部批准,一般的由驻地监理工程师批准;2、技术、工艺方案批准前是否要专家论证,由公司工程部决定;3、本表由承包人填报一式三份,公司、监理、承包人各存一份。浙江省交通厅工程质量监督站监制下载后可任意编辑真空预压处理软土地基施工方案一、编制说明:1.1 浙江申苏浙皖高速公路六合同两阶段施工图设计1.2 公路工程质量检验评定标准(JTJ071-98)1.3 公路工程国内招标文件范本1.4 浙江申苏浙皖高速公路招标文件专用本1.5 施工质量控制要点及注意事项二、工程概况:2.1 工程名称:浙江申苏浙皖高速公路六合同。2.2 施工方案:本工程实行打设塑料排水板和真空预压地基处理方案。2.3 施工内容:清表土后,铺设 0.4m 砂砾垫层,作为施工层,打设塑料排水板。施工完毕后,在塑料排水板打设面层,进行真空预压作业,使其该地段承载达 85Kpa 以上。2.4 施工范围:K31+727~K32+140、K32+322~K32+400 路线范围内,长 491m。2.5 工程量:2.5.1 铺设砂垫层约 6792m3(h=0.3m)2.5.2 打设塑料排水板约 16674 根。三、施工准备:3.1 施工临时道路、临建。3.1.1 机械设备进场可利用便道至施工现场。3.1.2 施工临建设在 K31+700 附近。3.2 施工用电、用水。3.2.1 施工用电需满足 300KW/H 的电力供应,由我公司施工变压器接至区内或自备 75KW 发电机。3.2.2 施工用水:采纳潜水泵就近提取征用后渔塘水、沟渠及小河水。3.3 施工主要设备3.3.1 打桩机 3 台及配备 12 套真空射流装置可满足真空预压实验段施工。四、前期施工4.1 砂垫层施工4.1.1 砂宜采纳中粗砂,泥质等杂质含量应小于 5%,严禁砂中混有尖石、铁器等利刃硬物。4.1.2 砂垫层铺设厚度为 40cm,允许偏差为±4cm,检验时每 100 平方米为一个检验点。砂垫层厚度...
