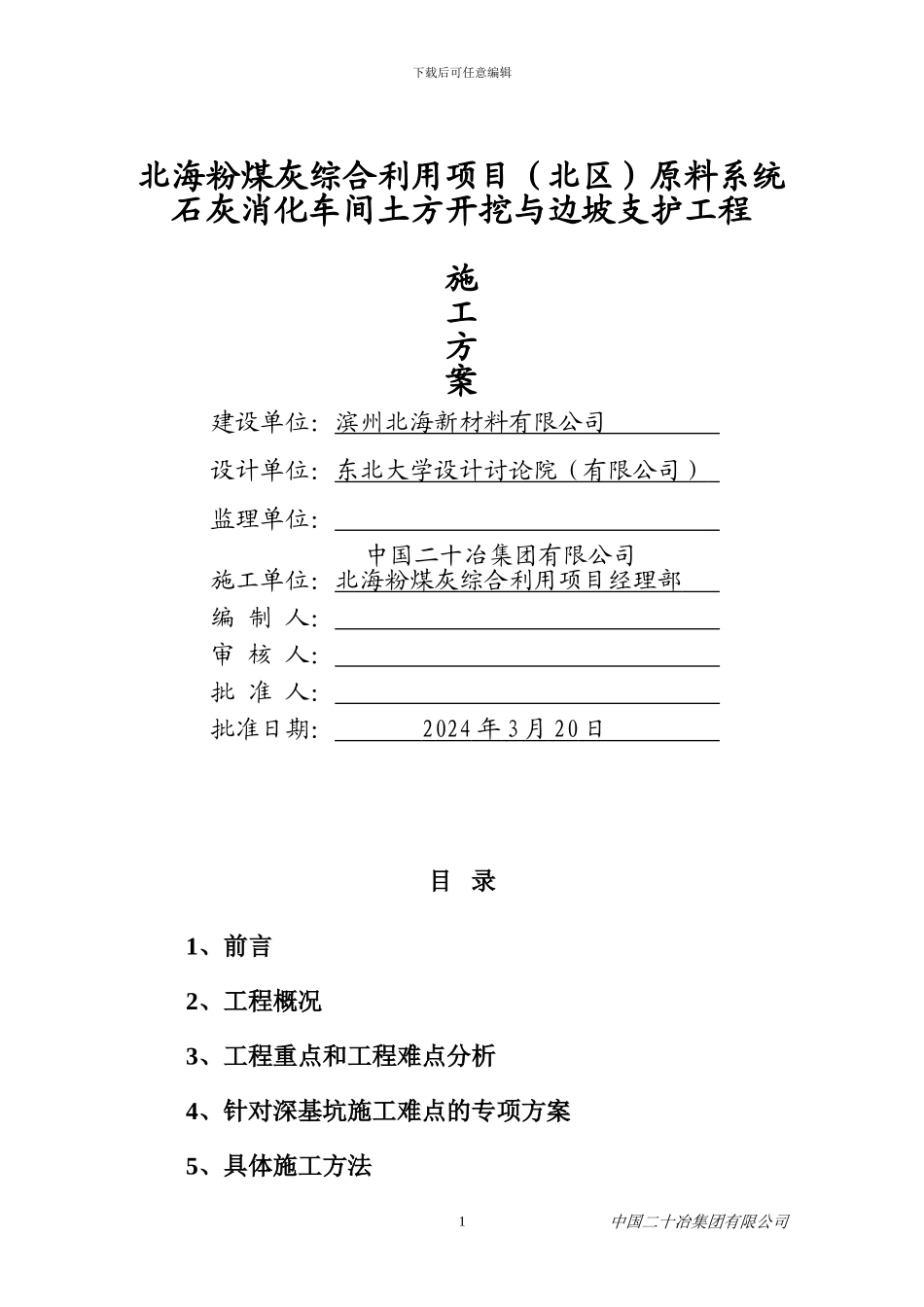

下载后可任意编辑北海粉煤灰综合利用项目(北区)原料系统石灰消化车间土方开挖与边坡支护工程施工方案建设单位:滨州北海新材料有限公司 设计单位:东北大学设计讨论院(有限公司) 监理单位: 中国二十冶集团有限公司 施工单位:北海粉煤灰综合利用项目经理部 编 制 人: 审 核 人: 批 准 人: 批准日期: 2024 年 3 月 20 日 目 录1、前言2、工程概况3、工程重点和工程难点分析4、针对深基坑施工难点的专项方案5、具体施工方法 中国二十冶集团有限公司1下载后可任意编辑6、质量保证措施7、安全施工保证措施8、文明施工、消防管理措施 1、前言根据进度计划要求,滨州北海粉煤灰综合利用项目(北区)原料系统石灰消化车间工程将在 2024 年 3 月 20 日开工,为了确保本工程安全、质量及总体施工进度,特编制此专项施工方案

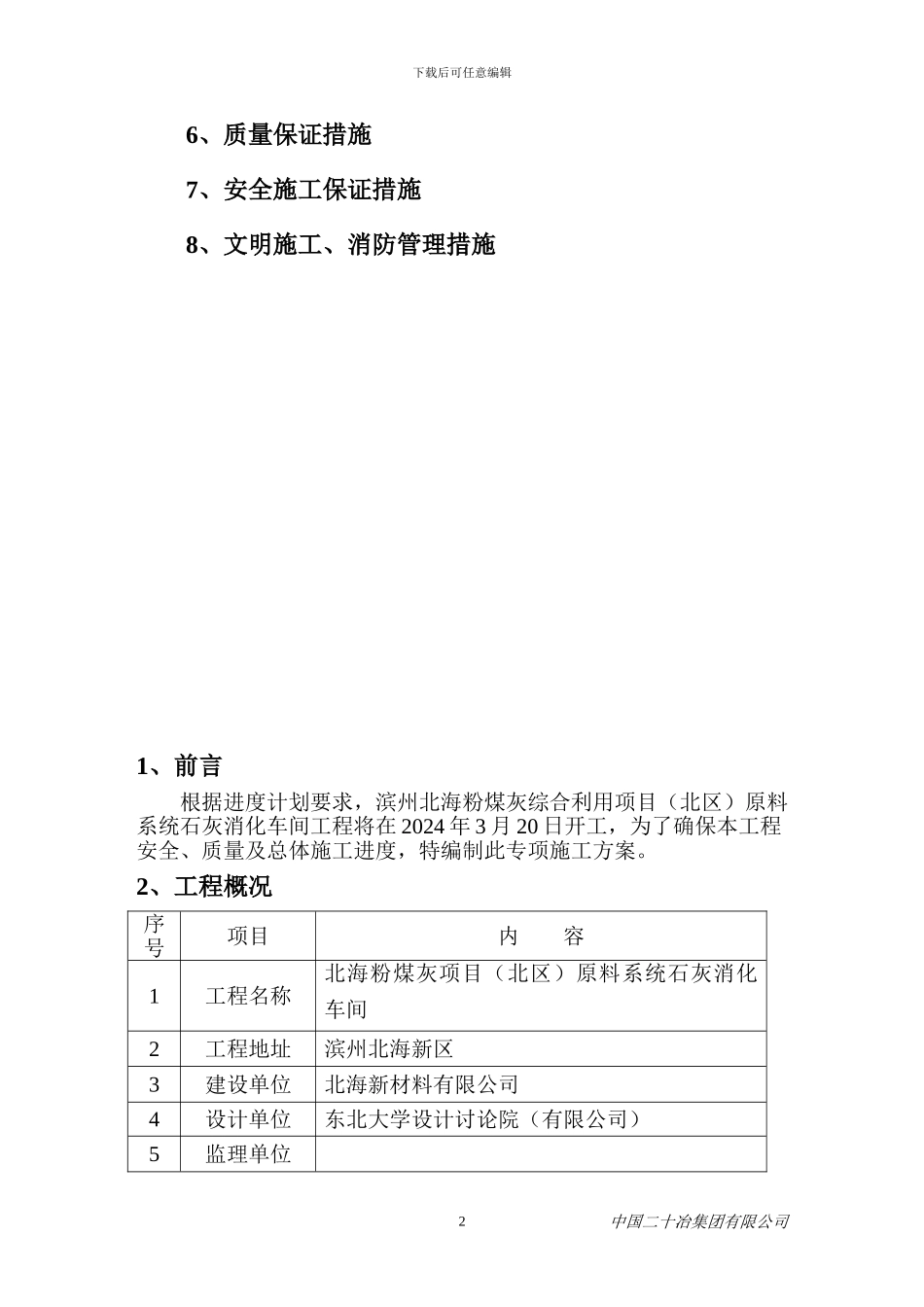

2、工程概况序号项目内 容1工程名称北海粉煤灰项目(北区)原料系统石灰消化车间2工程地址滨州北海新区3建设单位北海新材料有限公司4设计单位东北大学设计讨论院(有限公司)5监理单位 中国二十冶集团有限公司2下载后可任意编辑6施工单位中国二十冶集团有限公司7基本情况工期质量目标150 天合格石灰消化车间厂房的平面轴线尺寸 34 米*18 米
厂房内旋流器地坑平面轴线尺寸 9 米*18 米,底板底标高为▽-6
020 米,旋流器设备基础底标高为▽-6
混凝土垫层厚 100mm

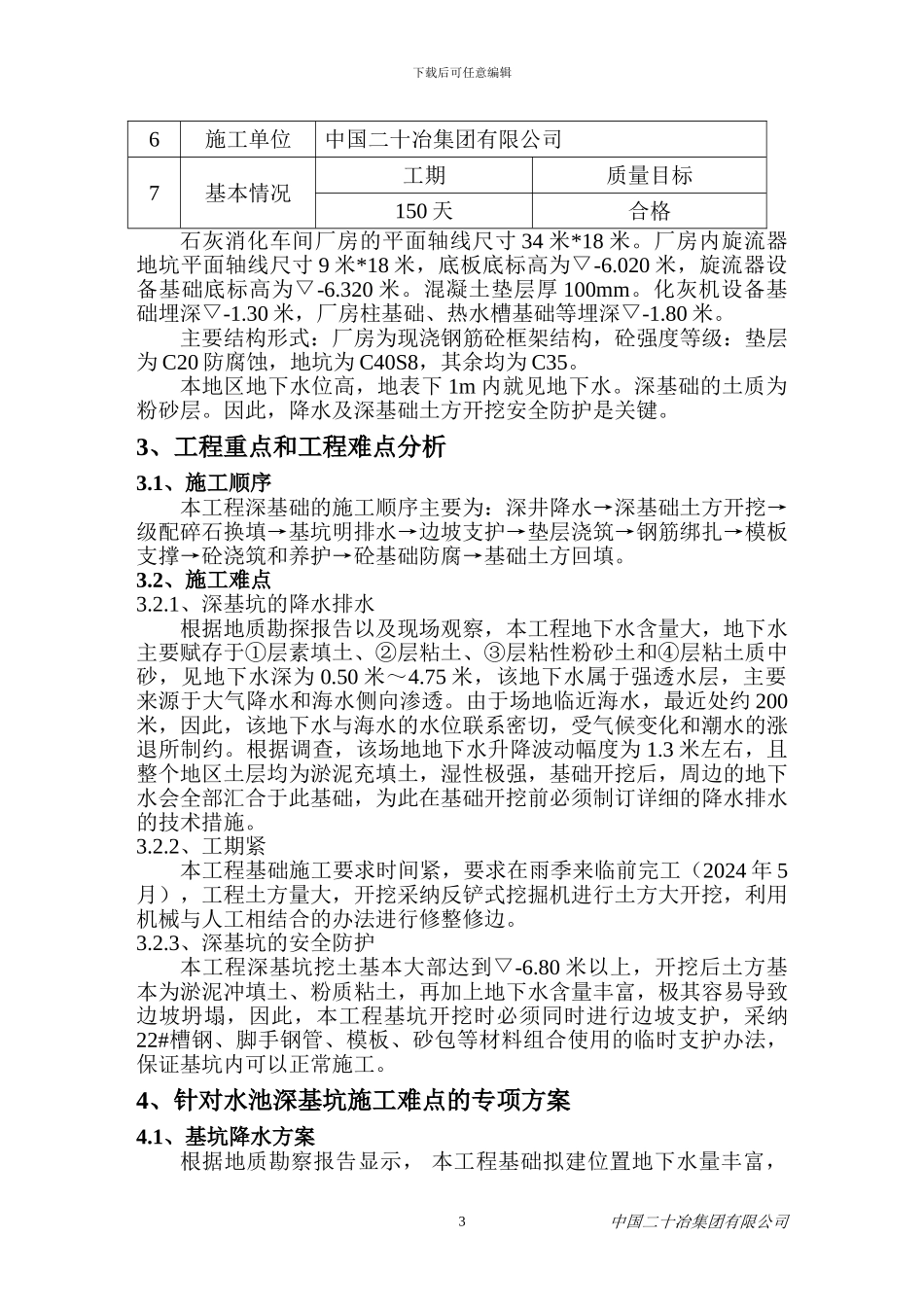

化灰机设备基础埋深▽-1
30 米,厂房柱基础、热水槽基础等埋深▽-1
主要结构形式:厂房为现浇钢筋砼框架结构,砼强度等级:垫层为 C20 防腐蚀,地坑为 C40S8,其余均为 C35
本地区地下水位高,地表下 1m 内就见地下水
深基础的土质为粉砂层
因此,降水及深基础土方开挖安全防护是关键
3、工程重点和工程难点分析3
1、施工顺序本工程深基础的施工顺序主要为:深井
