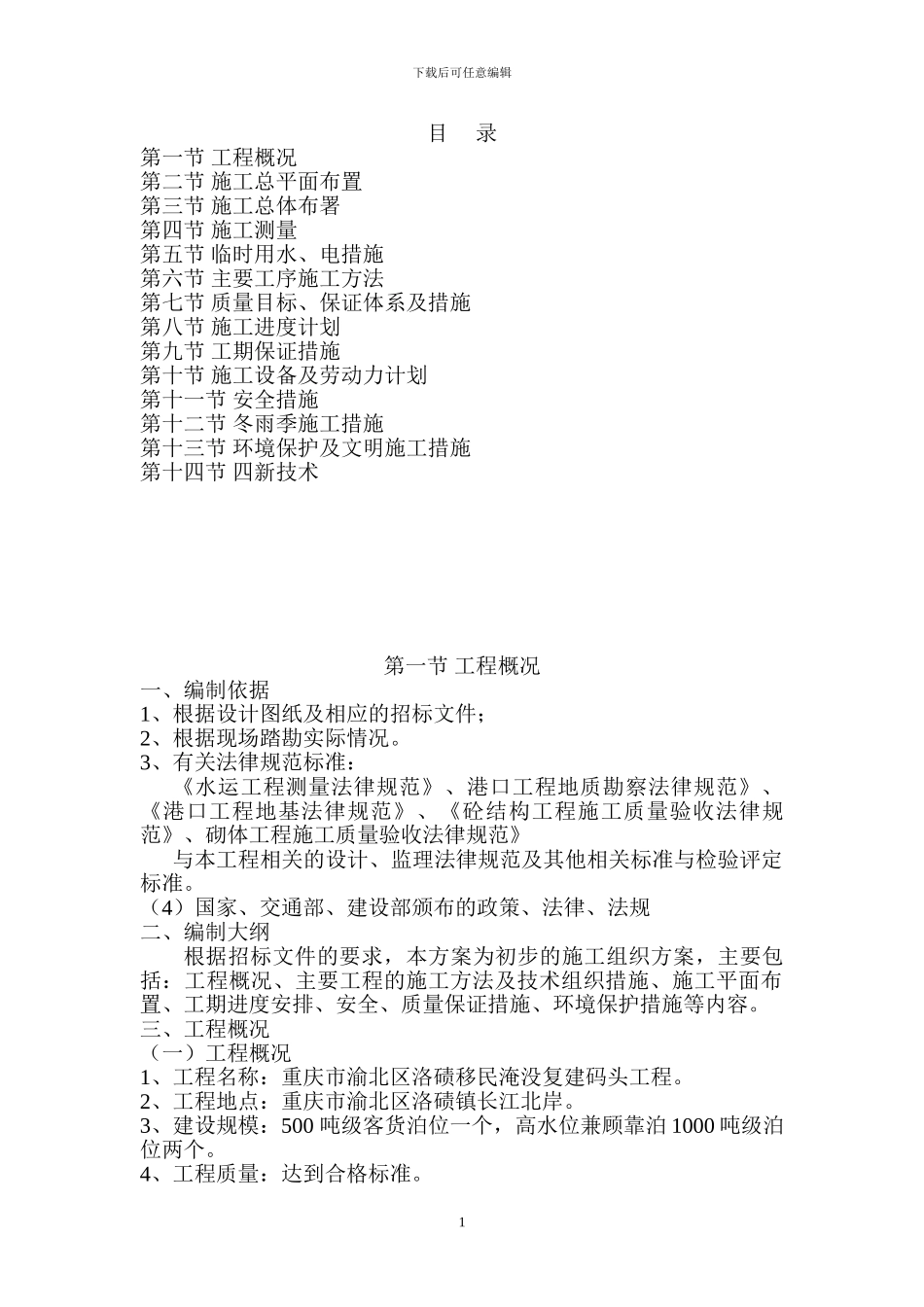

下载后可任意编辑目 录第一节 工程概况 第二节 施工总平面布置 第三节 施工总体布署 第四节 施工测量 第五节 临时用水、电措施第六节 主要工序施工方法 第七节 质量目标、保证体系及措施 第八节 施工进度计划 第九节 工期保证措施 第十节 施工设备及劳动力计划 第十一节 安全措施第十二节 冬雨季施工措施 第十三节 环境保护及文明施工措施 第十四节 四新技术 第一节 工程概况一、编制依据 1、根据设计图纸及相应的招标文件; 2、根据现场踏勘实际情况
3、有关法律规范标准: 《水运工程测量法律规范》、港口工程地质勘察法律规范》、《港口工程地基法律规范》、《砼结构工程施工质量验收法律规范》、砌体工程施工质量验收法律规范》 与本工程相关的设计、监理法律规范及其他相关标准与检验评定标准
(4)国家、交通部、建设部颁布的政策、法律、法规 二、编制大纲根据招标文件的要求,本方案为初步的施工组织方案,主要包括:工程概况、主要工程的施工方法及技术组织措施、施工平面布置、工期进度安排、安全、质量保证措施、环境保护措施等内容

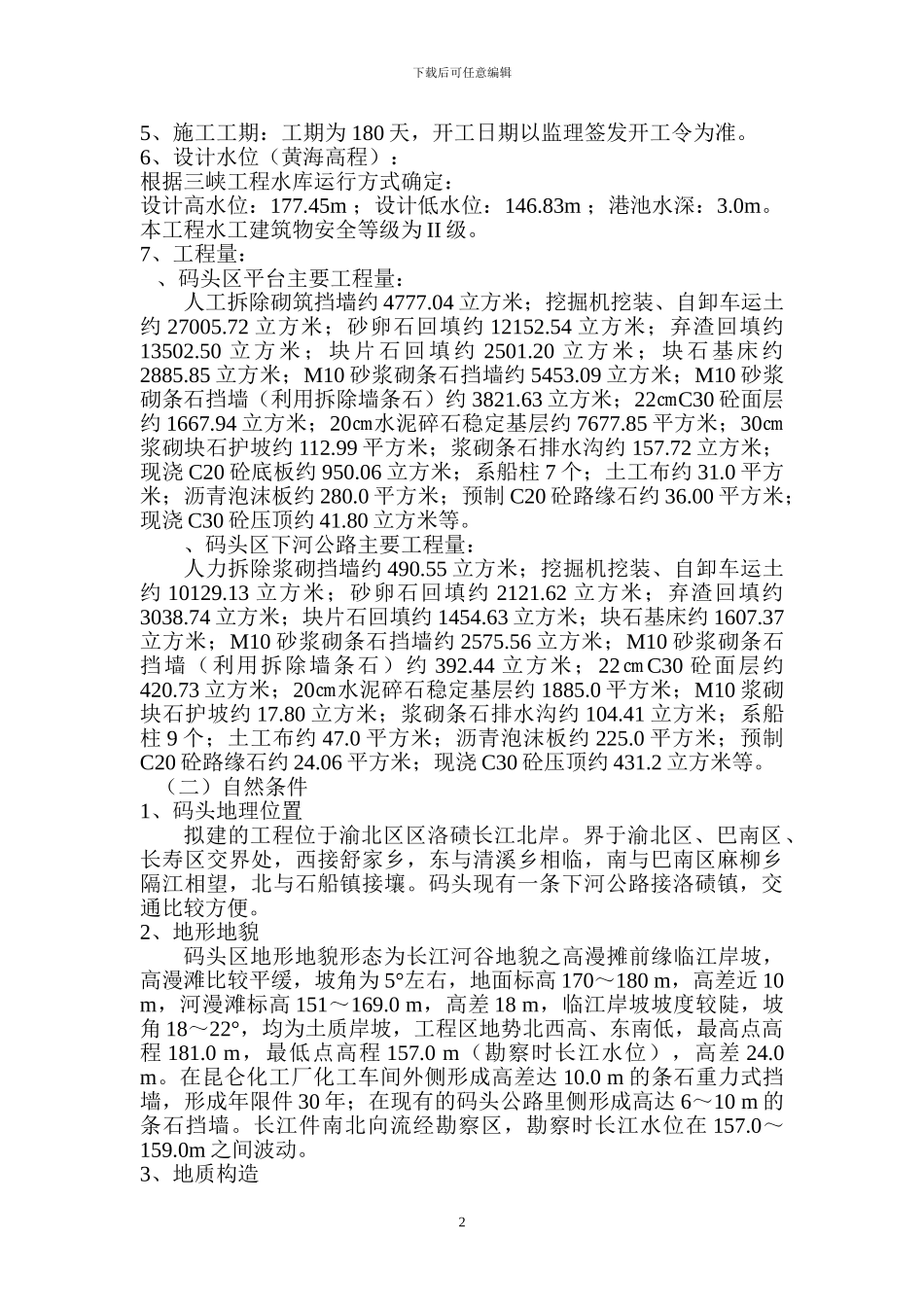

三、工程概况 (一)工程概况 1、工程名称:重庆市渝北区洛碛移民淹没复建码头工程
2、工程地点:重庆市渝北区洛碛镇长江北岸
3、建设规模:500 吨级客货泊位一个,高水位兼顾靠泊 1000 吨级泊位两个
4、工程质量:达到合格标准
1下载后可任意编辑5、施工工期:工期为 180 天,开工日期以监理签发开工令为准
6、设计水位(黄海高程): 根据三峡工程水库运行方式确定: 设计高水位:177
45m ;设计低水位:146
83m ;港池水深:3
本工程水工建筑物安全等级为 II 级
7、工程量: 、码头区平台主要工程量:人工拆除砌筑挡墙约 4777
04 立方米;挖掘机挖装、自卸车运土约 27005
72 立方米;砂卵石回填约 12152

54 立方米;
