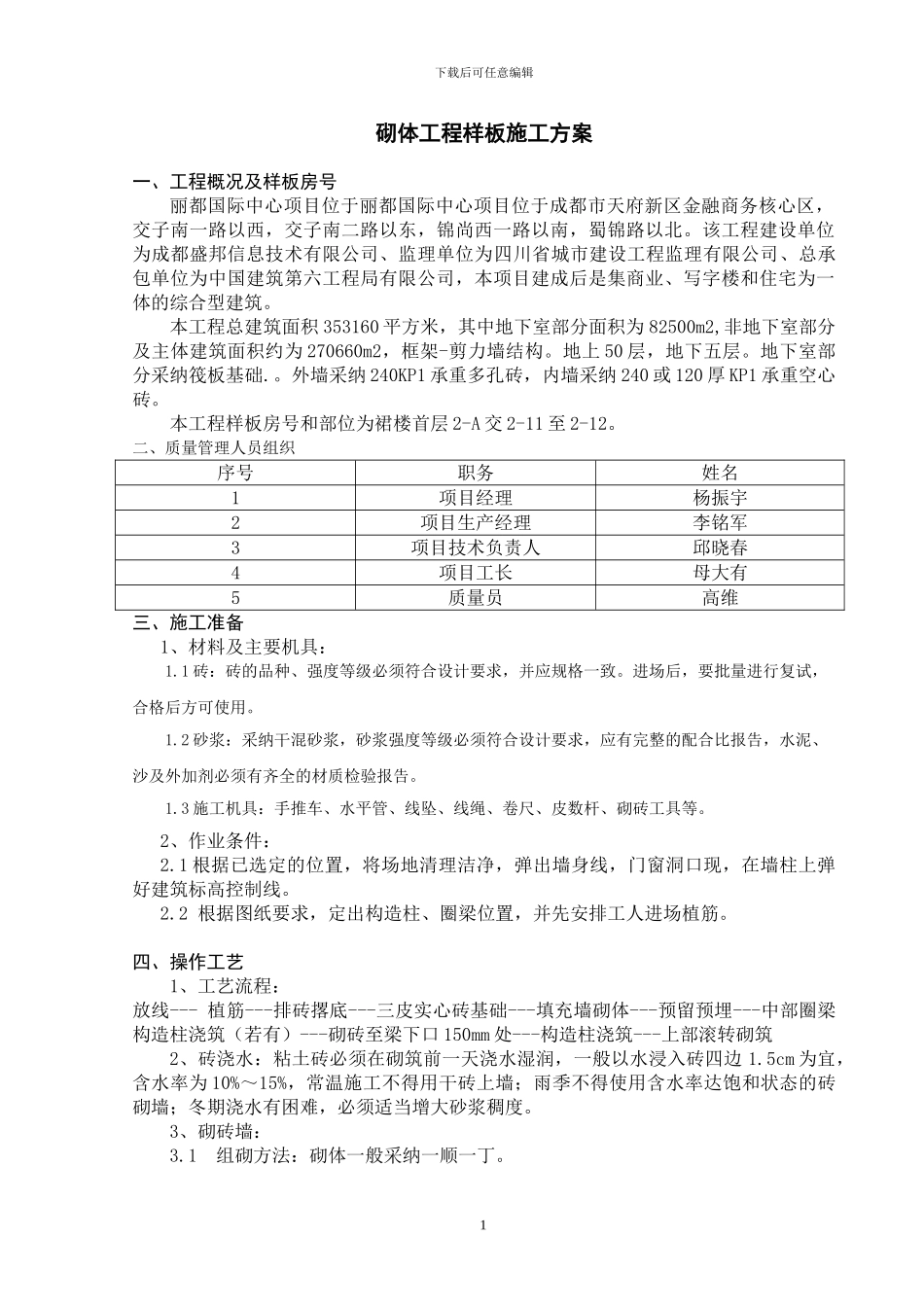

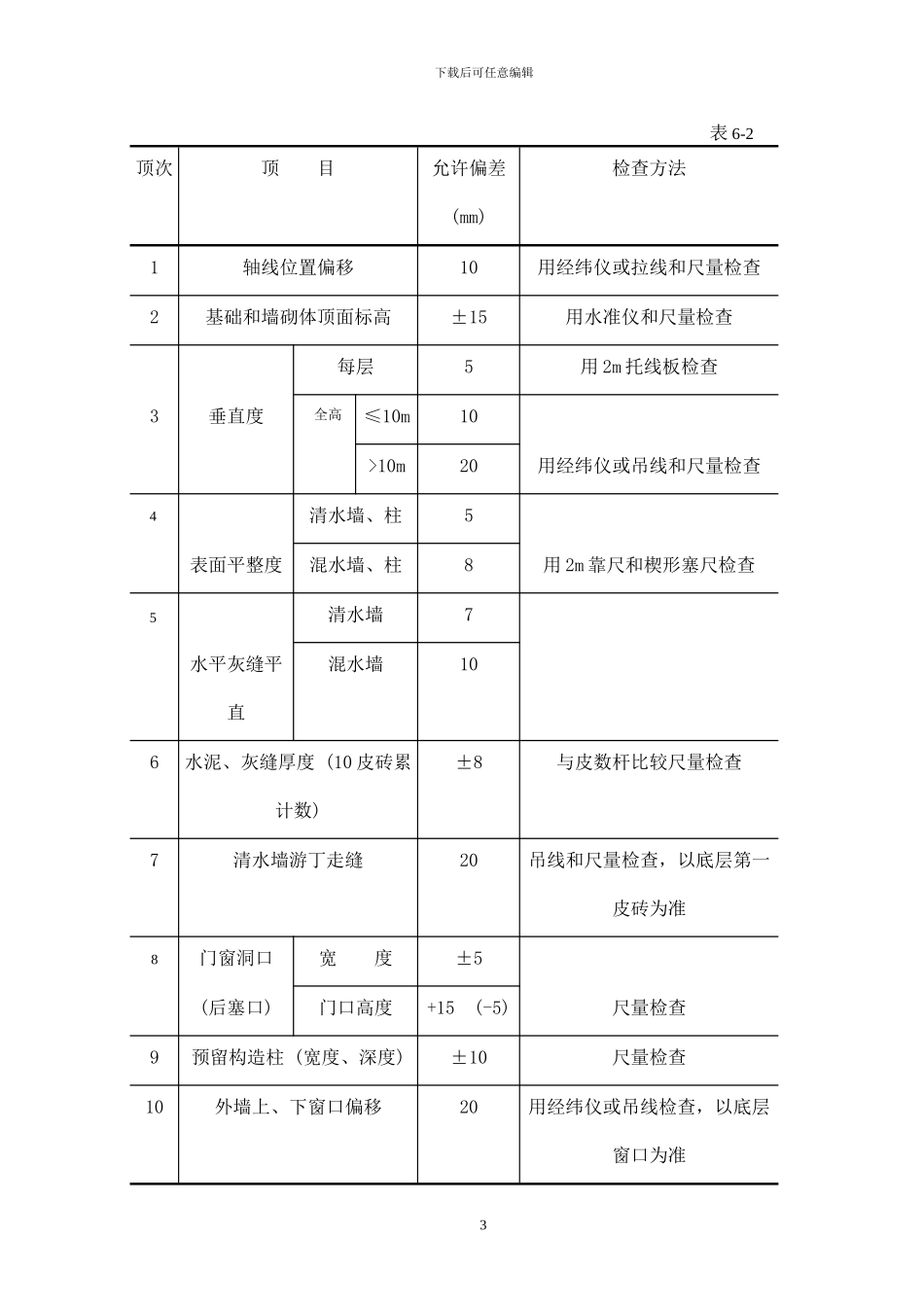

下载后可任意编辑砌体工程样板施工方案一、工程概况及样板房号丽都国际中心项目位于丽都国际中心项目位于成都市天府新区金融商务核心区,交子南一路以西,交子南二路以东,锦尚西一路以南,蜀锦路以北。该工程建设单位为成都盛邦信息技术有限公司、监理单位为四川省城市建设工程监理有限公司、总承包单位为中国建筑第六工程局有限公司,本项目建成后是集商业、写字楼和住宅为一体的综合型建筑。本工程总建筑面积 353160 平方米,其中地下室部分面积为 82500m2,非地下室部分及主体建筑面积约为 270660m2,框架-剪力墙结构。地上 50 层,地下五层。地下室部分采纳筏板基础.。外墙采纳 240KP1 承重多孔砖,内墙采纳 240 或 120 厚 KP1 承重空心砖。本工程样板房号和部位为裙楼首层 2-A 交 2-11 至 2-12。二、质量管理人员组织序号职务姓名1项目经理杨振宇2项目生产经理李铭军3项目技术负责人邱晓春4项目工长母大有5质量员高维三、施工准备 1、材料及主要机具:1.1 砖:砖的品种、强度等级必须符合设计要求,并应规格一致。进场后,要批量进行复试,合格后方可使用。1.2 砂浆:采纳干混砂浆,砂浆强度等级必须符合设计要求,应有完整的配合比报告,水泥、沙及外加剂必须有齐全的材质检验报告。1.3 施工机具:手推车、水平管、线坠、线绳、卷尺、皮数杆、砌砖工具等。2、作业条件:2.1 根据已选定的位置,将场地清理洁净,弹出墙身线,门窗洞口现,在墙柱上弹好建筑标高控制线。2.2 根据图纸要求,定出构造柱、圈梁位置,并先安排工人进场植筋。四、操作工艺1、工艺流程:放线--- 植筋---排砖撂底---三皮实心砖基础---填充墙砌体---预留预埋---中部圈梁构造柱浇筑(若有)---砌砖至梁下口 150mm 处---构造柱浇筑---上部滚转砌筑2、砖浇水:粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖四边 1.5cm 为宜,含水率为 10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度。3、砌砖墙: 3.1 组砌方法:砌体一般采纳一顺一丁。1下载后可任意编辑 3.2 排砖撂底(干摆砖):一般第一层砖撂底时,先排丁砖。根据弹好的门窗洞口位置线,认真核对门垛尺寸,其长度是否符合排砖模数。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其它不明显的部位。 3.3 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠。如有偏差要及时修整。盘...
