】京张城际高铁树木砍伐工程施下载后可任意编辑工组织设计 建设单位: 北京铁路局工程处 工程名称: 京张城际高速铁树木砍伐工程 施工单位: 中财源林宝泰天成建设工程有限公司 编 制 人: 刘 磊 审 核 人: 李长生 编制日期: 2024 年 12 月 24 日 1下载后可任意编辑第一章 编制说明1

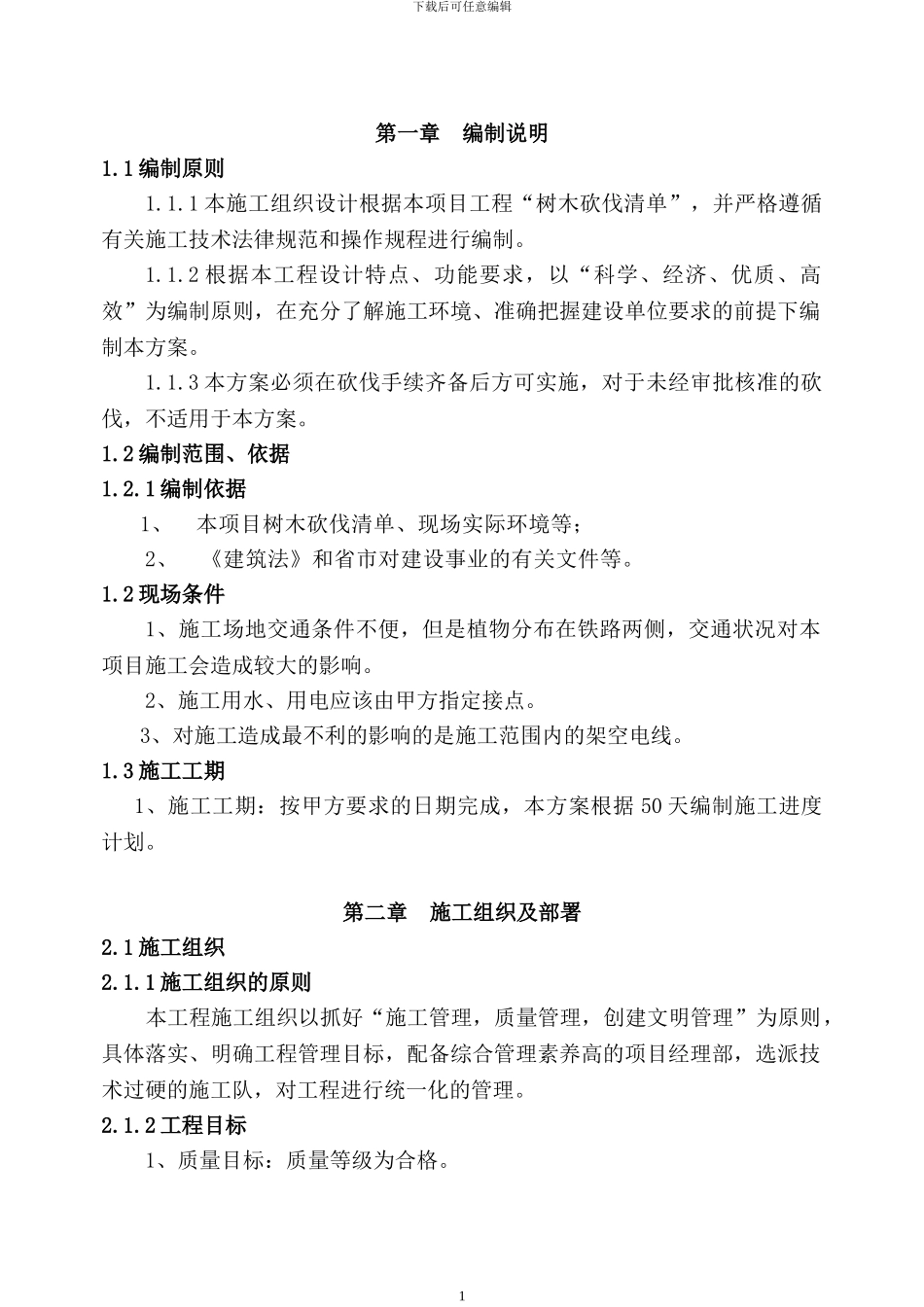

1 编制原则1
1 本施工组织设计根据本项目工程“树木砍伐清单”,并严格遵循有关施工技术法律规范和操作规程进行编制
2 根据本工程设计特点、功能要求,以“科学、经济、优质、高效”为编制原则,在充分了解施工环境、准确把握建设单位要求的前提下编制本方案
3 本方案必须在砍伐手续齐备后方可实施,对于未经审批核准的砍伐,不适用于本方案
2 编制范围、依据1
1 编制依据1、 本项目树木砍伐清单、现场实际环境等;2、 《建筑法》和省市对建设事业的有关文件等
2 现场条件1、施工场地交通条件不便,但是植物分布在铁路两侧,交通状况对本项目施工会造成较大的影响
2、施工用水、用电应该由甲方指定接点
3、对施工造成最不利的影响的是施工范围内的架空电线
3 施工工期1、施工工期:按甲方要求的日期完成,本方案根据 50 天编制施工进度计划
第二章 施工组织及部署2
1 施工组织2
1 施工组织的原则 本工程施工组织以抓好“施工管理,质量管理,创建文明管理”为原则,具体落实、明确工程管理目标,配备综合管理素养高的项目经理部,选派技术过硬的施工队,对工程进行统一化的管理
2 工程目标 1、质量目标:质量等级为合格
2下载后可任意编辑 2、工期目标:工期严格控制在 50 天内,确保完成承包工程内容
3、安全目标:安全达标施工场地,重大伤亡
