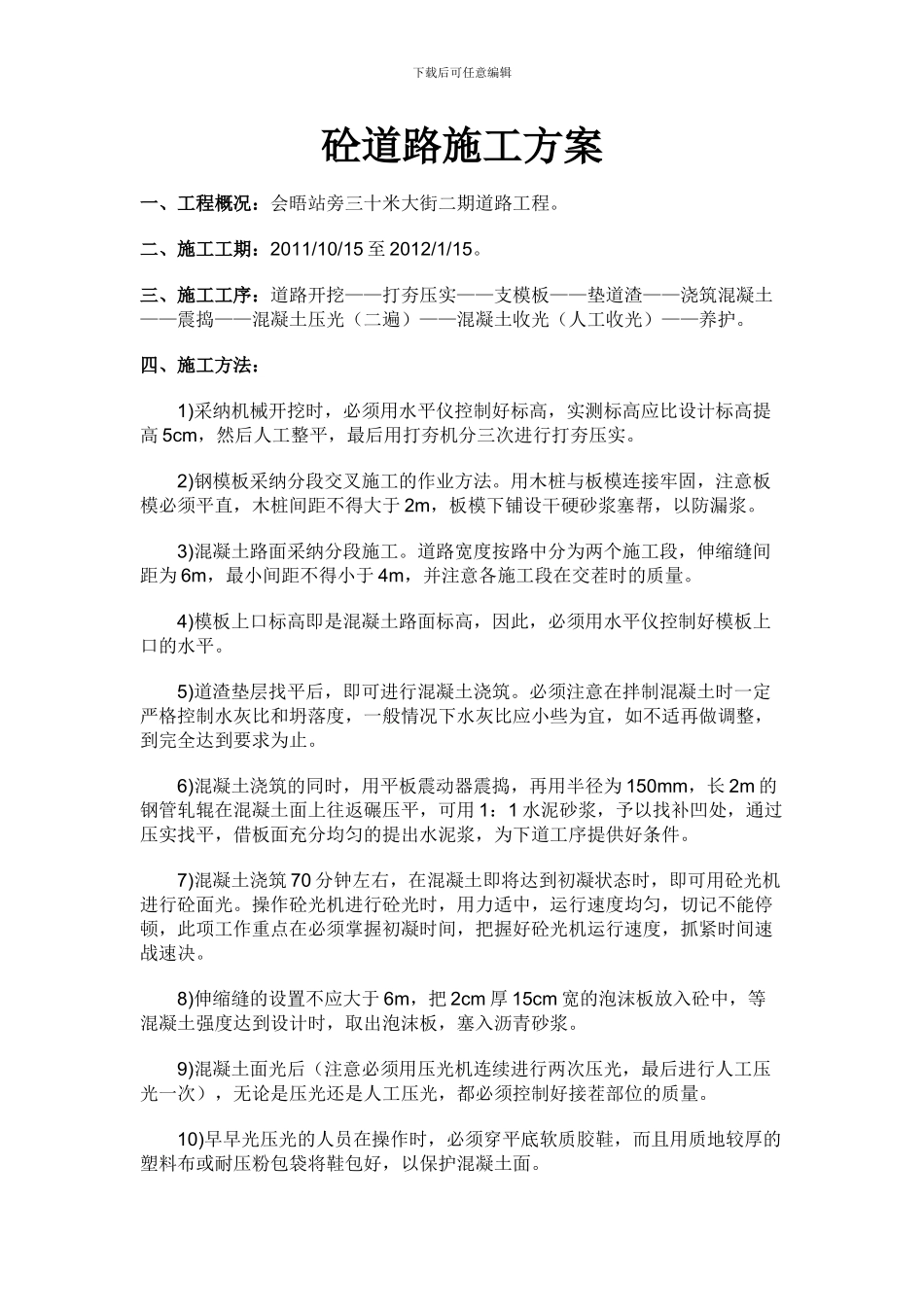

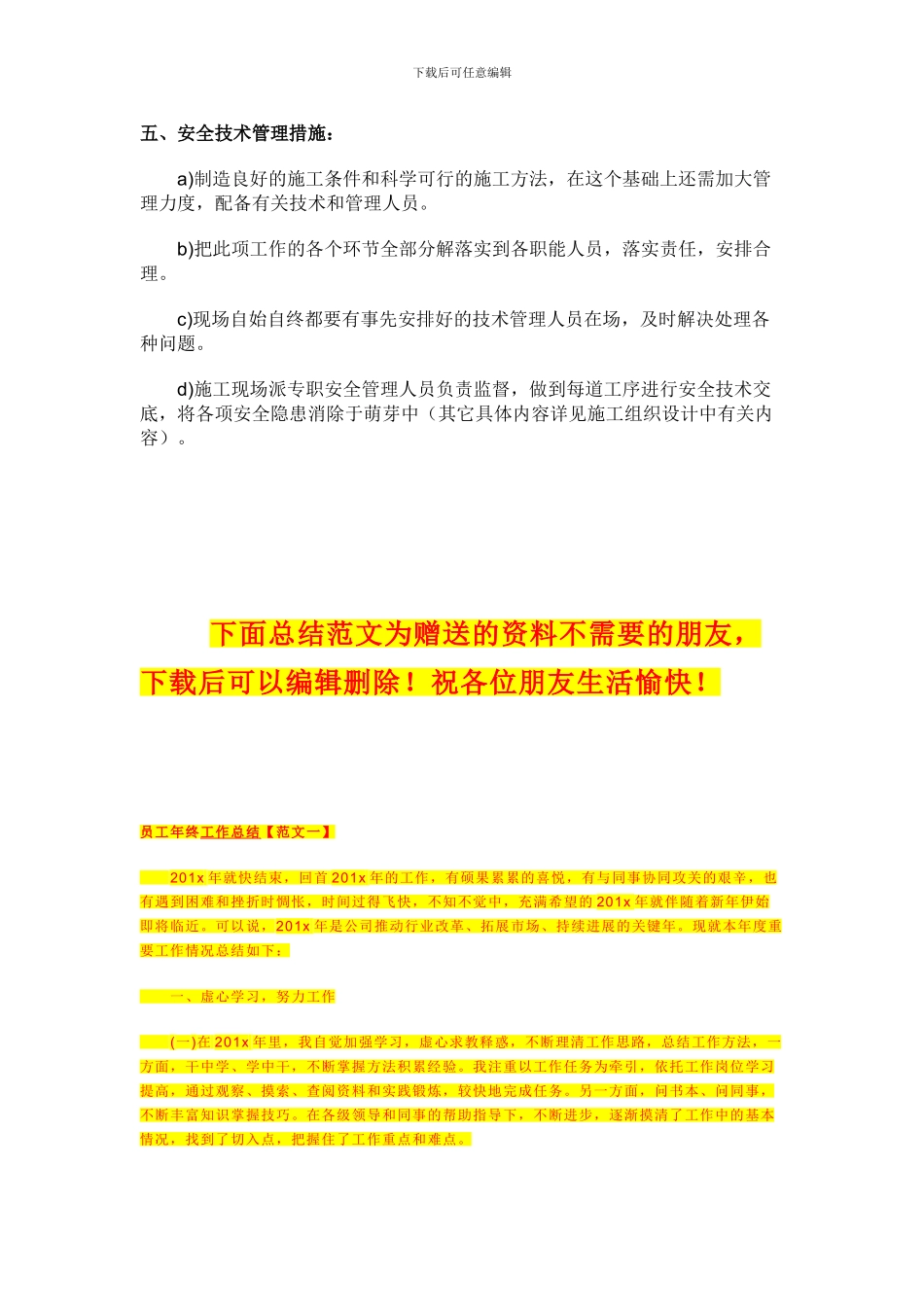

下载后可任意编辑砼道路施工方案一、工程概况:会晤站旁三十米大街二期道路工程。二、施工工期:2011/10/15 至 2012/1/15。三、施工工序:道路开挖——打夯压实——支模板——垫道渣——浇筑混凝土——震捣——混凝土压光(二遍)——混凝土收光(人工收光)——养护。四、施工方法: 1)采纳机械开挖时,必须用水平仪控制好标高,实测标高应比设计标高提高 5cm,然后人工整平,最后用打夯机分三次进行打夯压实。 2)钢模板采纳分段交叉施工的作业方法。用木桩与板模连接牢固,注意板模必须平直,木桩间距不得大于 2m,板模下铺设干硬砂浆塞帮,以防漏浆。 3)混凝土路面采纳分段施工。道路宽度按路中分为两个施工段,伸缩缝间距为 6m,最小间距不得小于 4m,并注意各施工段在交茬时的质量。 4)模板上口标高即是混凝土路面标高,因此,必须用水平仪控制好模板上口的水平。 5)道渣垫层找平后,即可进行混凝土浇筑。必须注意在拌制混凝土时一定严格控制水灰比和坍落度,一般情况下水灰比应小些为宜,如不适再做调整,到完全达到要求为止。 6)混凝土浇筑的同时,用平板震动器震捣,再用半径为 150mm,长 2m 的钢管轧辊在混凝土面上往返碾压平,可用 1:1 水泥砂浆,予以找补凹处,通过压实找平,借板面充分均匀的提出水泥浆,为下道工序提供好条件。 7)混凝土浇筑 70 分钟左右,在混凝土即将达到初凝状态时,即可用砼光机进行砼面光。操作砼光机进行砼光时,用力适中,运行速度均匀,切记不能停顿,此项工作重点在必须掌握初凝时间,把握好砼光机运行速度,抓紧时间速战速决。 8)伸缩缝的设置不应大于 6m,把 2cm 厚 15cm 宽的泡沫板放入砼中,等混凝土强度达到设计时,取出泡沫板,塞入沥青砂浆。 9)混凝土面光后(注意必须用压光机连续进行两次压光,最后进行人工压光一次),无论是压光还是人工压光,都必须控制好接茬部位的质量。 10)早早光压光的人员在操作时,必须穿平底软质胶鞋,而且用质地较厚的塑料布或耐压粉包袋将鞋包好,以保护混凝土面。下载后可任意编辑五、安全技术管理措施: a)制造良好的施工条件和科学可行的施工方法,在这个基础上还需加大管理力度,配备有关技术和管理人员。 b)把此项工作的各个环节全部分解落实到各职能人员,落实责任,安排合理。 c)现场自始自终都要有事先安排好的技术管理人员在场,及时解决处理各种问题。 d)施工现场派专职安全管理人员负责监督,做到每道工序进行安全技术交...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砼道路施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
