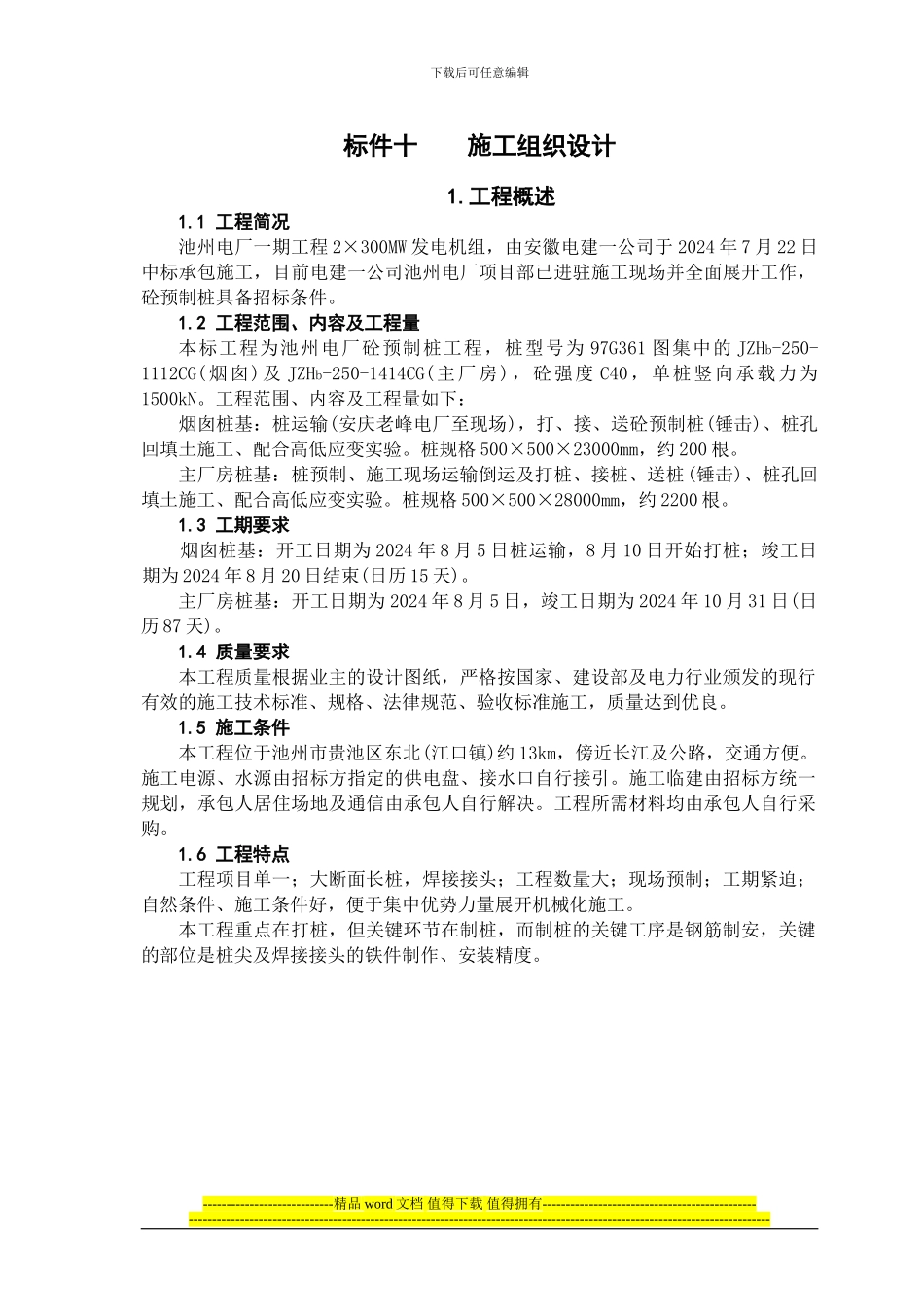

下载后可任意编辑标件十 施工组织设计1.工程概述1.1 工程简况池州电厂一期工程 2×300MW 发电机组,由安徽电建一公司于 2024 年 7 月 22 日中标承包施工,目前电建一公司池州电厂项目部已进驻施工现场并全面展开工作,砼预制桩具备招标条件。1.2 工程范围、内容及工程量本标工程为池州电厂砼预制桩工程,桩型号为 97G361 图集中的 JZHb-250-1112CG(烟囱)及 JZHb-250-1414CG(主厂房),砼强度 C40,单桩竖向承载力为1500kN。工程范围、内容及工程量如下:烟囱桩基:桩运输(安庆老峰电厂至现场),打、接、送砼预制桩(锤击)、桩孔回填土施工、配合高低应变实验。桩规格 500×500×23000mm,约 200 根。主厂房桩基:桩预制、施工现场运输倒运及打桩、接桩、送桩(锤击)、桩孔回填土施工、配合高低应变实验。桩规格 500×500×28000mm,约 2200 根。1.3 工期要求烟囱桩基:开工日期为 2024 年 8 月 5 日桩运输,8 月 10 日开始打桩;竣工日期为 2024 年 8 月 20 日结束(日历 15 天)。主厂房桩基:开工日期为 2024 年 8 月 5 日,竣工日期为 2024 年 10 月 31 日(日历 87 天)。1.4 质量要求本工程质量根据业主的设计图纸,严格按国家、建设部及电力行业颁发的现行有效的施工技术标准、规格、法律规范、验收标准施工,质量达到优良。1.5 施工条件本工程位于池州市贵池区东北(江口镇)约 13km,傍近长江及公路,交通方便。施工电源、水源由招标方指定的供电盘、接水口自行接引。施工临建由招标方统一规划,承包人居住场地及通信由承包人自行解决。工程所需材料均由承包人自行采购。1.6 工程特点工程项目单一;大断面长桩,焊接接头;工程数量大;现场预制;工期紧迫;自然条件、施工条件好,便于集中优势力量展开机械化施工。本工程重点在打桩,但关键环节在制桩,而制桩的关键工序是钢筋制安,关键的部位是桩尖及焊接接头的铁件制作、安装精度。----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2.现场组织机构及主要人员、施工技术力量配置2.1 现场组织管理机构我单位高度重视本项工程,中标后,将其列为今年度重点在建工程之重,实行项目法管理,组建以黄德富、蒋玉明(一级...
