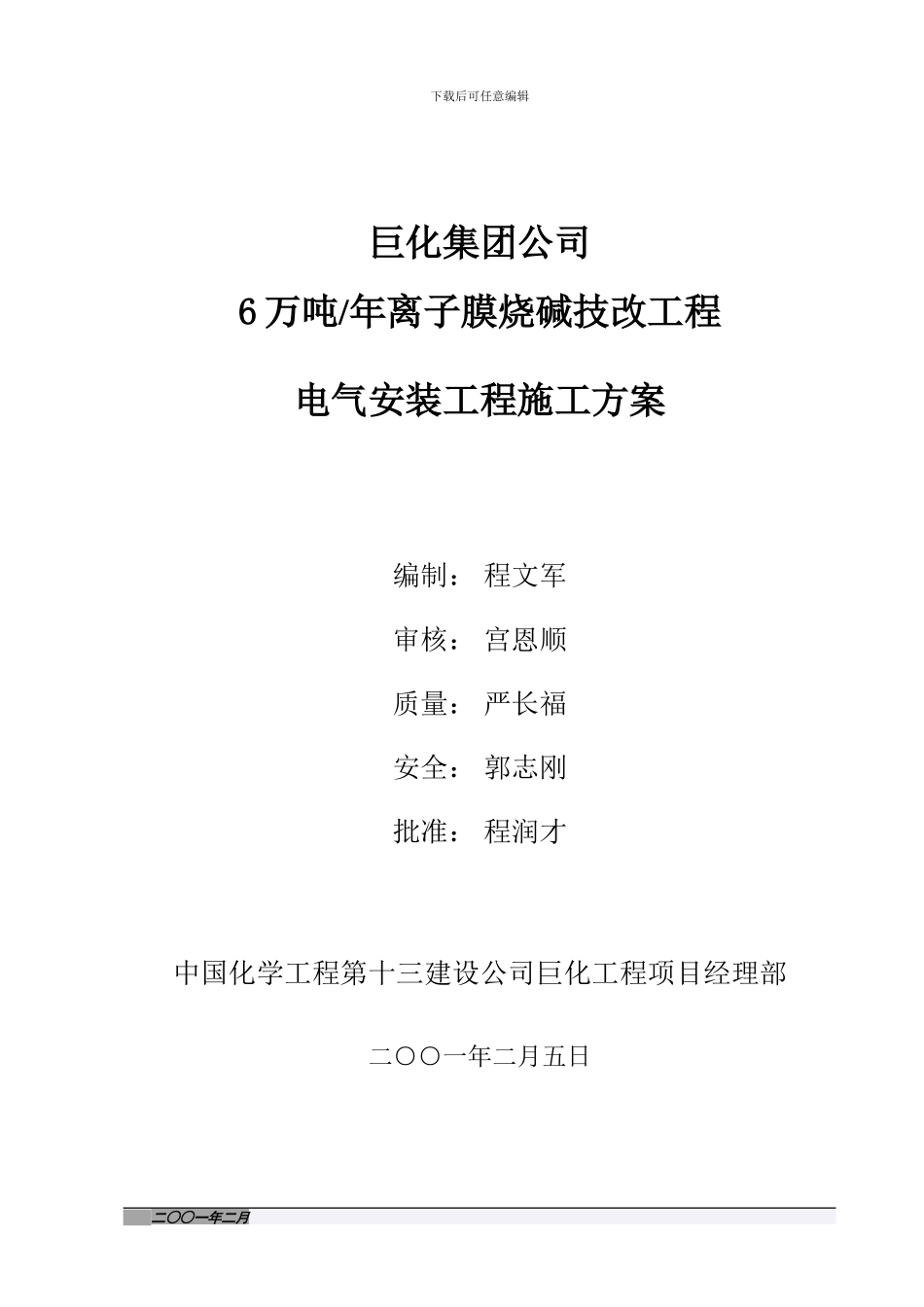

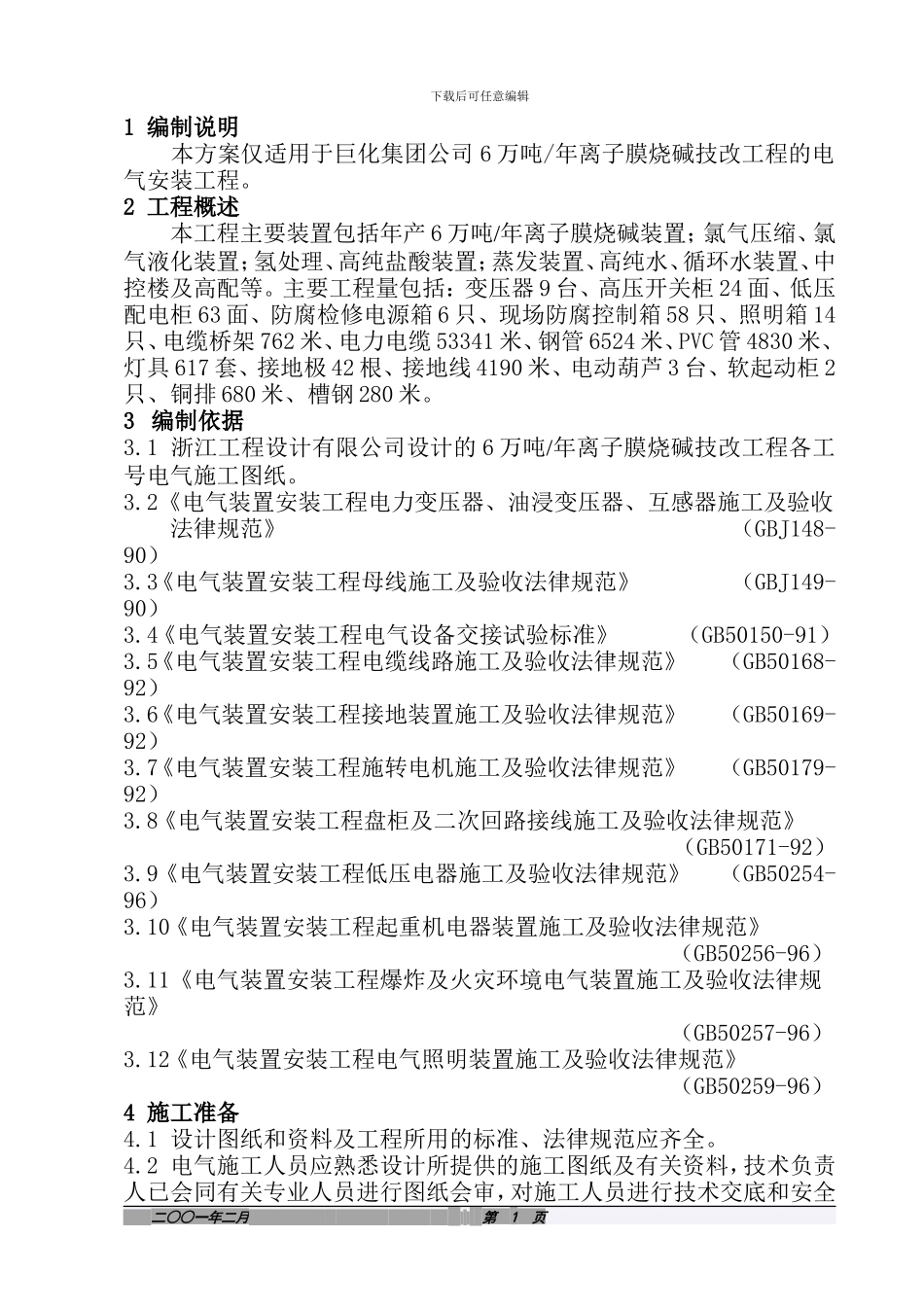

下载后可任意编辑巨化集团公司6 万吨/年离子膜烧碱技改工程电气安装工程施工方案编制: 程文军审核: 宫恩顺 质量: 严长福安全: 郭志刚批准: 程润才中国化学工程第十三建设公司巨化工程项目经理部二○○一年二月五日 二○○一年二月 下载后可任意编辑目 录1 编制说明………………………………………………………………12 工程概述………………………………………………………………13 编制依据………………………………………………………………14 施工准备………………………………………………………………15 电气设备、电缆(电线)及照明材料的质量检查…………………26 施工及技术要求……………………………………………………27 安全技术措施…………………………………………………………108 质量控制点……………………………………………………………11 二○○一年二月 下载后可任意编辑1 编制说明 本方案仅适用于巨化集团公司 6 万吨/年离子膜烧碱技改工程的电气安装工程。2 工程概述本工程主要装置包括年产 6 万吨/年离子膜烧碱装置;氯气压缩、氯气液化装置;氢处理、高纯盐酸装置;蒸发装置、高纯水、循环水装置、中控楼及高配等。主要工程量包括:变压器 9 台、高压开关柜 24 面、低压配电柜 63 面、防腐检修电源箱 6 只、现场防腐控制箱 58 只、照明箱 14只、电缆桥架 762 米、电力电缆 53341 米、钢管 6524 米、PVC 管 4830 米、灯具 617 套、接地极 42 根、接地线 4190 米、电动葫芦 3 台、软起动柜 2只、铜排 680 米、槽钢 280 米。3 编制依据3.1 浙江工程设计有限公司设计的 6 万吨/年离子膜烧碱技改工程各工号电气施工图纸。3.2《电气装置安装工程电力变压器、油浸变压器、互感器施工及验收 法律规范》 (GBJ148-90)3.3《电气装置安装工程母线施工及验收法律规范》 (GBJ149-90)3.4《电气装置安装工程电气设备交接试验标准》 (GB50150-91)3.5《电气装置安装工程电缆线路施工及验收法律规范》 (GB50168-92)3.6《电气装置安装工程接地装置施工及验收法律规范》 (GB50169-92)3.7《电气装置安装工程施转电机施工及验收法律规范》 (GB50179-92)3.8《电气装置安装工程盘柜及二次回路接线施工及验收法律规范》 (GB50171-92)3.9《电气装置安装工程低压电器施工及验收法律规范》 (GB50254-96)3.10《电气装置安装工程起重机电器装置施工及...
