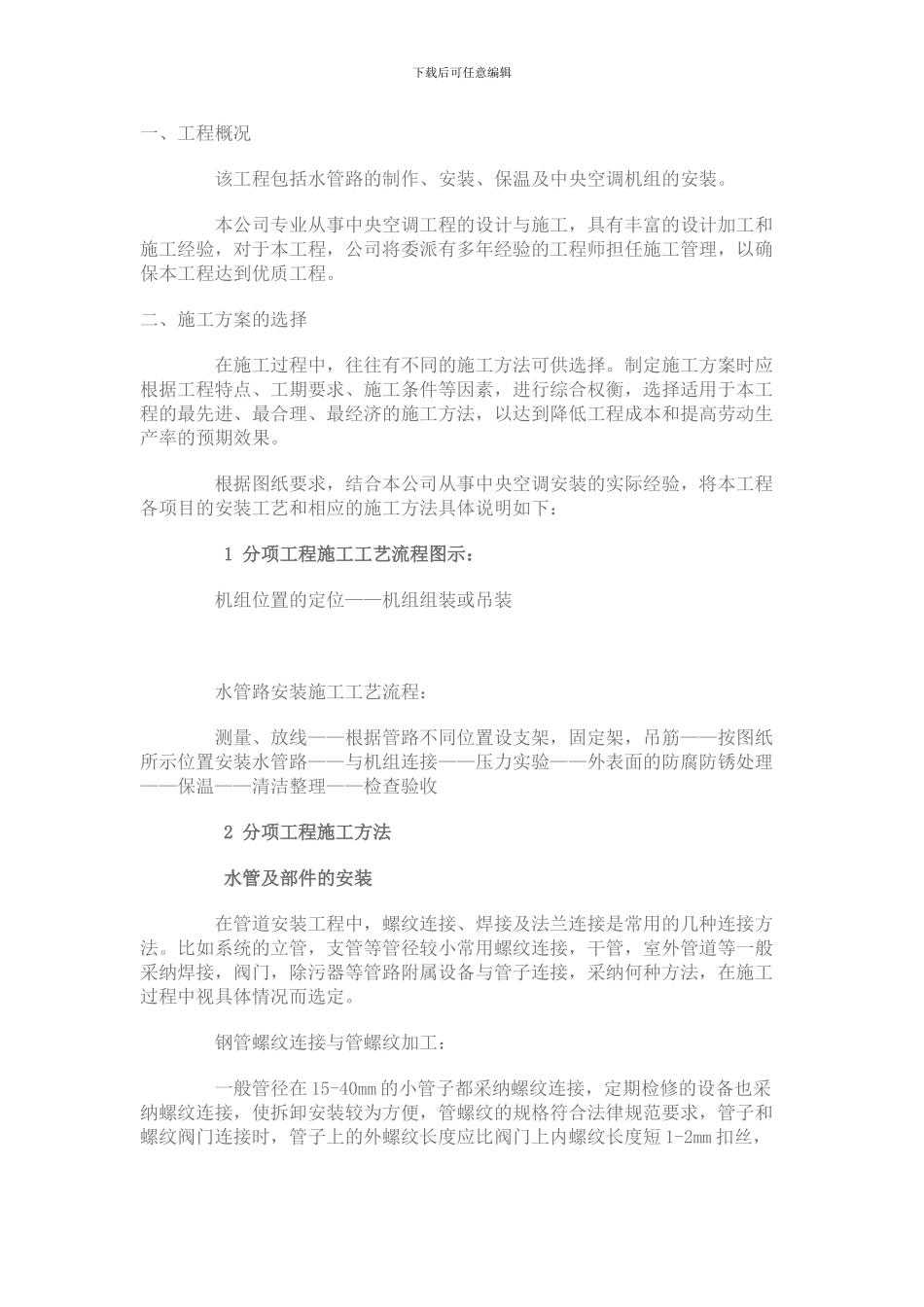

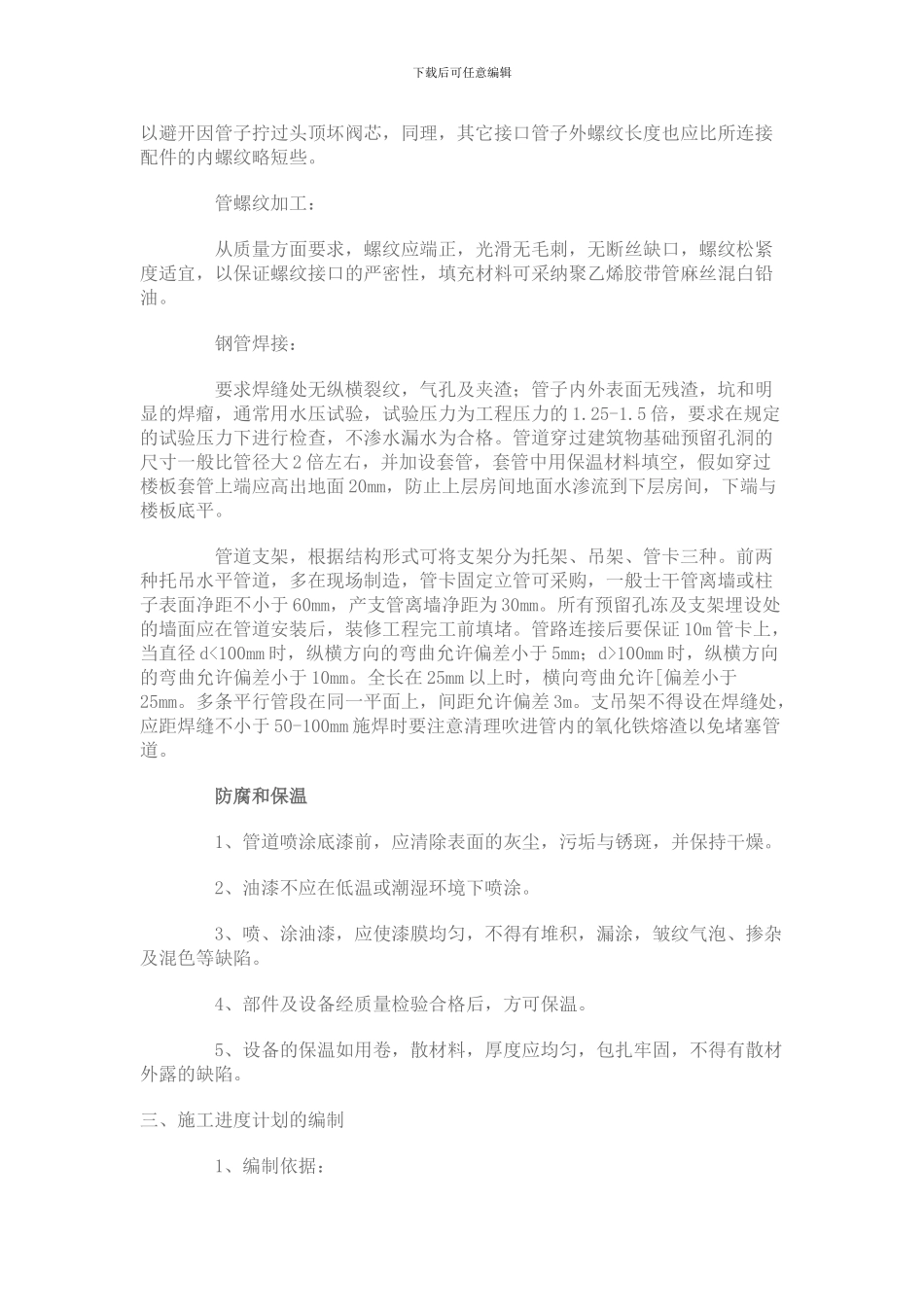

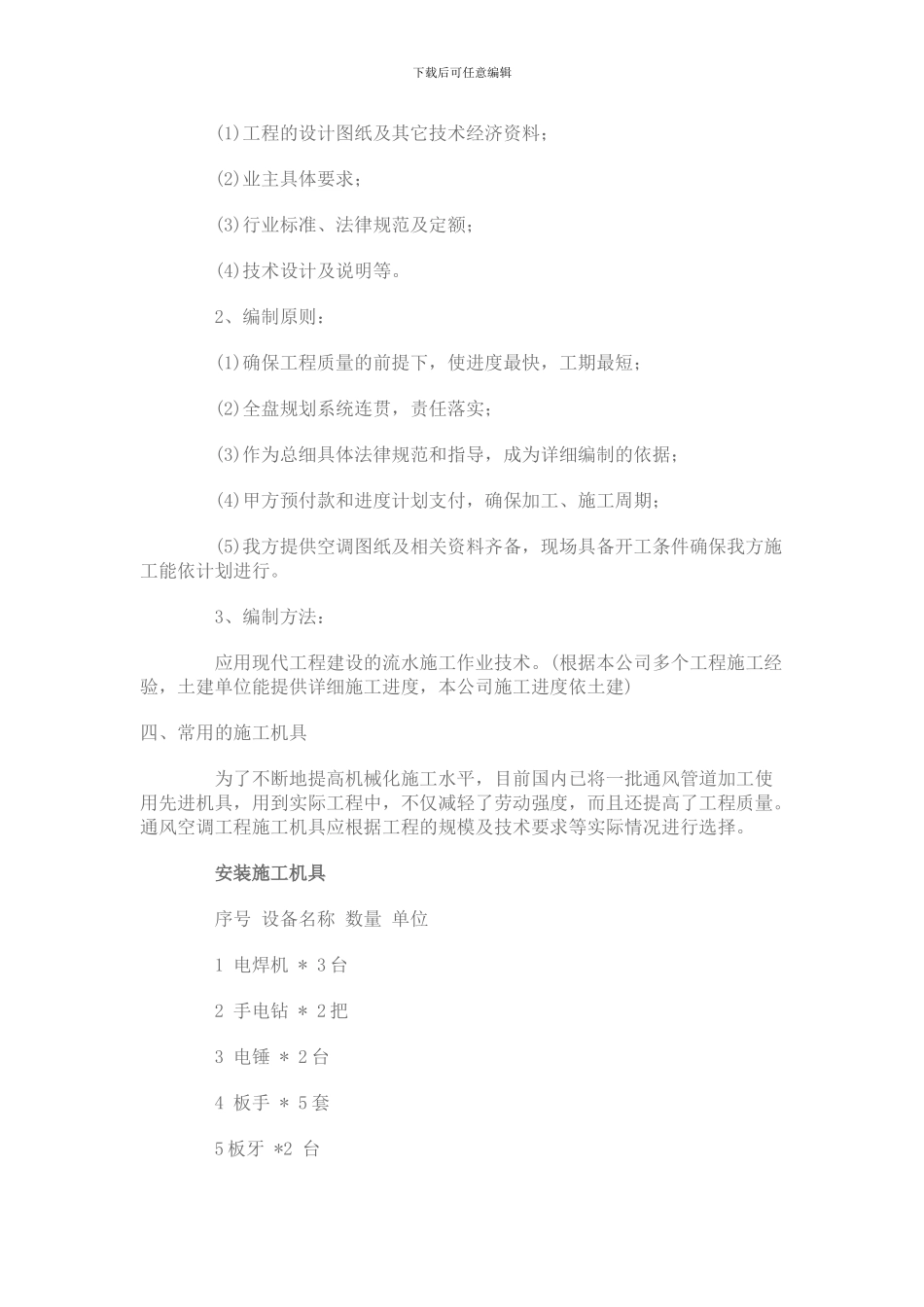

下载后可任意编辑一、工程概况 该工程包括水管路的制作、安装、保温及中央空调机组的安装。 本公司专业从事中央空调工程的设计与施工,具有丰富的设计加工和施工经验,对于本工程,公司将委派有多年经验的工程师担任施工管理,以确保本工程达到优质工程。二、施工方案的选择 在施工过程中,往往有不同的施工方法可供选择。制定施工方案时应根据工程特点、工期要求、施工条件等因素,进行综合权衡,选择适用于本工程的最先进、最合理、最经济的施工方法,以达到降低工程成本和提高劳动生产率的预期效果。 根据图纸要求,结合本公司从事中央空调安装的实际经验,将本工程各项目的安装工艺和相应的施工方法具体说明如下: 1 分项工程施工工艺流程图示: 机组位置的定位——机组组装或吊装 水管路安装施工工艺流程: 测量、放线——根据管路不同位置设支架,固定架,吊筋——按图纸所示位置安装水管路——与机组连接——压力实验——外表面的防腐防锈处理——保温——清洁整理——检查验收 2 分项工程施工方法 水管及部件的安装 在管道安装工程中,螺纹连接、焊接及法兰连接是常用的几种连接方法。比如系统的立管,支管等管径较小常用螺纹连接,干管,室外管道等一般采纳焊接,阀门,除污器等管路附属设备与管子连接,采纳何种方法,在施工过程中视具体情况而选定。 钢管螺纹连接与管螺纹加工: 一般管径在 15-40mm 的小管子都采纳螺纹连接,定期检修的设备也采纳螺纹连接,使拆卸安装较为方便,管螺纹的规格符合法律规范要求,管子和螺纹阀门连接时,管子上的外螺纹长度应比阀门上内螺纹长度短 1-2mm 扣丝,下载后可任意编辑以避开因管子拧过头顶坏阀芯,同理,其它接口管子外螺纹长度也应比所连接配件的内螺纹略短些。 管螺纹加工: 从质量方面要求,螺纹应端正,光滑无毛刺,无断丝缺口,螺纹松紧度适宜,以保证螺纹接口的严密性,填充材料可采纳聚乙烯胶带管麻丝混白铅油。 钢管焊接: 要求焊缝处无纵横裂纹,气孔及夹渣;管子内外表面无残渣,坑和明显的焊瘤,通常用水压试验,试验压力为工程压力的 1.25-1.5 倍,要求在规定的试验压力下进行检查,不渗水漏水为合格。管道穿过建筑物基础预留孔洞的尺寸一般比管径大 2 倍左右,并加设套管,套管中用保温材料填空,假如穿过楼板套管上端应高出地面 20mm,防止上层房间地面水渗流到下层房间,下端与楼板底平。 管道支架,根据结构形式可将支架分为托架、吊架、管卡三种...
