下载后可任意编辑施工进度计划一、施工工期计划开工日期:2024 年 10 月 28 日计划竣工日期:2024 年 12 月 30 日总日历天数: 64 天
二、施工总体安排序号节点工程计 划天 数起止时间1设计院规划及平面布置效果图完成8 天2钢结构加工厂,结构图纸完成7 天3基础完工15 天2024
28~2024
124钢结构主体完工21 天2024
13~2024
35竣工验收27 天2024
4~2024
30施工顺序计划安排如下:施工准备→测量放线→土方开挖及基坑支护→凿桩→基槽验收→垫层→钢结构主体→屋面工程→门窗框安装→室内外粉刷→楼地面→门窗安装→饰面工程→总体配套

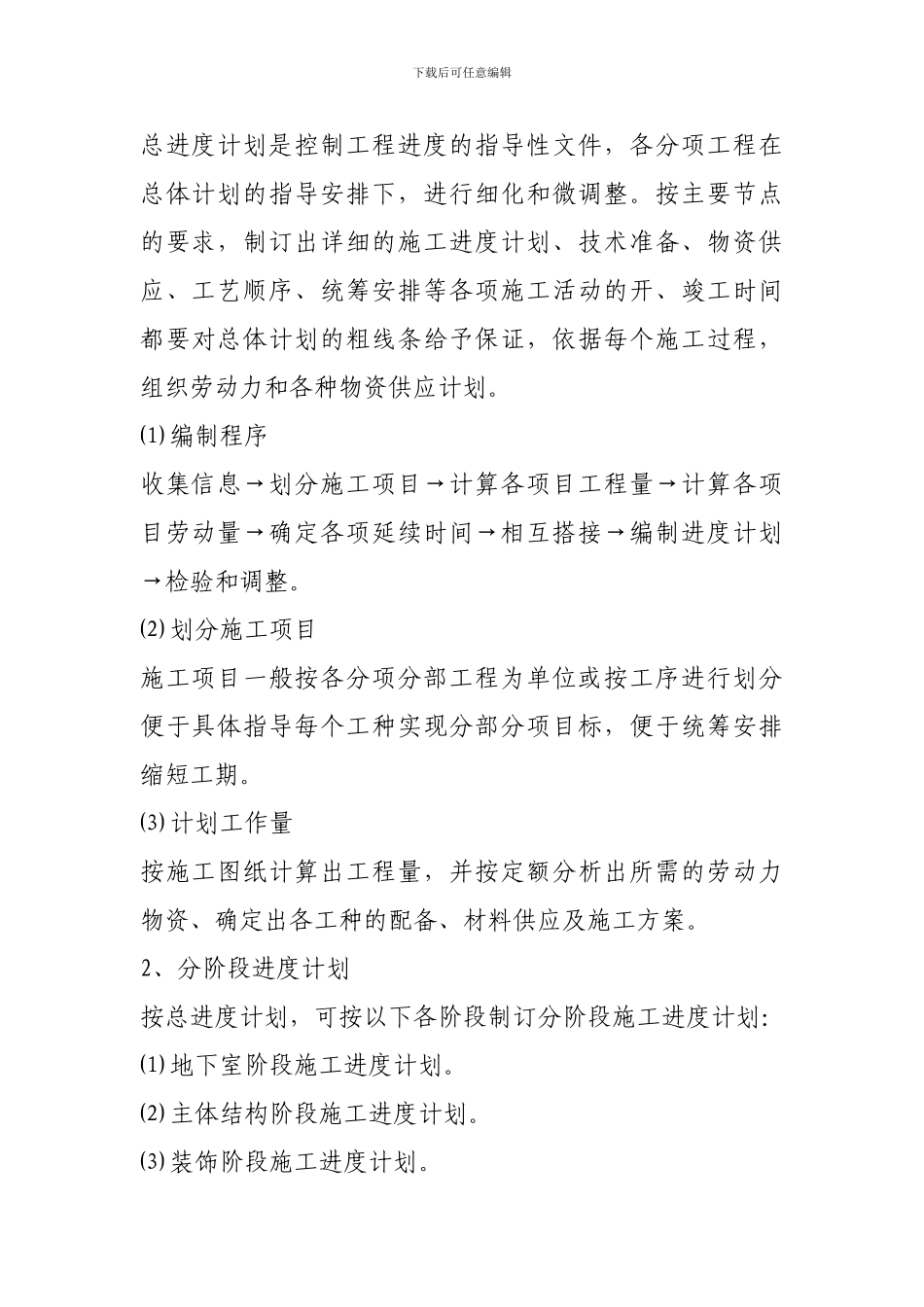

施工进度计划1、计划编制下载后可任意编辑总进度计划是控制工程进度的指导性文件,各分项工程在总体计划的指导安排下,进行细化和微调整
按主要节点的要求,制订出详细的施工进度计划、技术准备、物资供应、工艺顺序、统筹安排等各项施工活动的开、竣工时间都要对总体计划的粗线条给予保证,依据每个施工过程,组织劳动力和各种物资供应计划
⑴ 编制程序收集信息→划分施工项目→计算各项目工程量→计算各项目劳动量→确定各项延续时间→相互搭接→编制进度计划→检验和调整
⑵ 划分施工项目施工项目一般按各分项分部工程为单位或按工序进行划分便于具体指导每个工种实现分部分项目标,便于统筹安排缩短工期
⑶ 计划工作量按施工图纸计算出工程量,并按定额分析出所需的劳动力物资、确定出各工种的配备、材料供应及施工方案
2、分阶段进度计划按总进度计划,可按以下各阶段制订分阶段施工进度计划:⑴ 地下室阶段施工进度计划
⑵ 主体结构阶段施工进度计划
⑶ 装饰阶段施工进度计划

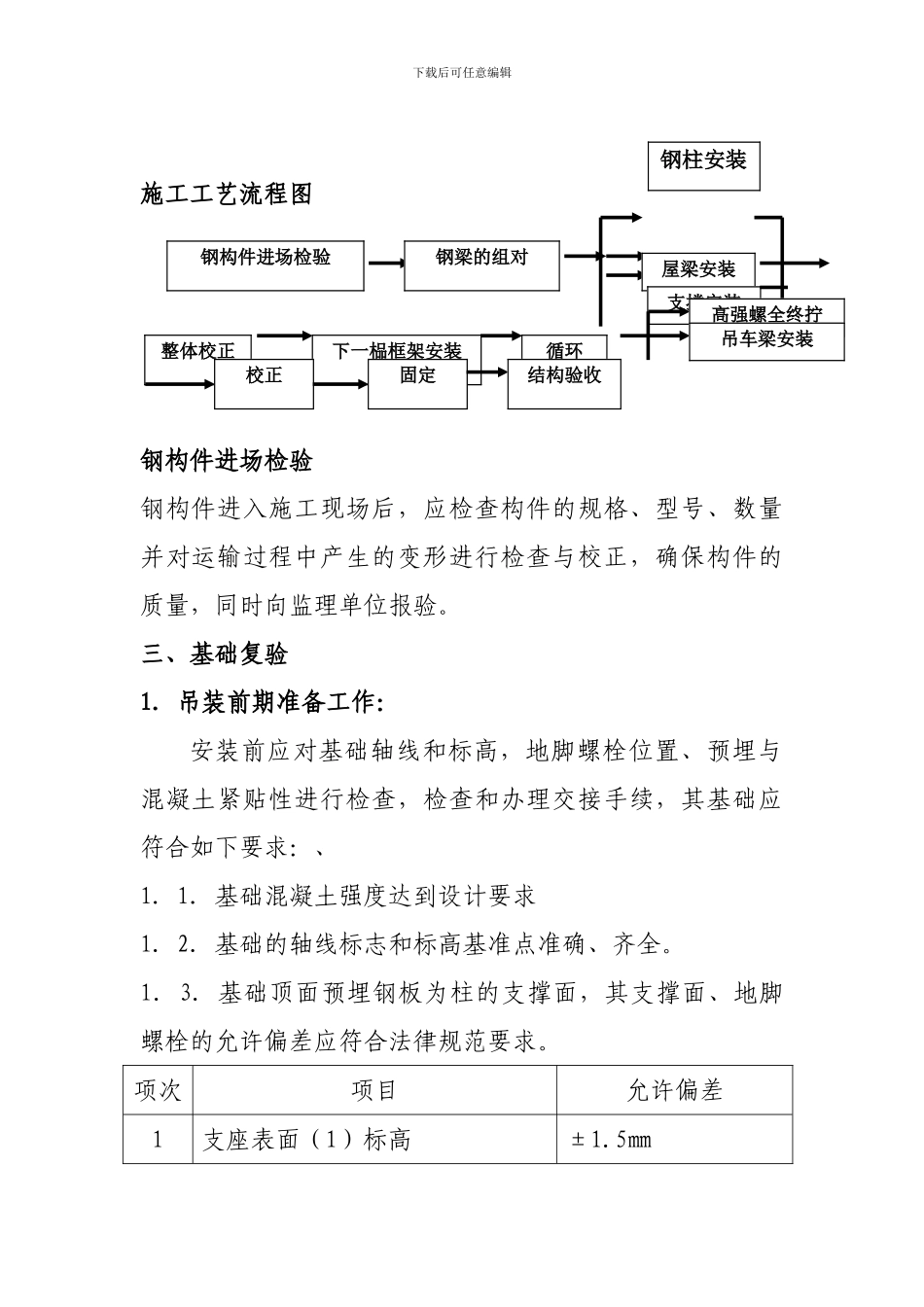

下载后可任意编辑施工工艺流程图钢构件进场检验钢构件进入施工现场后,应检查构件的规格、型号、数量并对运输过程中产生的变形进行检查与校正,确保
