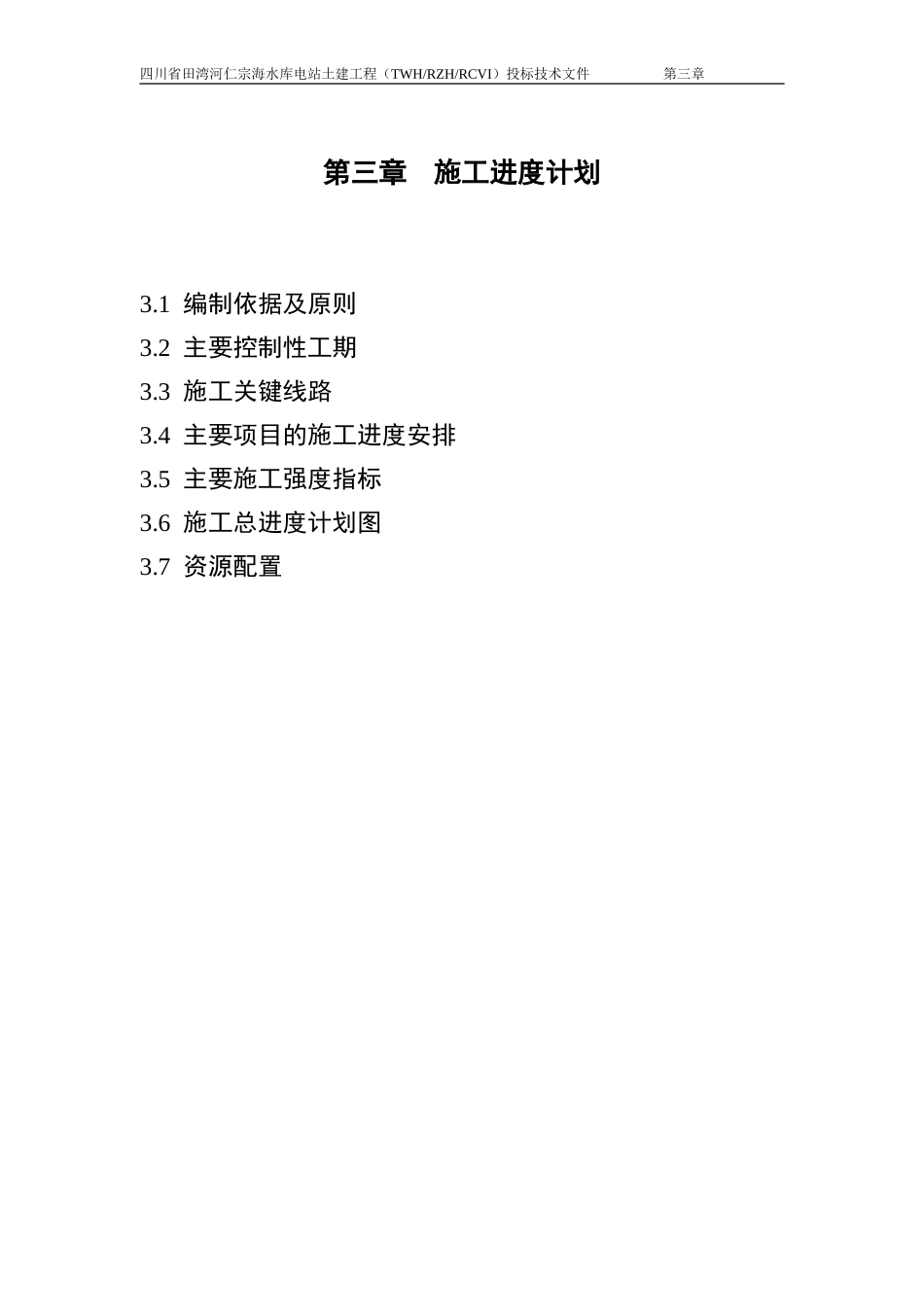

四川省田湾河仁宗海水库电站土建工程(TWH/RZH/RCVI)投标技术文件 第三章第三章施工进度计划3
1 编制依据及原则3
2 主要控制性工期3
3 施工关键线路3
4 主要项目的施工进度安排3
5 主要施工强度指标3
6 施工总进度计划图3
7 资源配置下载后可任意编辑第三章 施工进度计划3
1 编制依据及原则3
1 编制依据(1)合同工期;(2)合同提供的施工条件;(3)合同中的有关规定;(4)本局的施工经验和管理水平
2 编制原则(1)根据合同有关规定安排施工程序,在保证工期的同时确保施工质量和施工安全;(2)以地下厂房工程为重点,统筹安排施工程序及进度,在确保关键线路节点工期及合同工期目标如期实现的同时,求得项目进度整体协调
(3)紧紧围绕施工关键线路组织施工,在确保地下厂房施工的同时,组织好多工作面、多工序的平行交叉作业,提高工作面的利用效率,节约直线工期
(4)采纳先进的机械化施工技术方案,提高工程质量,提高生产效率,确保项目施工优质、高速顺利完成
(5)采纳适中的施工强度指标安排工期,对施工中的不可预见因素留有充足的回旋余地
(6)地下洞室开挖时,支护紧跟开挖面
对于不良地质洞段,实行“分层分段、短进尺、弱爆破、强支护、勤量测、早封闭”的施工方法
(7)在确保施工进度的同时,注意均衡生产和文明施工,力求资源的合理配置
3-1下载后可任意编辑3

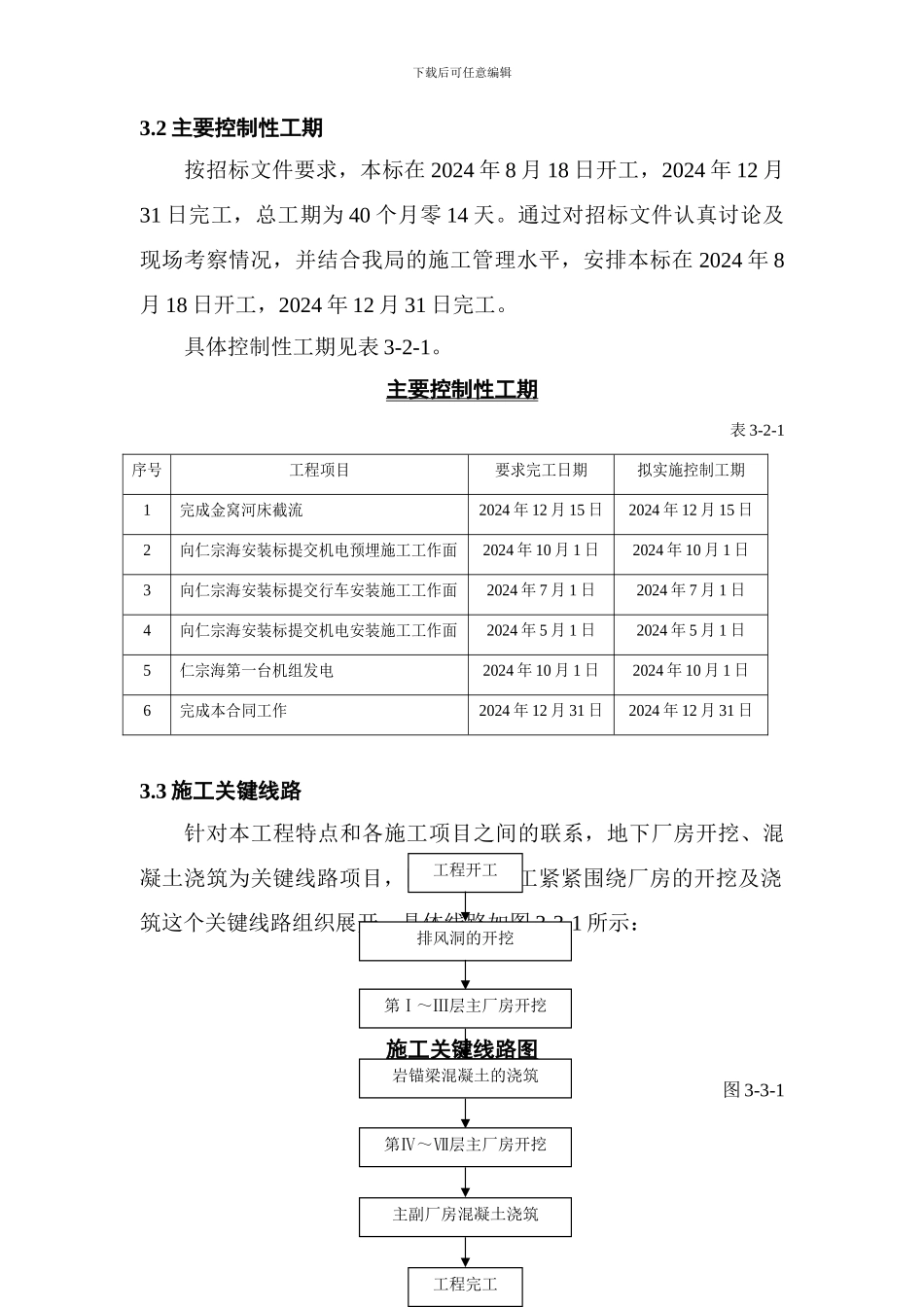

2 主要控制性工期按招标文件要求,本标在 2024 年 8 月 18 日开工,2024 年 12 月31 日完工,总工期为 40 个月零 14 天
通过对招标文件认真讨论及现场考察情况,并结合我局的施工管理水平,安排本标在 2024 年 8月 18 日开工,2024 年 12 月 31 日完工
具体控制性工期见表 3-2-1
主要控制性工期表 3-2-1序号工程项目要求完工日期拟实施控制工期1完成金窝河床截
