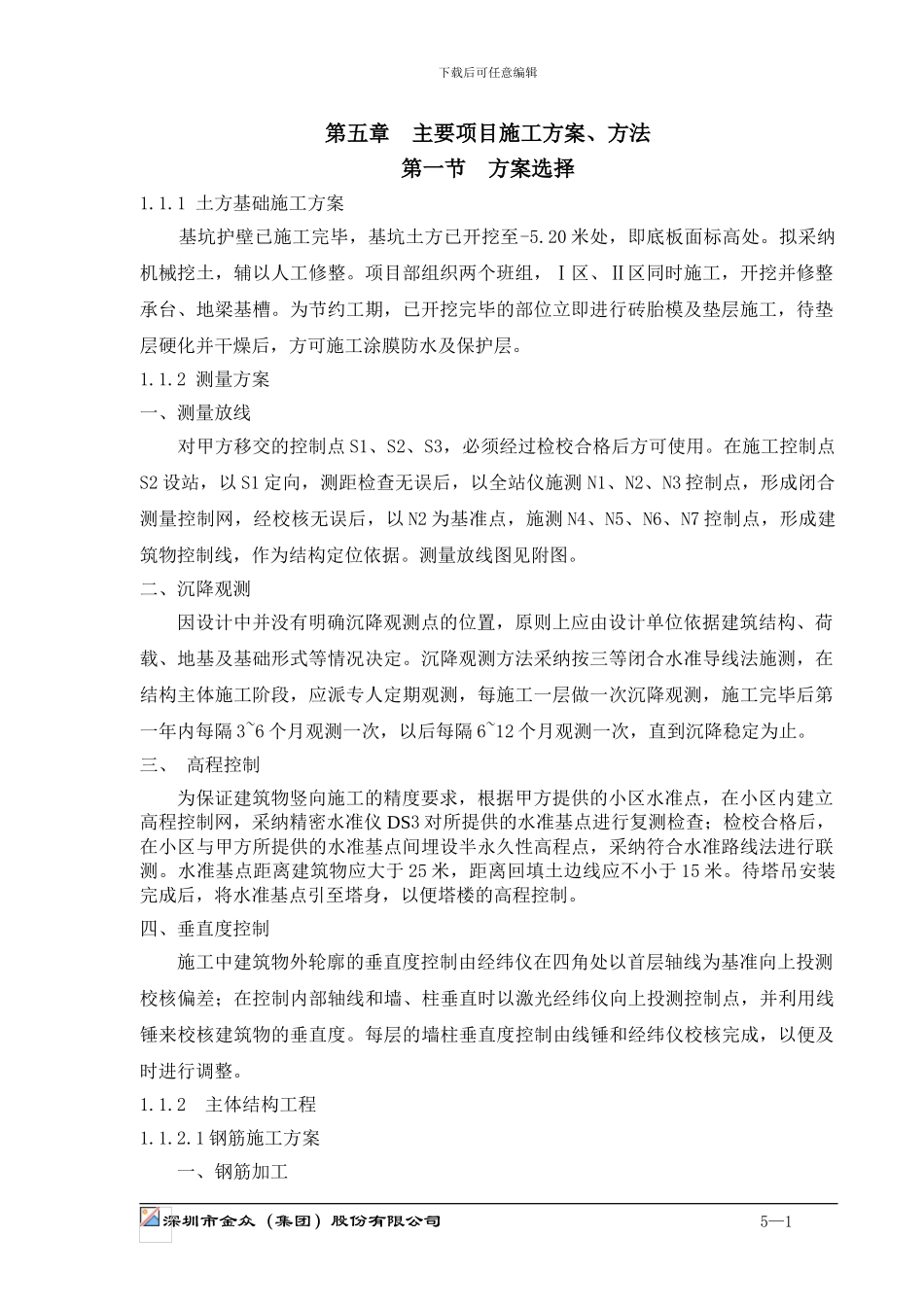

下载后可任意编辑第五章 主要项目施工方案、方法第一节 方案选择1
1 土方基础施工方案 基坑护壁已施工完毕,基坑土方已开挖至-5
20 米处,即底板面标高处
拟采纳机械挖土,辅以人工修整
项目部组织两个班组,Ⅰ区、Ⅱ区同时施工,开挖并修整承台、地梁基槽
为节约工期,已开挖完毕的部位立即进行砖胎模及垫层施工,待垫层硬化并干燥后,方可施工涂膜防水及保护层

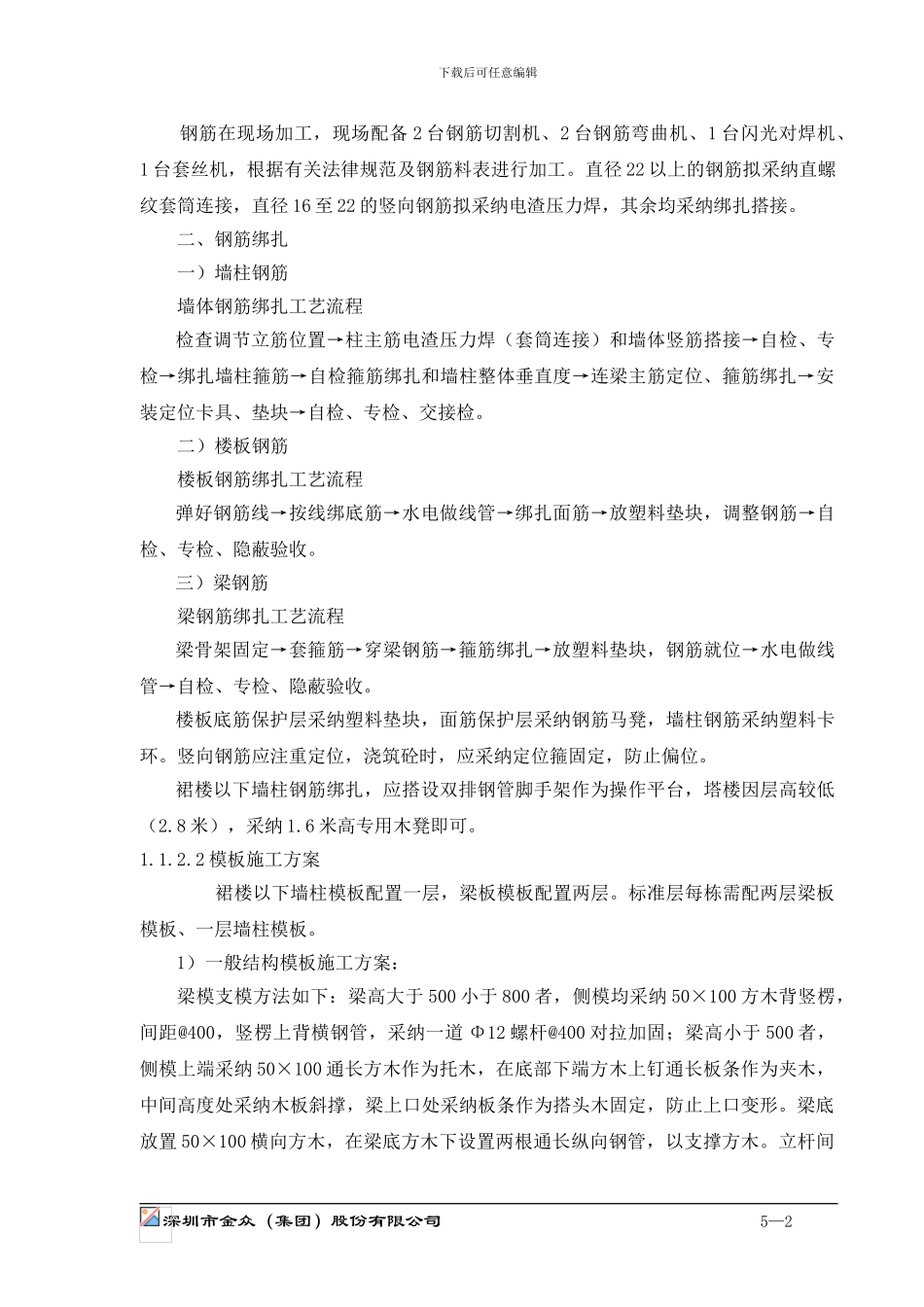

2 测量方案一、测量放线 对甲方移交的控制点 S1、S2、S3,必须经过检校合格后方可使用
在施工控制点S2 设站,以 S1 定向,测距检查无误后,以全站仪施测 N1、N2、N3 控制点,形成闭合测量控制网,经校核无误后,以 N2 为基准点,施测 N4、N5、N6、N7 控制点,形成建筑物控制线,作为结构定位依据
测量放线图见附图
二、沉降观测因设计中并没有明确沉降观测点的位置,原则上应由设计单位依据建筑结构、荷载、地基及基础形式等情况决定
沉降观测方法采纳按三等闭合水准导线法施测,在结构主体施工阶段,应派专人定期观测,每施工一层做一次沉降观测,施工完毕后第一年内每隔 3~6 个月观测一次,以后每隔 6~12 个月观测一次,直到沉降稳定为止
三、 高程控制为保证建筑物竖向施工的精度要求,根据甲方提供的小区水准点,在小区内建立高程控制网,采纳精密水准仪 DS3 对所提供的水准基点进行复测检查;检校合格后,在小区与甲方所提供的水准基点间埋设半永久性高程点,采纳符合水准路线法进行联测
水准基点距离建筑物应大于 25 米,距离回填土边线应不小于 15 米
待塔吊安装完成后,将水准基点引至塔身,以便塔楼的高程控制
四、垂直度控制施工中建筑物外轮廓的垂直度控制由经纬仪在四角处以首层轴线为基准向上投测校核偏差;在控制内部轴线和墙、柱垂直时以激光经纬仪向上投测控制点,并利用线锤来校核建筑物的垂直度
每层的墙柱垂直度控制由线锤和经纬
