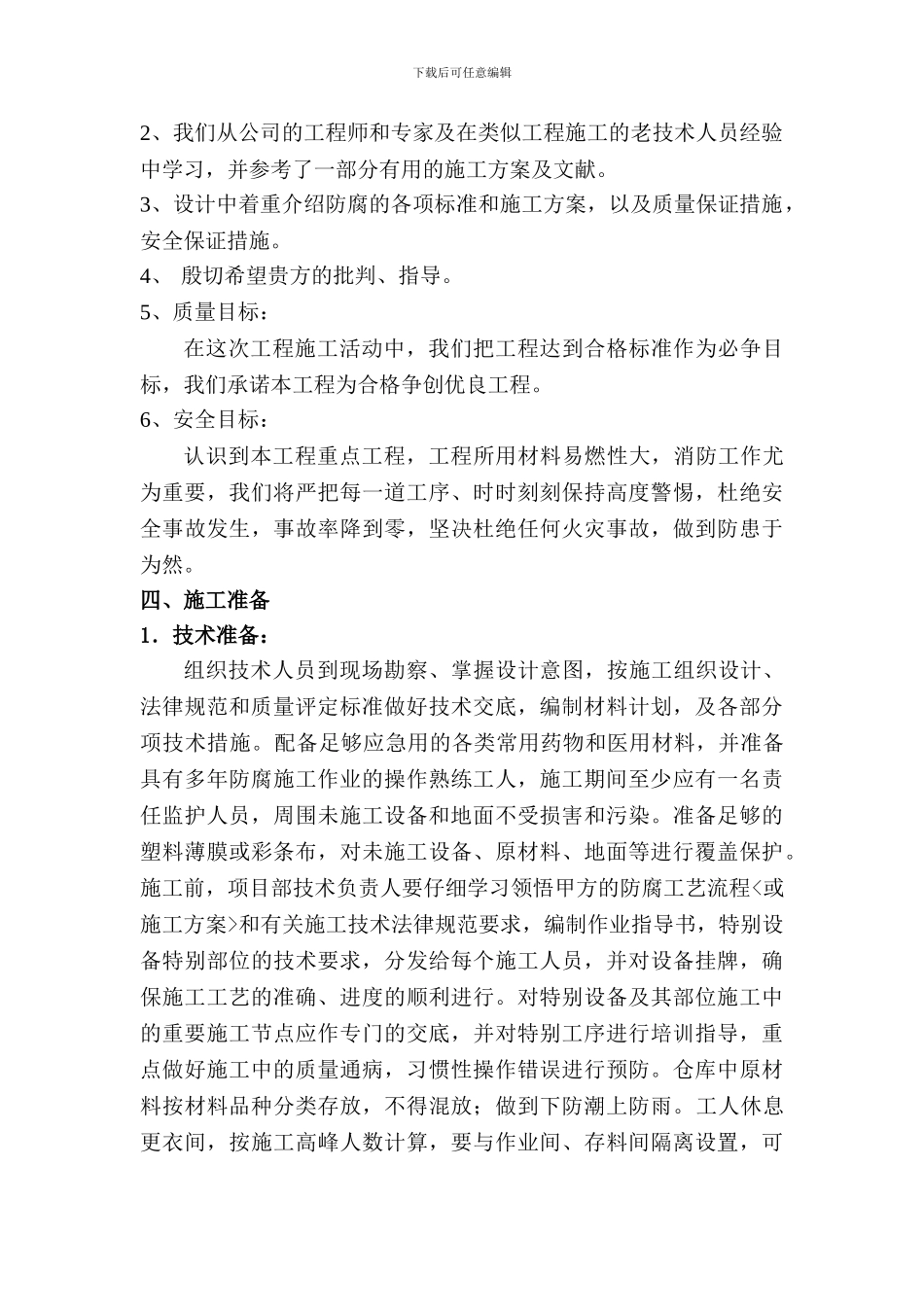

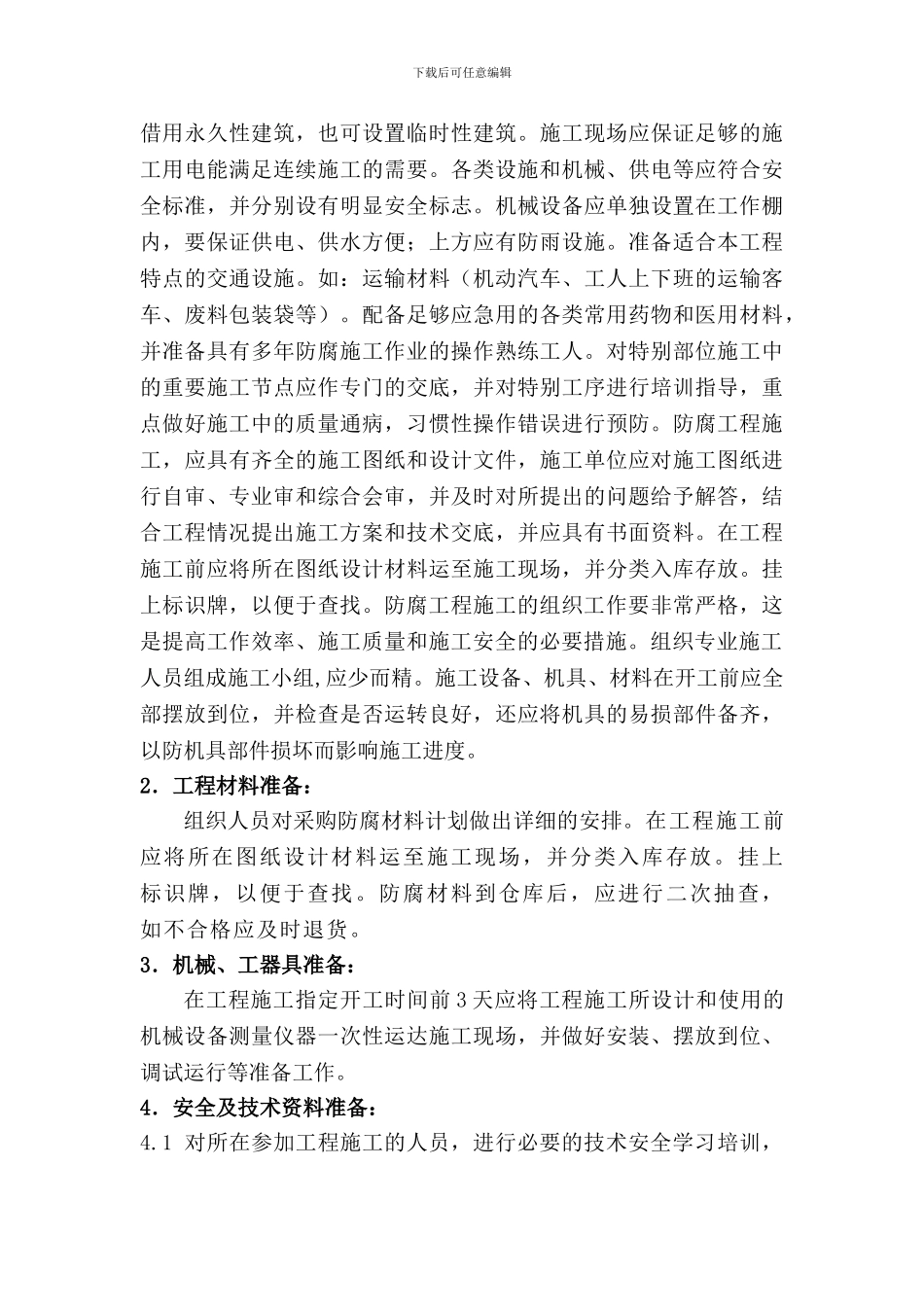

下载后可任意编辑施工方案一、工程概况:1.项目名称: 厂区东侧管廊钢结构刷油防腐工程;2.施施工场地点: 厂区内东侧;3.工程量及说明: (1)厂区管廊钢结构除锈刷油漆 3429.79㎡。(2)底漆、中间漆、面漆均采纳氯磺化聚乙烯漆;4.质量目标: 合格争创优良。5.工艺要求:采纳机械除锈露出金属光泽、两遍氯磺化聚乙烯漆底漆、一遍氯磺化聚乙烯漆中间漆、两遍氯磺化聚乙烯漆面漆。(注:面漆为灰色)6.施工要求:严格根据甲方安全及技术要求进行施工;7.施工工期:20 天:二、编制依据:◇GB/T8923-88 《涂装前钢材表面锈蚀等级和除锈等级》◇GB50046-95 《工业建筑防腐蚀设计法律规范》◇GB50212-91 《建筑防腐蚀工程施工及验收法律规范》◇GB50224-95 《建筑防腐蚀工程质量检验评定标准》◇HGJ229-91 《工业设备、管道防腐蚀工程施工及验收法律规范》◇GB7692-87 《涂装作业安全规程涂装前处理工艺安全》◇GB12523-90 《建筑施工场界噪声限值》三、工程的重要性:我方施工本着“精心设计、优化选材、科学法律规范的施工、因地制宜”及“防、排、截、堵相结合,刚柔并举,综合治理”的原则,在主材的选用上要遵循“使用安全,质量可靠、经济耐用,技术先进”的原则,确保工程质量。 1、我们以工程质量高、工期快、文明、安全、经济、有用为中心思想编制本施工组织设计。下载后可任意编辑2、我们从公司的工程师和专家及在类似工程施工的老技术人员经验中学习,并参考了一部分有用的施工方案及文献。3、设计中着重介绍防腐的各项标准和施工方案,以及质量保证措施,安全保证措施。4、 殷切希望贵方的批判、指导。5、质量目标: 在这次工程施工活动中,我们把工程达到合格标准作为必争目标,我们承诺本工程为合格争创优良工程。6、安全目标:认识到本工程重点工程,工程所用材料易燃性大,消防工作尤为重要,我们将严把每一道工序、时时刻刻保持高度警惕,杜绝安全事故发生,事故率降到零,坚决杜绝任何火灾事故,做到防患于为然。四、施工准备1.技术准备:组织技术人员到现场勘察、掌握设计意图,按施工组织设计、法律规范和质量评定标准做好技术交底,编制材料计划,及各部分项技术措施。配备足够应急用的各类常用药物和医用材料,并准备具有多年防腐施工作业的操作熟练工人,施工期间至少应有一名责任监护人员,周围未施工设备和地面不受损害和污染。准备足够的塑料薄膜或彩条布,对未施工设备、原材料、地面等进行覆盖保护。施工...
