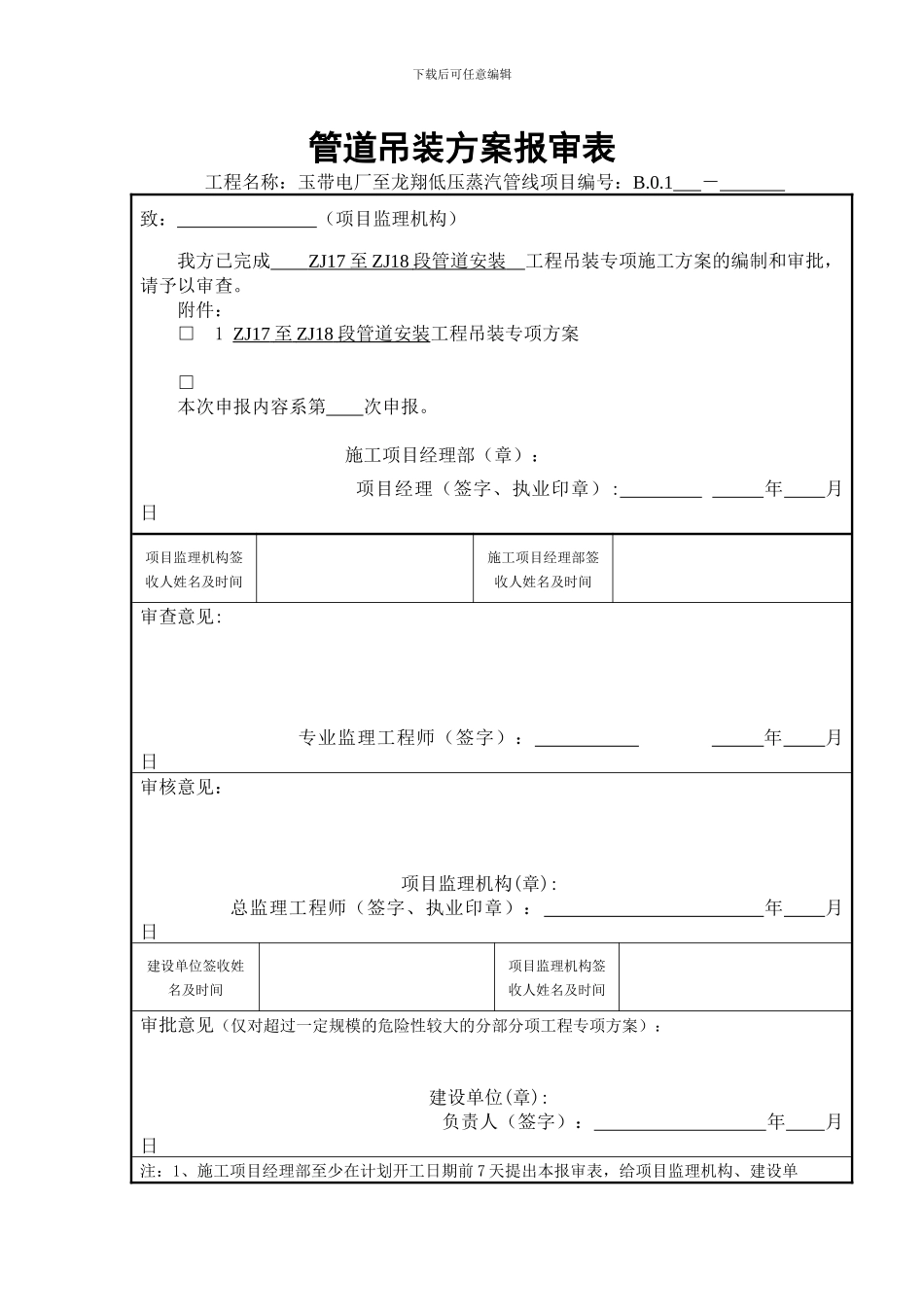

下载后可任意编辑管道吊装方案报审表工程名称:玉带电厂至龙翔低压蒸汽管线项目编号:B
1 - 致: (项目监理机构)我方已完成 ZJ17 至 ZJ18 段管道安装 工程吊装专项施工方案的编制和审批,请予以审查
附件: □ 1 ZJ17 至 ZJ18 段管道安装 工程吊装专项方案 □ 本次申报内容系第 次申报
施工项目经理部(章): 项目经理(签字、执业印章): 年 月 日项目监理机构签收人姓名及时间施工项目经理部签收人姓名及时间审查意见:专业监理工程师(签字): 年 月 日审核意见: 项目监理机构(章): 总监理工程师(签字、执业印章): 年 月 日建设单位签收姓名及时间项目监理机构签收人姓名及时间审批意见(仅对超过一定规模的危险性较大的分部分项工程专项方案): 建设单位(章): 负责人(签字): 年 月 日注:1、施工项目经理部至少在计划开工日期前 7 天提出本报审表,给项目监理机构、建设单下载后可任意编辑位审查、审批留出必要的时间
2、本表一式三份,项目监理机构、建设单位、施工单位各一份

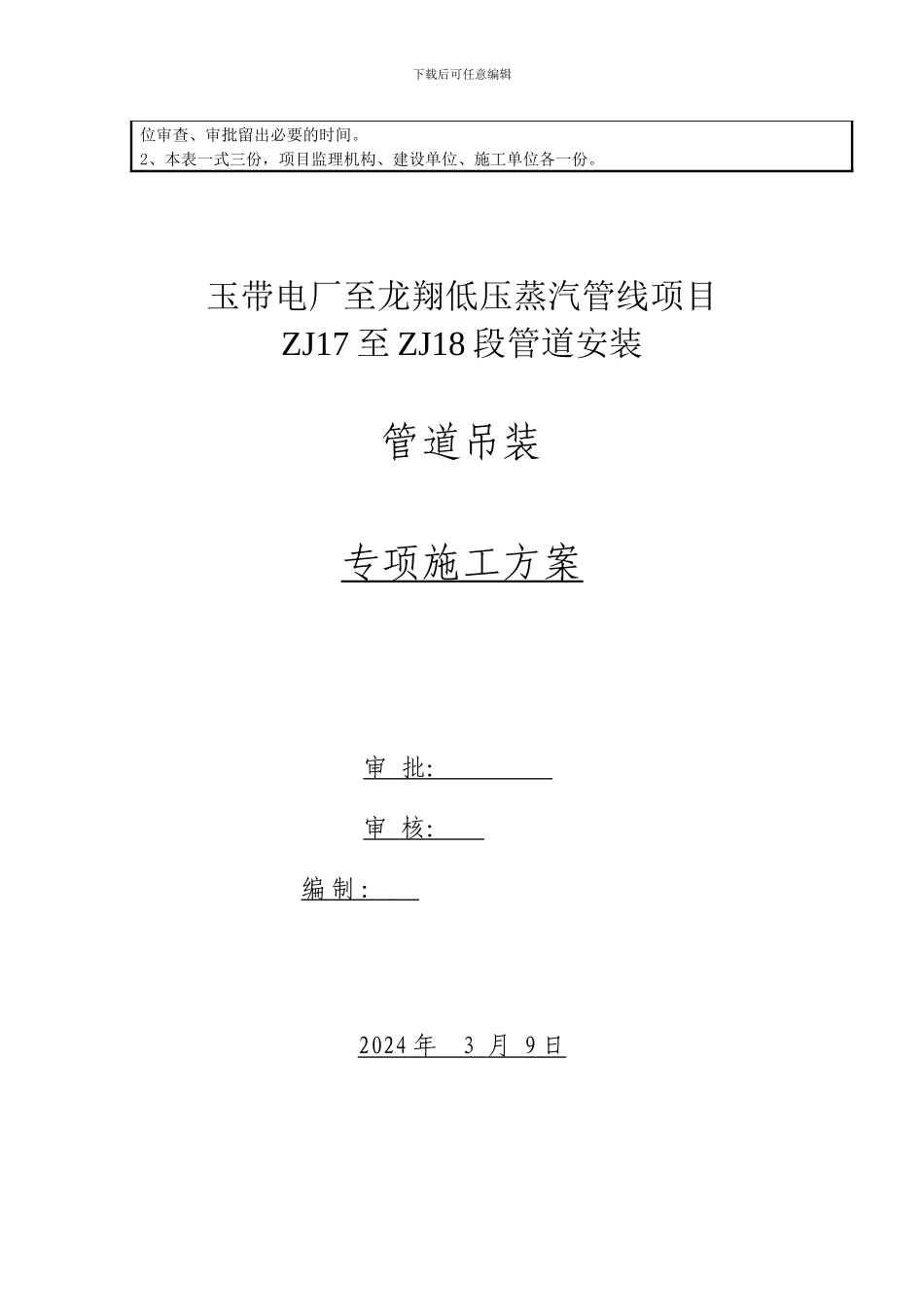

玉带电厂至龙翔低压蒸汽管线项目ZJ17 至 ZJ18 段管道安装管道吊装专项施工方案审 批 : 审 核 : 编 制 : 2024 年 3 月 9 日 下载后可任意编辑目 录1
工程概况 2
施工前准备 3
施工程序 4
施工技术要求及注意事项 5
吊装注意事项 6
吊车使用要求 7
吊车安全控制下载后可任意编辑1、工程概况 本工程吊装内容主要为玉带电厂至龙翔低压蒸汽管线项目ZJ17 至 ZJ18 段管道安装吊装;管道管径为 RD219*11,最大高度 12
米,壁厚 8mm,管顶上部有高压电缆;管顶与高压电缆的距离为 4 米
现场地面预制
本次吊装为垂直吊装,最大相对吊装高度 13 米,吊装距离为7
单根预制管线为 1
0T;我方准备利用 25T 汽车吊分别设在
