下载后可任意编辑天津市南水北调中线滨海新区供水一期工程输水线路工程(第 9 标段)管道安装施工方案编制:审核:审批: 北京金河水务建设有限公司2011 年 4 月 26 日目 录下载后可任意编辑1

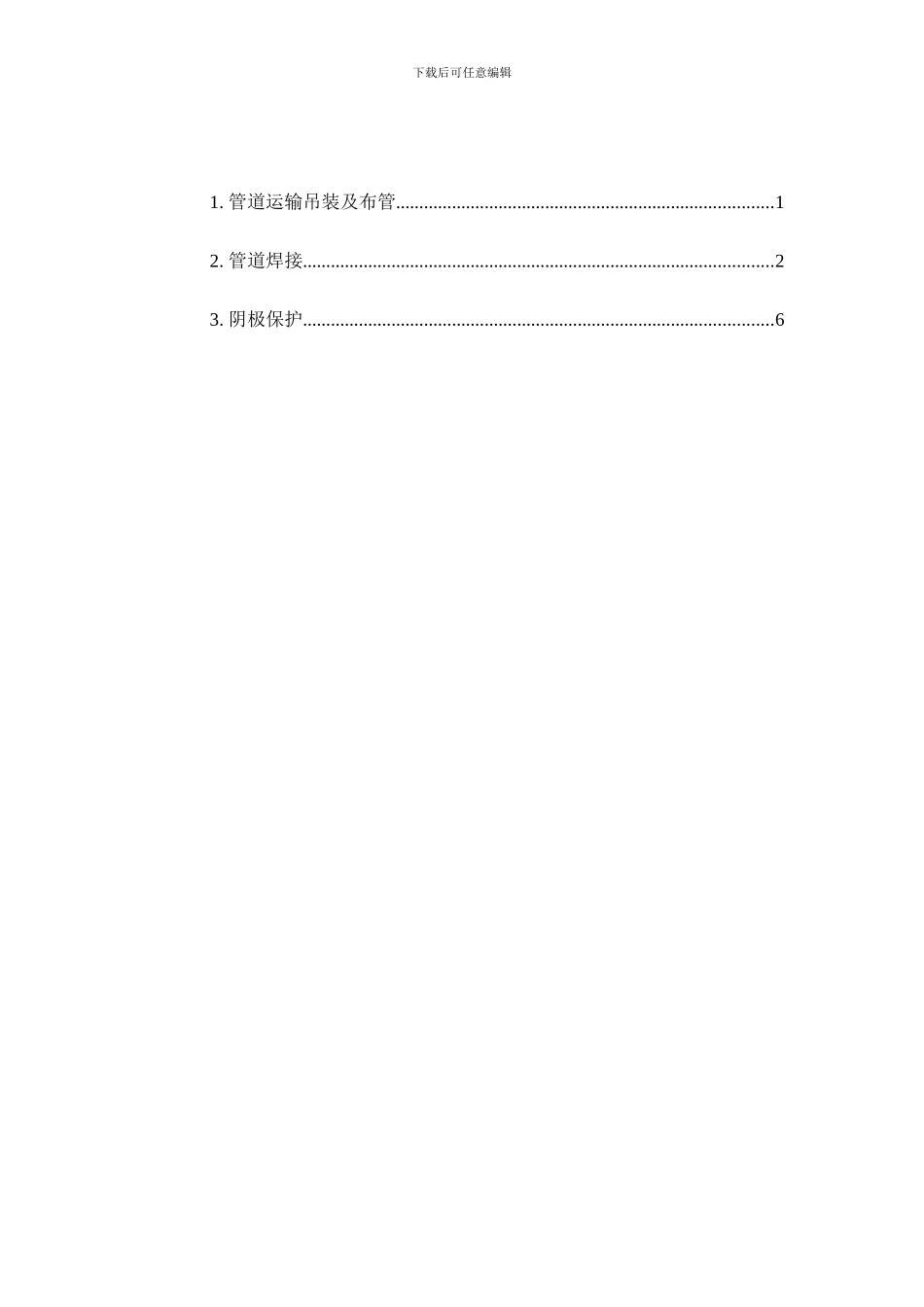

管道运输吊装及布管

6下载后可任意编辑一、管道运输吊装及布管(1)输水管道单根管长 6 米,重约 12 吨,由加工场运至施工现场采纳 20t 拖车运输,50t 吊车配合;(2)吊装时采纳平衡梁吊装法,捆绑管子应用尼龙布带或用钢丝绳加胶皮套管或加垫木层
用铁扁担保证钢管起吊平衡性,用缆风绳控制落管方向
吊装需轻拿轻放,严禁损伤防腐层
(3)下沟前应对管沟进行检查
下沟前管沟内应无塌方、石块、雨水、油污和积雪等
应检查管沟的深度、标高和断面尺寸,并应符合设计要求
(4)管沟开挖验收合格后应将管道立即下沟
在地下水位较高的地段,开挖、下沟和回填应连续完成
下沟时,起吊必须用专用吊具,起吊高度以 1m 为宜,轻放至沟底,严禁损伤防腐层
管道应放置在管沟中心,其允许偏差不得大于 100mm
(5)管道下沟前对防腐层应用高压电火花检漏仪进行检查,对电火花击穿漏铁处应责成其进行修补
(6)组对前,应对管子进
