重庆百事可乐项目机电安装工程设备、管道防腐保温施工方案 编 制: 审 核: 批 准: 下载后可任意编辑中国南海工程有限公司二○○八年十一月四日目 录1
主要施工机具计划5
施工人员计划6
施工进度计划表7
施工质量控制9
施工质量检验10
安全技术措施中国南海工程有限公司2下载后可任意编辑管道防腐保温施工方案1
适用范围:本方案适用于各种碳钢管道、设备及其支架的防腐和绝热施工

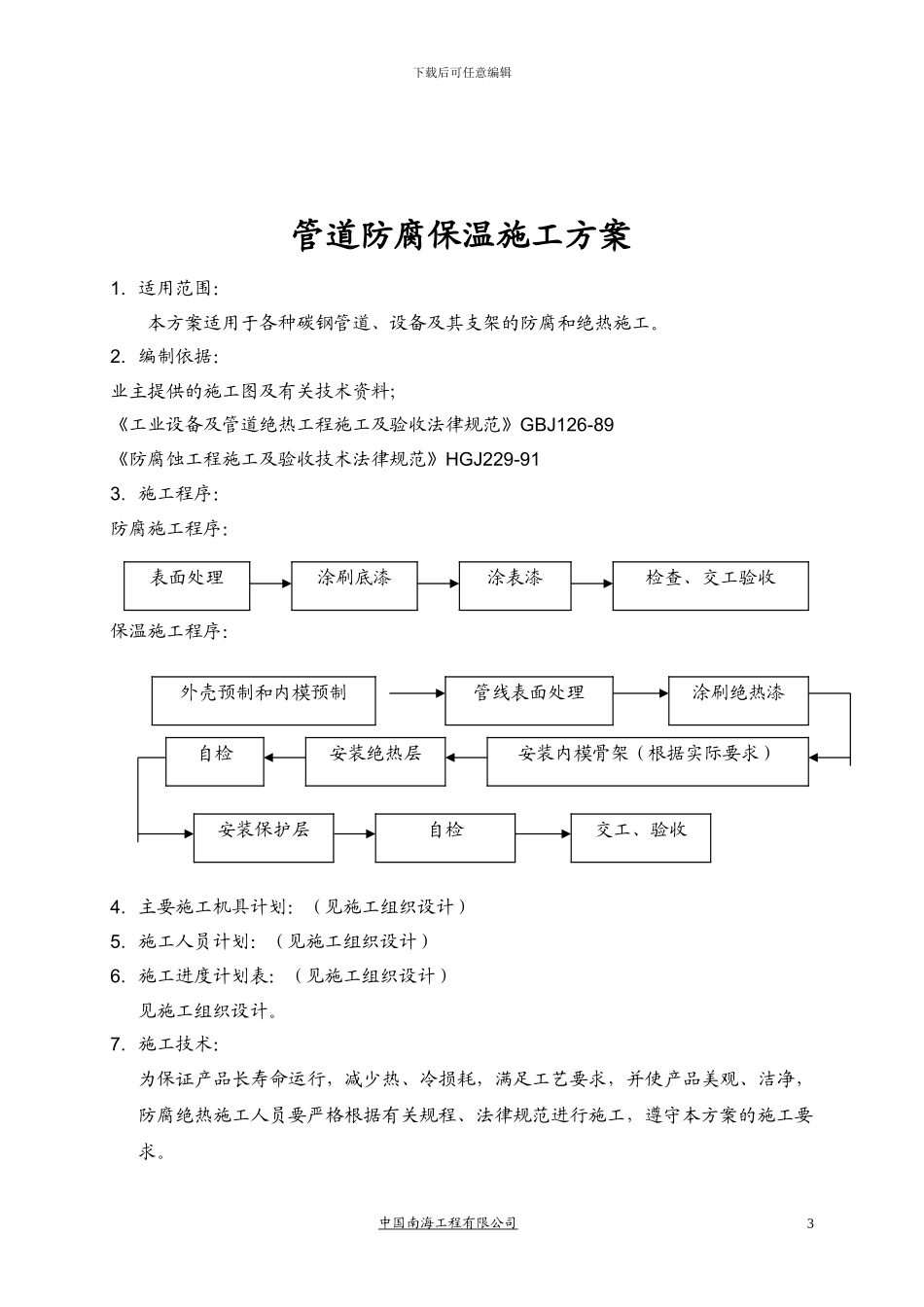

编制依据:业主提供的施工图及有关技术资料;《工业设备及管道绝热工程施工及验收法律规范》GBJ126-89《防腐蚀工程施工及验收技术法律规范》HGJ229-913
施工程序:防腐施工程序:保温施工程序: 4
主要施工机具计划:(见施工组织设计)5
施工人员计划:(见施工组织设计)6
施工进度计划表:(见施工组织设计)见施工组织设计
施工技术:为保证产品长寿命运行,减少热、冷损耗,满足工艺要求,并使产品美观、洁净,防腐绝热施工人员要严格根据有关规程、法律规范进行施工,遵守本方案的施工要求
中国南海工程有限公司3表面处理涂刷底漆涂表漆检查、交工验收外壳预制和内模预制管线表面处理涂刷绝热漆安装内模骨架(根据实际要求)安装绝热层交工、验收自检自检安装保护层下载后可任意编辑防腐蚀施工:设备、管道除锈用手工或机械除锈
除锈要求彻底,达到露出光滑金属表面的程度,除锈等级达到 St2 级
施工时不得使金属表面受损或变形,除锈完后用擦布将表面浮灰清理洁净;设备、管道除锈后,要及时刷好防腐底漆,底漆的型号按设计规定
底漆的配制要稍粘稠(保证拉开刷子即可),底漆要求涂刷均匀,第二遍底漆要在第一遍底漆干后进行
两遍底漆刷完后应看不到金属面;刷面漆宜在压力试验合格后进行
面漆的型号颜色按设计要求
施工环境温度宜为 15~30℃,相对湿度不大于
