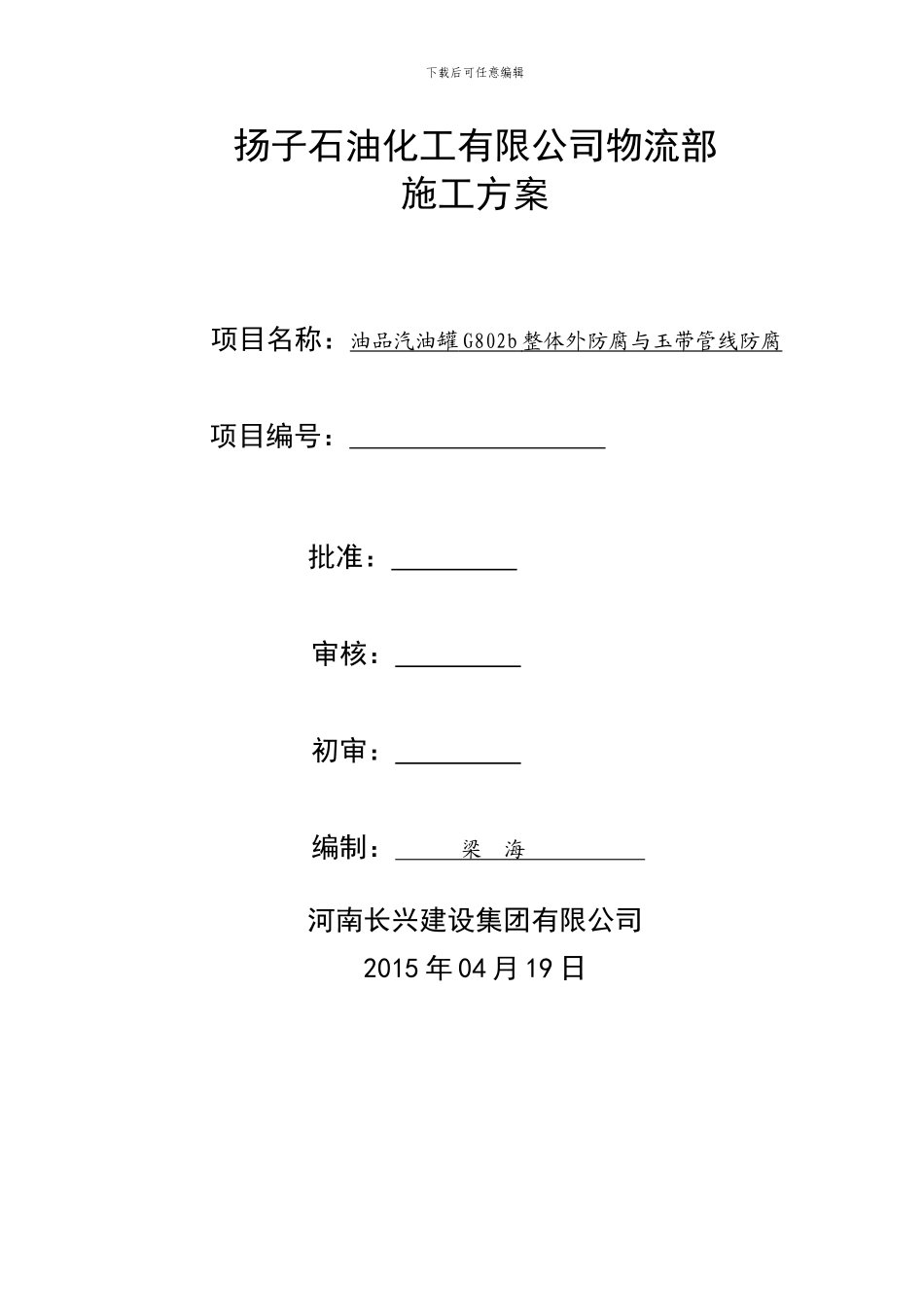

下载后可任意编辑扬子石油化工有限公司物流部施工方案项目名称:油品汽油罐 G802b 整体外防腐与玉带管线防腐 项目编号: 批准: 审核: 初审: 编制: 梁 海 河南长兴建设集团有限公司2015 年 04 月 19 日目 录一 工 程 概 况二 编 制 依 据三 施 工 准 备四 施 工 资 源 配 置五 防 腐 施 工六 保 温 施 工七 质 量 措 施八 施 工 质 量 与 安 全 控 制九 施 工 安 全 技 术 措 施 及 文 明施 工 措 施十 施 工 进 度 与 工 作 危 害 分 析( JHA ) 记 录 表一、工程概况物流部液体油品作业区,汽油罐G802b 和玉带管线防腐维修及部分零星保温(保冷)维修:编制以下工程施工方案:二、编制依据1 、物流部招标选商文件和检修方案下载后可任意编辑2 、《涂装前钢材表面锈蚀等级和除锈等级》 GB/T8923·2-20243 、《石油化工设备和管道涂料防腐蚀技术法律规范》 (SH 3022-2024 )4 、《石油化工涂料防腐蚀工程施工技术规程》 SH3606-2024-T5 、《工业设备及管道防腐蚀工程施工质量验收法律规范》 GB50727-20246 、《设备及管道保温、保冷维护检修规程》 SHS01033-20247 、本公司以往同类工程施工经验三、施工准备开工前,必须做好以下准备工作:1、 施工方案要经车间和设备管理科的确定,对参加施工的所有人员进行技术交底和安全技术交下载后可任意编辑底

2、 用于施工的所有机具设备、检测仪器、设施应完好无损,各项保护装置安全可靠
3、 施工现场相对湿度应低于80%
4、 准备防雨工具,雨天应停止施工
5、 制订安全措施,备齐安全措施需用的器材
6、 个人防护用品配备齐全,施工防护措施安全可靠
四、施工资源配置1 、劳动力组织根据本工程工程量、工期,抽调公司技术熟练工人参加施工,计
