下载后可任意编辑柳州至武宣公路工程总承包部第四分部20m 预应力箱梁预制首件施工技术方案 编 制: 罗艳艳 复 核: 万 巍 审 核: 任利锋 日 期: 2024 年 5 月 3 日 下载后可任意编辑目 录一、编制依据……………………………………………1二、工程概况……………………………………………1-2三、施工组织及安排……………………………………2-3四、施工进度计划及安排………………………………4五、施工准备……………………………………………4-6六、预应力箱梁的施工工艺……………………………6-12七、施工中的各项保证措施……………………………12-18八、安全保证措施………………………………………18-22九、四大保证体系框图…………………………………22-25下载后可任意编辑20m 预应力混凝土箱梁施工方案一、编制依据本施工方案的编写以下列文件和资料为依据:1、《公路路基施工技术法律规范》(JTG F10-2024)2、《公路工程质量评定标准》(JTG F80/1—2024)3、《公路工程施工安全技术法律规范》(JTJ076—95)4、《柳州至武宣公路工程质量管理办法》(试行)5、《柳州至武宣公路工程首件工程认可制管理办法》6、《柳州至武宣公路工程№Ⅲ总监办所辖工程夜间施工安全和质量管理办法》7、《实施性总体施工组织设计》8、两阶段施工图设计9、工程施工承包合同书10、我单位对施工现场的实地勘察、调查资料
11、我单位积累的成熟技术、科技成果、施工工法以及从事同类工程的施工经验

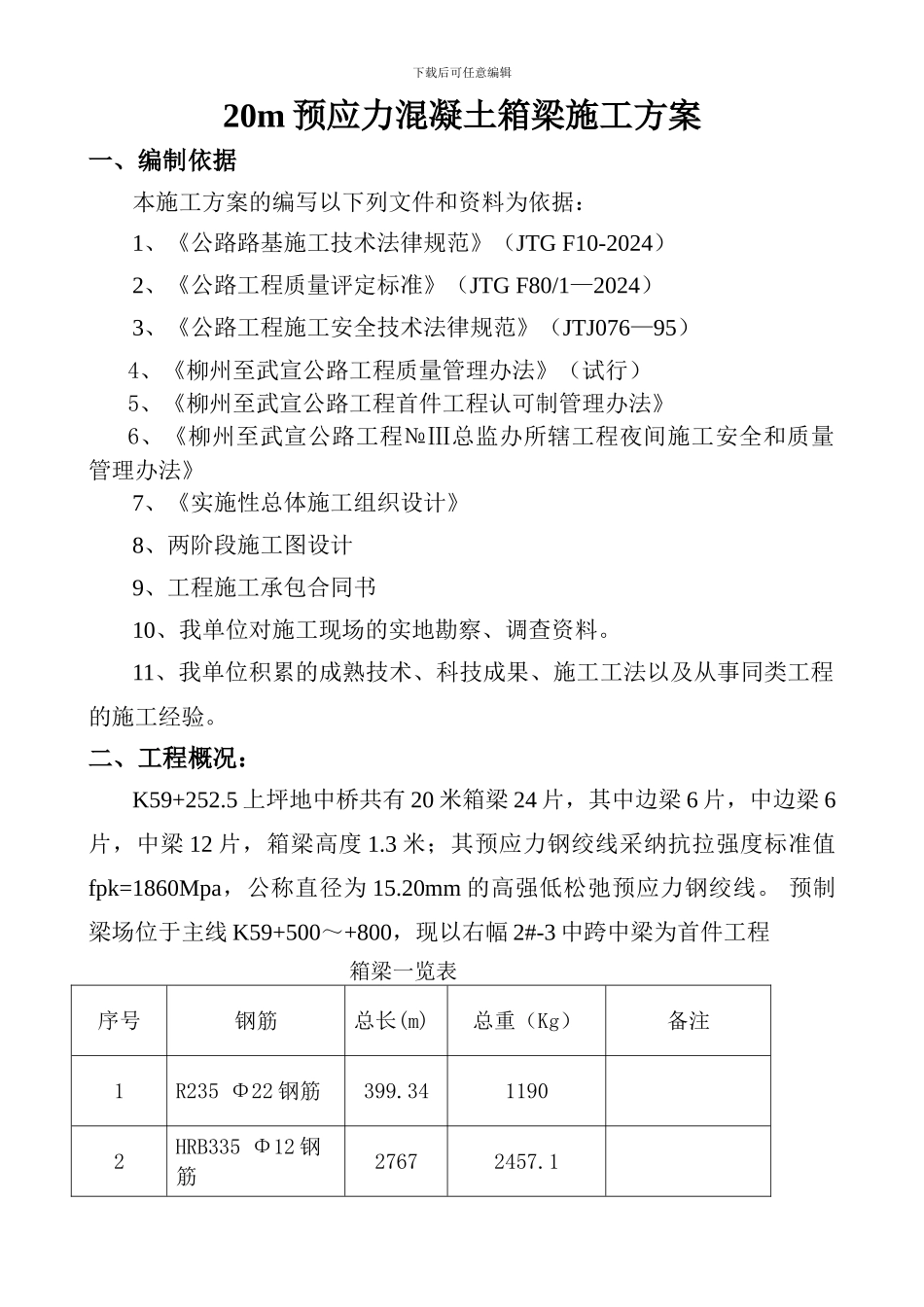

二、工程概况:K59+252
5 上坪地中桥共有 20 米箱梁 24 片,其中边梁 6 片,中边梁 6片,中梁 12 片,箱梁高度 1
3 米;其预应力钢绞线采纳抗拉强度标准值fpk=1860Mpa,公称直径为 15
20mm 的高强低松弛预应力钢绞线
预制梁场位于主线 K59+500
