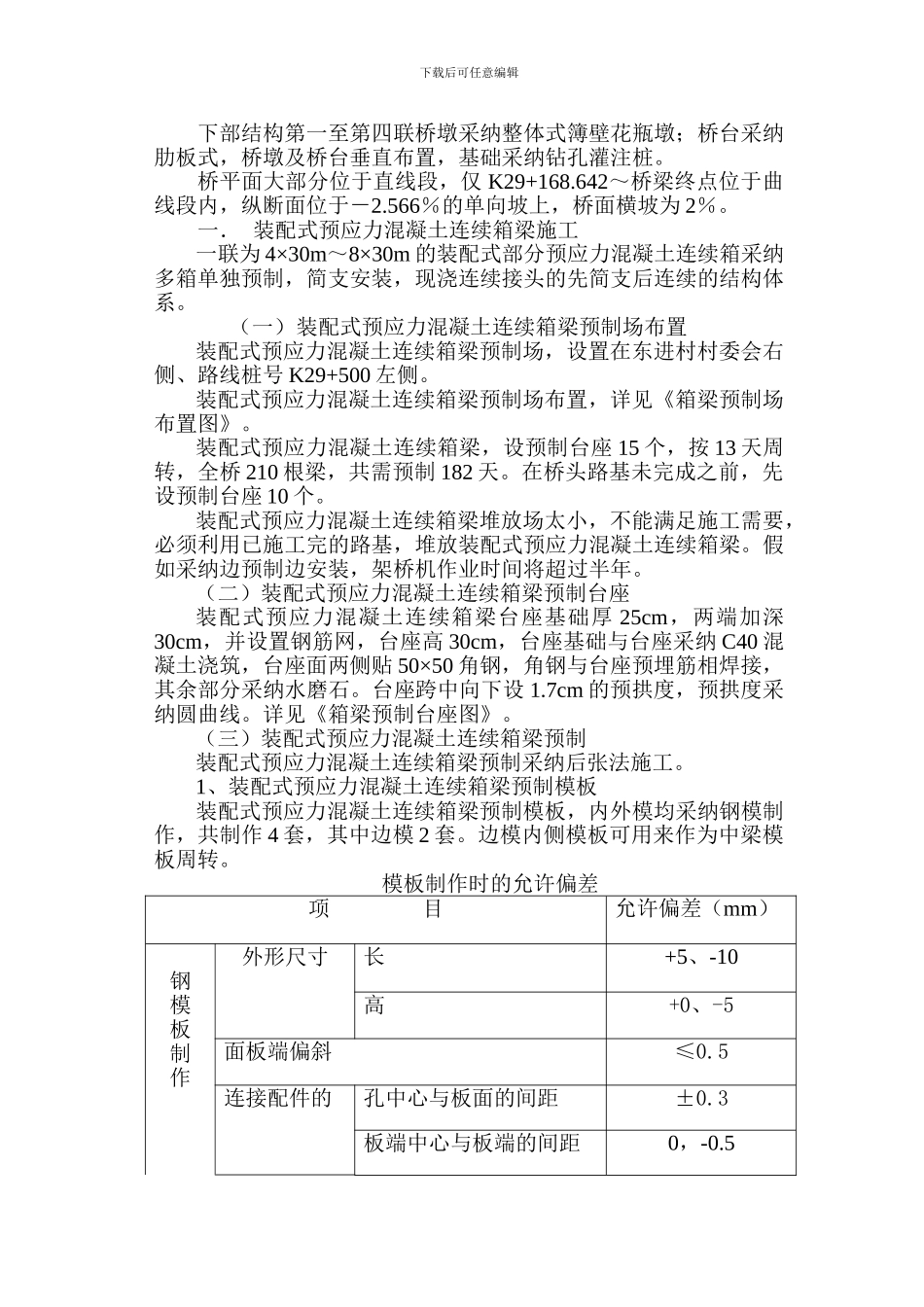

下载后可任意编辑东进村大桥预应力混凝土连续箱梁预制施工方案一、概况东进村大桥位于常州金坛市薛埠镇东进村西,于 K28+740 处跨越茅东水库南干渠,于 K29+100 处跨越茅东水库排洪河,于K29+220 处跨越金坛至茅东一级公路。桥位处地质:表层以下 6m 左右深度范围内为亚粘土,其下为强偏弱泥质胶结砾岩,弱泥质胶结砾岩。上部结构第一联、第二联、第三联及第四联均采纳装配式预应力混凝土连续箱梁,跨越金坛至茅东一级公路的第五联采纳现浇预应力混凝土连续箱梁,桥跨为左幅 3×(5-30)+(6-30)+( 21.5+33+30 ) m ; 右 幅 3× ( 5 - 30 ) + ( 6 - 30 ) +(30+33+21.5)m,桥梁全长 722.86m。装配式部分预应力现浇混凝土连续箱梁,梁高 1.6m; 现浇预应力混凝土连续箱梁采纳单箱三室直腹板断面,梁高 1.8m,悬臂长 2.5m,箱梁顶、底板平行,均设 2%横坡,箱梁腹板垂直,顶板厚度 25cm,底板厚度 22cm,腹板厚度 40—60cm。全桥箱梁上设 6cm 现浇 C40 混凝土调平层,桥面铺装采纳 10cm 沥青混凝土。下载后可任意编辑下部结构第一至第四联桥墩采纳整体式簿壁花瓶墩;桥台采纳肋板式,桥墩及桥台垂直布置,基础采纳钻孔灌注桩。桥平面大部分位于直线段,仅 K29+168.642~桥梁终点位于曲线段内,纵断面位于-2.566%的单向坡上,桥面横坡为 2%。一. 装配式预应力混凝土连续箱梁施工一联为 4×30m~8×30m 的装配式部分预应力混凝土连续箱采纳多箱单独预制,简支安装,现浇连续接头的先简支后连续的结构体系。(一)装配式预应力混凝土连续箱梁预制场布置装配式预应力混凝土连续箱梁预制场,设置在东进村村委会右侧、路线桩号 K29+500 左侧。装配式预应力混凝土连续箱梁预制场布置,详见《箱梁预制场布置图》。装配式预应力混凝土连续箱梁,设预制台座 15 个,按 13 天周转,全桥 210 根梁,共需预制 182 天。在桥头路基未完成之前,先设预制台座 10 个。装配式预应力混凝土连续箱梁堆放场太小,不能满足施工需要,必须利用已施工完的路基,堆放装配式预应力混凝土连续箱梁。假如采纳边预制边安装,架桥机作业时间将超过半年。(二)装配式预应力混凝土连续箱梁预制台座装配式预应力混凝土连续箱梁台座基础厚 25cm,两端加深30cm,并设置钢筋网,台座高 30cm,台座基础与台座采纳 C40 混凝土浇筑,台座面两侧贴 50×50 角钢,角钢与台座预埋筋相焊接,其余部分...
