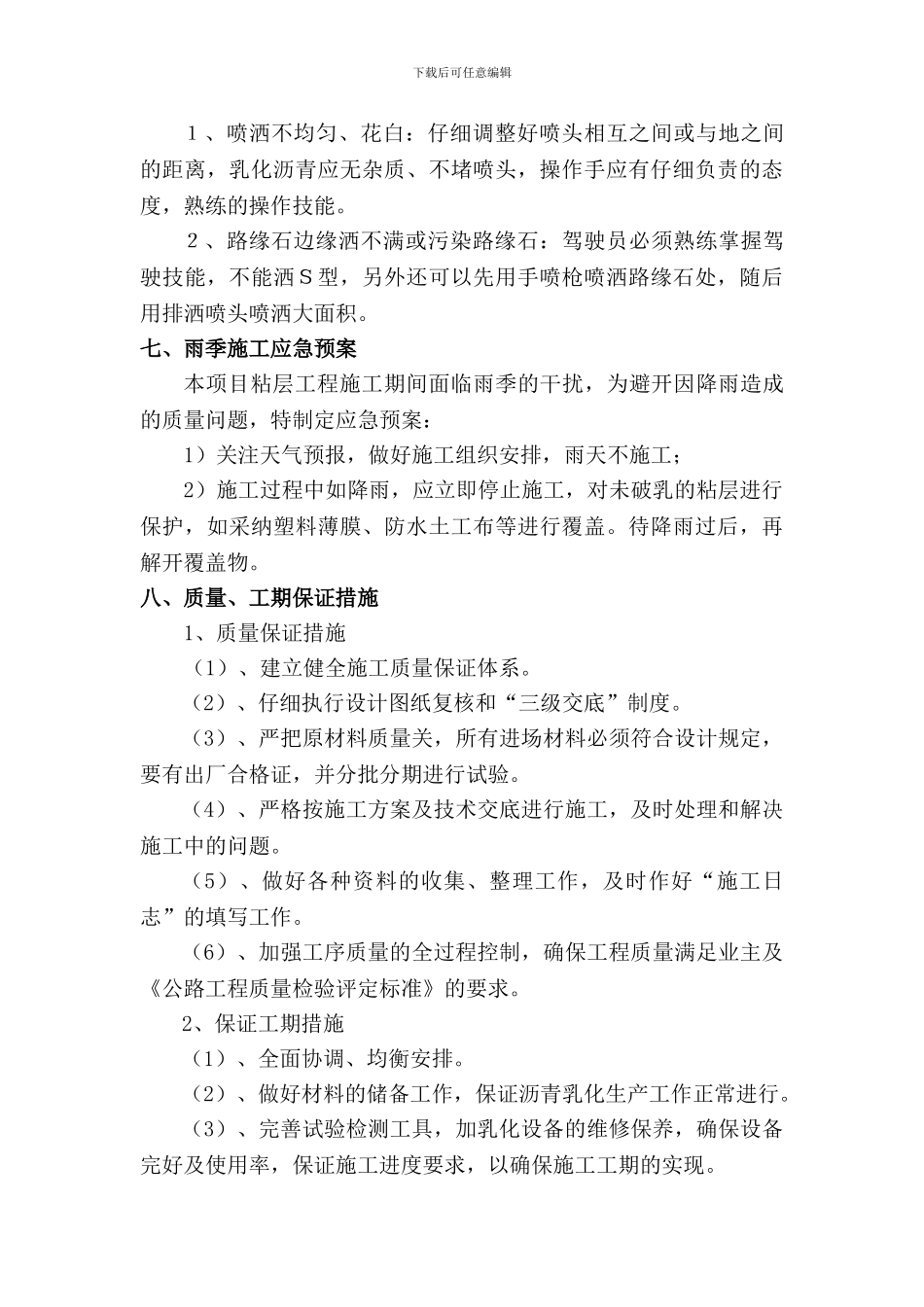

下载后可任意编辑乳化沥青粘层试验段施工技术方案一、编制依据1、相关路面工程设计文件2、《公路沥青路面施工技术法律规范》(JTG F40—2024)3、《公路工程质量检验评定标准》JTJ 071—98二、工程概况我部承建的绵遂高速公路 B1 合同段路面工程中设计有乳化沥青粘层,设置于沥青上、中面层间,中、下面层间和下面层、稀浆封层间,起到加强各层间粘结的作用。施工管段里程 K80+017.6~K122+075,粘层施工数量 232.99 万 m2。根据设计文件及施工法律规范,我部将采纳快裂的洒布型乳化沥青。计划在主线里程 K120+800~K121+075 段右幅稀浆封层与下面层间,进行粘层试验段,对相关指标进行检测,总结调整技术方案,为大面积开展施工做好准备。三、施工准备1 安排技术人员将设计图纸的尺寸、工程数量仔细核对无误后,提出施工计划:人员、材料、机具和乳化沥青场地选择与建设,并报监理工程师审批。2、主要施工设备序号名称生产厂家型号单位数量新旧程度备注1乳化沥青生产车间高远圣工GYRY10A套1100% 2乳化沥青洒布车飞碟机械FD5080GLQ辆180% 3乳化沥青洒布车通途机械GTT5090GLO辆180% 4吹风机 把480% 四、施工技术方案1、粘层施工工艺图粘层施工工艺图结构物的防护清扫下乘层补洒局部粘层洒布粘层乳化沥青准备基质沥青准备乳化剂准备下载后可任意编辑2、施工工艺(1)、洒布粘层沥青前用人工清扫1~2遍后再用吹风机吹掉下承层空隙中的灰尘。(2)、粘层采纳沥青洒布车进行洒布,洒布前先对喷嘴与洒油管进行预热,确保每个喷嘴及洒油管无堵塞。调整好喷嘴的喷射角,使各个相邻喷嘴的喷雾扇在其下角能有少量的重叠。(3)、洒布沥青首先从靠近中央分隔带开始,一个车道接一个车道喷洒,为确保无漏洒现象,控制相邻洒布带重叠10-15cm。洒布量控制为每平方米0.15~0.3kg/m2(以沥青质量计)。(4)、洒布时,对路缘石、路缘带、路肩预制板、纵向排水沟及喷洒区附近的结构物和树木采纳塑料布覆盖,防止污染。(5)、洒布要均匀,要严格控制喷油量,宁少勿多,不允许出现油包。(6)、洒布粘层乳化沥青后,严禁除沥青混合料运输车外的其他车辆、行人通过。(7)、在沥青砼摊铺时,如被沥青砼运料车粘走,或雨天将粘层冲坏处,应及时人工补洒。(8)、洒布沥青材料的气温低于10℃,表面干燥,大风天影响洒布质量时,不予洒布。(9)、粘层沥青洒布后待其破乳,水分蒸发后方可铺筑沥青加铺层。五、完工后的检查1、洒布完工后,在监理监督下仔...
