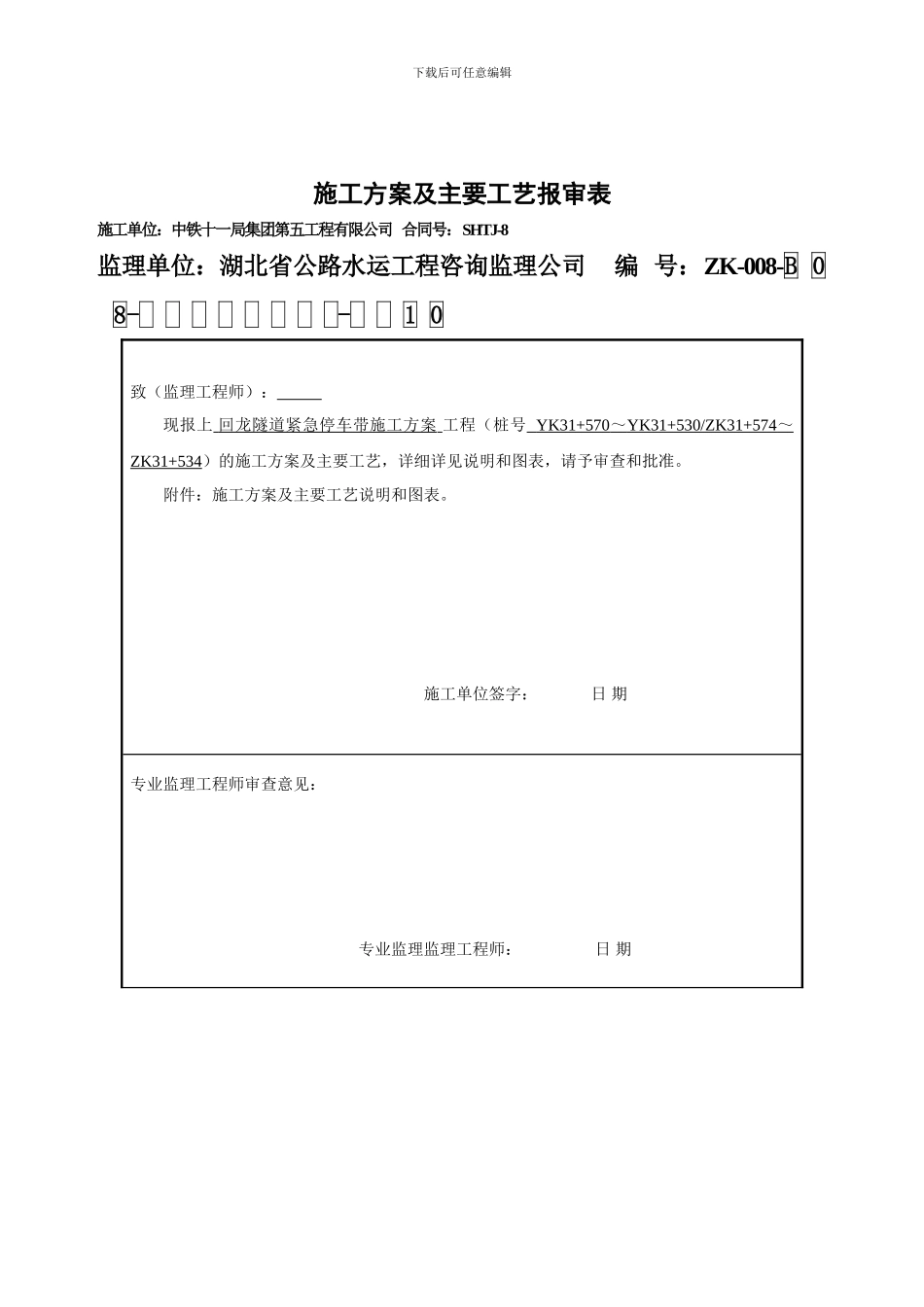

下载后可任意编辑施工方案及主要工艺报审表施工单位:中铁十一局集团第五工程有限公司 合同号:SHTJ-8监理单位:湖北省公路水运工程咨询监理公司 编 号:ZK-008-B 0 8- - 1 0致(监理工程师): 现报上 回龙隧道紧急停车带施工方案 工程(桩号 YK31+570 ~ YK31+530/ZK31+574 ~ ZK31+534)的施工方案及主要工艺,详细详见说明和图表,请予审查和批准。 附件:施工方案及主要工艺说明和图表。施工单位签字: 日 期专业监理工程师审查意见: 专业监理监理工程师: 日 期下载后可任意编辑驻地办监理工程师审查意见: 监理工程师: 日 期隧道紧急停车带施工方案一、编制依据 1、十白高速公路 SHTJ-8 合同段合同书的规定和《十白高速公路SHTJ-8 合同段两阶段施工图设计》及相关文件。 2、现场勘察资料情况。 3、高速公路施工技术法律规范及与之相关的标准和规程。 4、交通部、湖北省交通厅下发的有关公路建设施工安全、质量、文明施工方面的有关文件、通知。5、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力以及长期从事公路隧道建设所积累的丰富的施工经验。二、编制原则1、首先满足业主及合同要求。 2、本施工方案是在确保质量、争创优质、立足信誉、保证工期的前提下编制的。 3、根据我公司在一些地区的公路隧道施工中所积累的丰富的施工经验编写。 4、尽量使用现行施工的新技术、新工艺、新材料、新设备,从而达到提高工程质量,加快工程进度,降低工程成本的目的。做到优质、高效、按期完成工程任务。 5、在编制时严格根据 ISO9000 系列国际标准管理模式执行,确保工程质量。6、严格根据现场情况并结合合同文件编制本施工方案。三、编制范围 十白高速公路 SHTJ-8 合同段回龙隧道紧急停车带开挖、初支、衬砌工程。四、组织机构及人员安排回龙隧道施工由项目部统一协调指挥,由隧道一队具体施工。组织机构设置详见“组织机构框图”。中铁十一局集团十白高速 SHTJ-8 合同段项目经理部经理:余道礼 总工程师:郭勇 工程部莫成忠赵可强质量部陈文俊黎海军试验室黄新明任晓东隧道施工一队队长:林峰技术员:林心金测量队于永春孙 勇下载后可任意编辑五、施工要求1、紧急停车带工程地质情况:回 龙 隧 道 为 分 离 式 隧 道 , 左 幅 ZK31+574- ZK31+534 段 及 右 幅YK31+570- YK31+530 段为紧急停车带,长度为 40 米,围岩为中~微风化片岩,岩体裂隙不发育...
